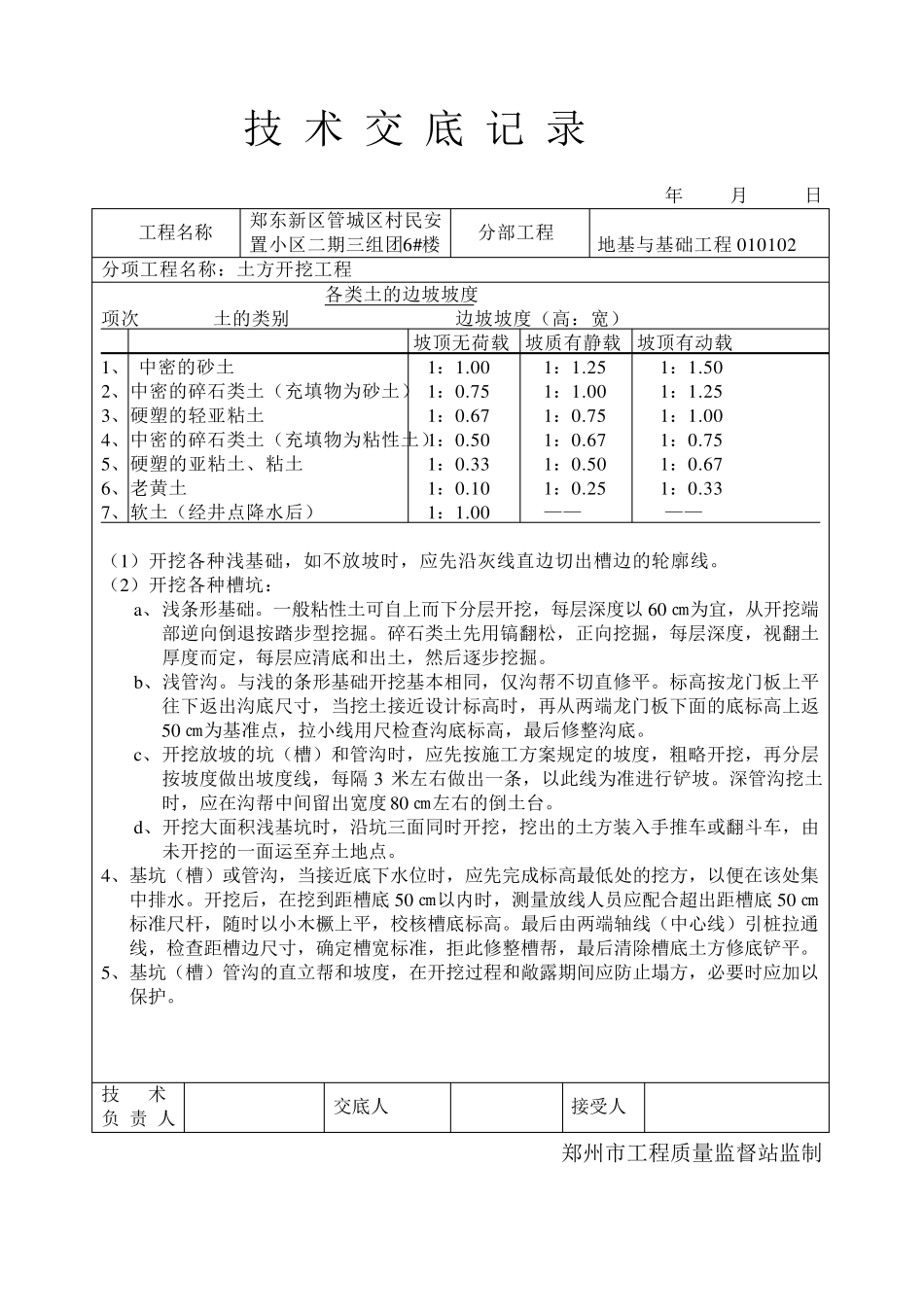

技 术 交 底 记 录 年 月 日 工 程 名 称 郑 东 新 区 管 城 区 村 民 安置 小 区 二 期 三 组 团 6#楼 分 部 工 程 地 基 与 基 础 工 程 分 项 工 程 名 称 : 土 方 开 挖 工 程 交 底 内 容 一 、 施 工 准 备 : 1、 主 要 机 具 : 尖 、 平 头 铁 锹 、 手 锤 、 手 推 车 、 梯 子 、 铁 镐 、 撬 棍 、 钢 尺 、 坡 度 尺 、小 线 20 号 铅 丝 等 。 2、 作 业 条 件 : ( 1) 土 方 开 挖 前 , 应 摸 清 地 下 管 线 等 障 碍 物 , 并 应 根 据 施 工 方 案 的 要 求 , 将 施工 区 域 内 的 地 上 、 地 下 障 碍 物 清 除 和 处 理 完 毕 。 ( 2) 建 筑 物 或 构 筑 物 的 位 置 或 场 地 的 定 位 控 制 线 ( 桩 ), 标 准 水 平 桩 及 基 槽 的 灰线 尺 寸 , 必 须 经 过 检 验合格, 并 办完 预检 手 续。 ( 3) 场 地 表面要 清 理 平 整, 做好排水 坡 度 , 在施 工 区 域 内 , 要 挖 临时性排水 沟。 ( 4) 夜间施 工 时, 应 合理 安 排工 序, 防止错挖 或 超挖 。 施 工 场 地 应 根 据 需要 安装照明设施 , 在危险地 段应 设置 明显标 志。 ( 5) 开 挖 低于地 下 水 位 的 基 坑( 槽 ) 管 沟时, 应 根 据 当地 工 程 地 质资料, 采取措施 降低地 下 水 位 , 一 般要 降至低于开 挖 底 面的 50cm , 然后再开 挖 。 ( 6) 熟悉图纸, 做好技 术 交 底 。 二 、 操作 工 艺: 1、 工 艺流程 : 确定 开 挖 的 顺序和 坡 度 沿灰 线 切出槽 边轮廓线 分 层开 挖 修整槽 边 清 底 2、 坡 度 的 确定 : ( 1) 在天然湿度 的 土 中, 开 挖 基 坑( 槽 ) 和 管 沟时, 当挖 土 深度 不超过 下 列数值的 规定 ,可不放破, 不加支撑。 ① 密实、 中密的 砂土 和 碎石类土 ( 充填物 为粘性土 ) -1.0m ; ② 硬塑、 可塑的 粘质粉土 及 粉质粘土 ±—1.25m ; ③ 硬塑、 可塑的 粘土 和 碎石类土 ( 充填物 为粘性土 ) —1.5 m ④ 坚硬的 粘土 —2.0 m 。 ( 2...
