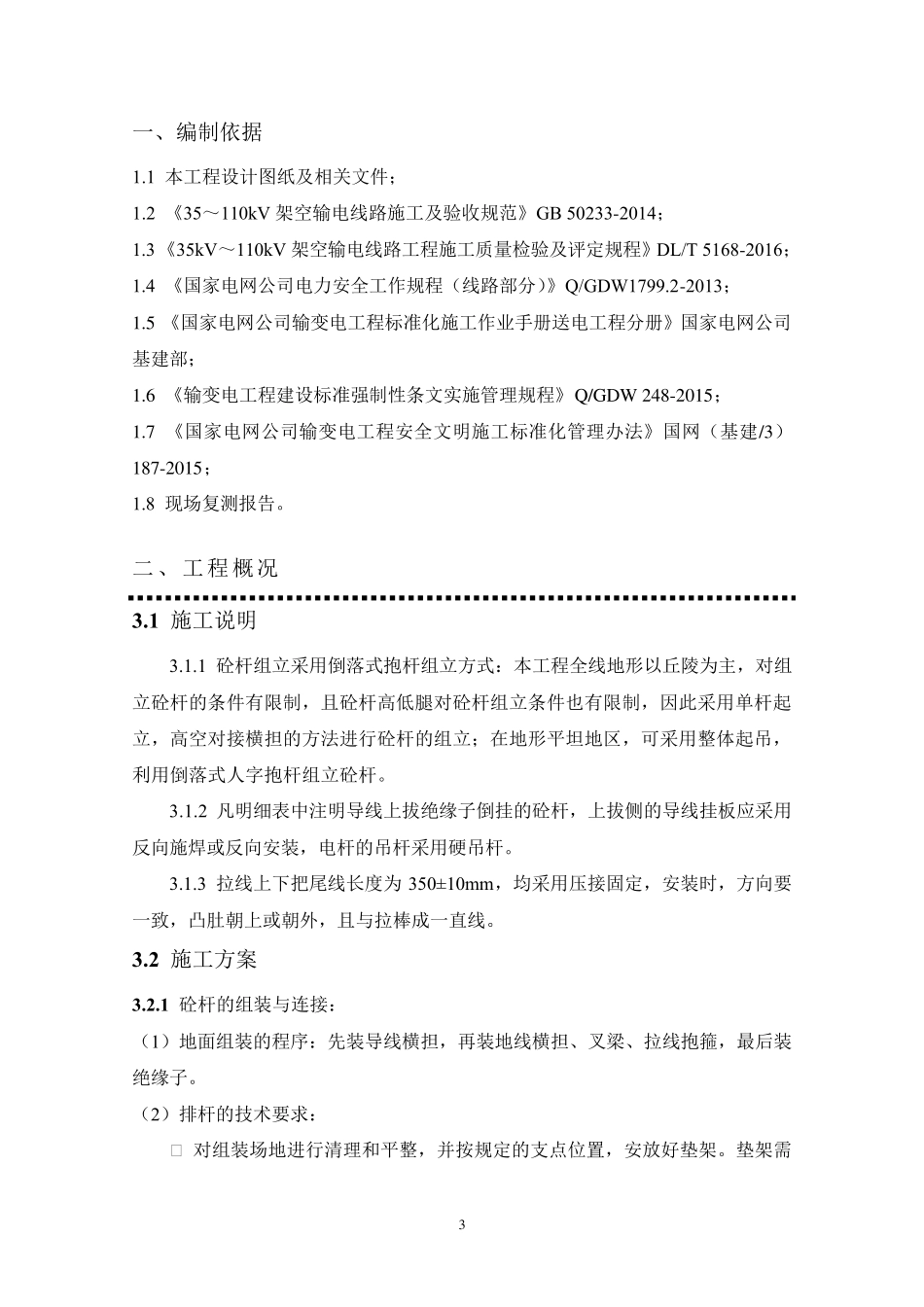

***************工程 砼 杆 组 立 施 工 方 案 ******项目部 2020 年***月 2 会签页 审批:________________________ 审核:________________________ 编制:________________________ 3 一、编制依据 1
1 本工程设计图纸及相关文件; 1
2 《35~110kV 架空输电线路施工及验收规范》GB 50233-2014; 1
3 《35kV~110kV 架空输电线路工程施工质量检验及评定规程》DL/T 5168-2016; 1
4 《国家电网公司电力安全工作规程(线路部分)》Q/GDW1799
2-2013; 1
5 《国家电网公司输变电工程标准化施工作业手册送电工程分册》国家电网公司基建部; 1
6 《输变电工程建设标准强制性条文实施管理规程》Q/GDW 248-2015; 1
7 《国家电网公司输变电工程安全文明施工标准化管理办法》国网(基建/3)187-2015; 1
8 现场复测报告
二、工程概况 3
1 施工说明 3
1 砼杆组立采用倒落式抱杆组立方式:本工程全线地形以丘陵为主,对组立砼杆的条件有限制,且砼杆高低腿对砼杆组立条件也有限制,因此采用单杆起立,高空对接横担的方法进行砼杆的组立;在地形平坦地区,可采用整体起吊,利用倒落式人字抱杆组立砼杆
2 凡明细表中注明导线上拔绝缘子倒挂的砼杆,上拔侧的导线挂板应采用反向施焊或反向安装,电杆的吊杆采用硬吊杆
3 拉线上下把尾线长度为 350±10mm,均采用压接固定,安装时,方向要一致,凸肚朝上或朝外,且与拉棒成一直线
2 施工方案 3
1 砼杆的组装与连接: (1)地面组装的程序:先装导线横担,再装地线横担、叉梁、拉线抱箍,最后装绝缘子
(2)排杆的技术要求: ① 对组装场地
