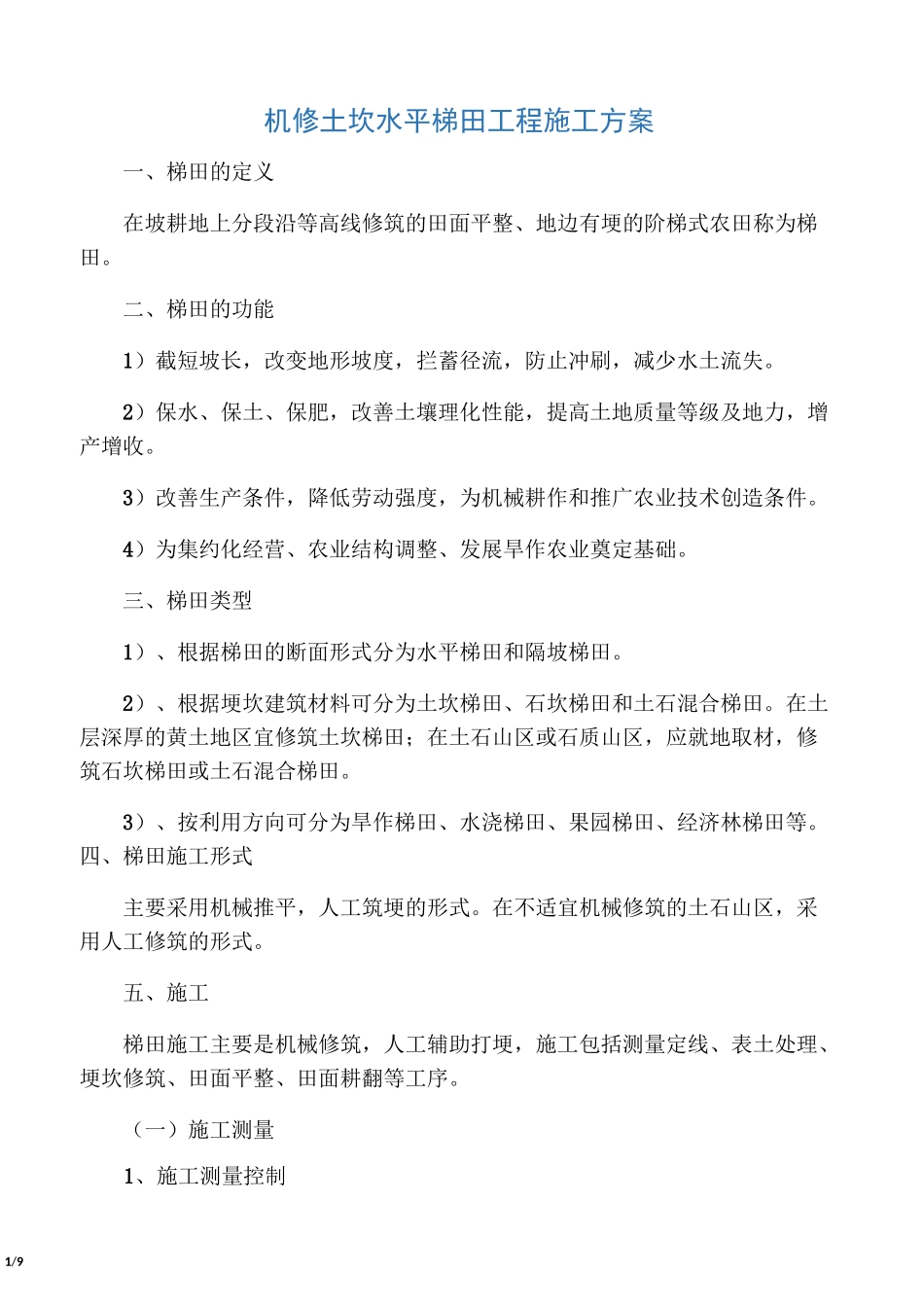

1/9机修土坎水平梯田工程施工方案一、梯田的定义在坡耕地上分段沿等高线修筑的田面平整、地边有埂的阶梯式农田称为梯田。二、梯田的功能1)截短坡长,改变地形坡度,拦蓄径流,防止冲刷,减少水土流失。2)保水、保土、保肥,改善土壤理化性能,提高土地质量等级及地力,增产增收。3)改善生产条件,降低劳动强度,为机械耕作和推广农业技术创造条件。4)为集约化经营、农业结构调整、发展旱作农业奠定基础。三、梯田类型1)、根据梯田的断面形式分为水平梯田和隔坡梯田。2)、根据埂坎建筑材料可分为土坎梯田、石坎梯田和土石混合梯田。在土层深厚的黄土地区宜修筑土坎梯田;在土石山区或石质山区,应就地取材,修筑石坎梯田或土石混合梯田。3)、按利用方向可分为旱作梯田、水浇梯田、果园梯田、经济林梯田等。四、梯田施工形式主要采用机械推平,人工筑埂的形式。在不适宜机械修筑的土石山区,采用人工修筑的形式。五、施工梯田施工主要是机械修筑,人工辅助打埂,施工包括测量定线、表土处理、埂坎修筑、田面平整、田面耕翻等工序。(一)施工测量1、施工测量控制2/9(1)测量控制:针对本工程的特点,现场建立平面及高程控制系统,以便在整个施工期间针对其它工程项目的施工进行测量控制。(2)平面控制系统:拟采用导线测量的方法建立平面控制系统,测量仪器采用全站仪。用业主提供的控制点进行控制,设置直线控制桩,控制桩位置应稳定可靠、便于施工期间保护及使用方便。(3)高程控制系统:测量仪器采用 DS3 型水准仪,根据业主提供的水准点,将标高引至各临时水准点上,临时水准点必须坚固稳定,距离不得大于200m 且前后通视,临时水准点与设计水准点复测闭合,允许闭合差为±12VLmm(L 为水准点之间的水平距离,单位为 km)。2、测放临时水准点工程施工之前,应根据图纸指定水准系统的已知水准点,引导至施工范围内,设置临时水准点。临时水准点设置后,要逐一编号,其精度要求闭合差不得超过规范要求,并标在图纸上。根据需要和设置的牢固程度应定期进行复测。临时水准点的设置要求:(1) 应设置在坚硬的固定建筑物、构筑物上,或者设置在不受影响和外界干扰的稳定土层内;(2) 在野外每 400m 设置一个水准点;(3) 两水准点之间能保持通视。3、平面放线(1)根据工程的起点、终点、导线桩和转折点的设计坐标,计算出这些点与附近控制点或建筑物之间的关系,然后根据这些关系把各个放线点用标桩固定在地面上。为了避免差错,每个点在接到监...
