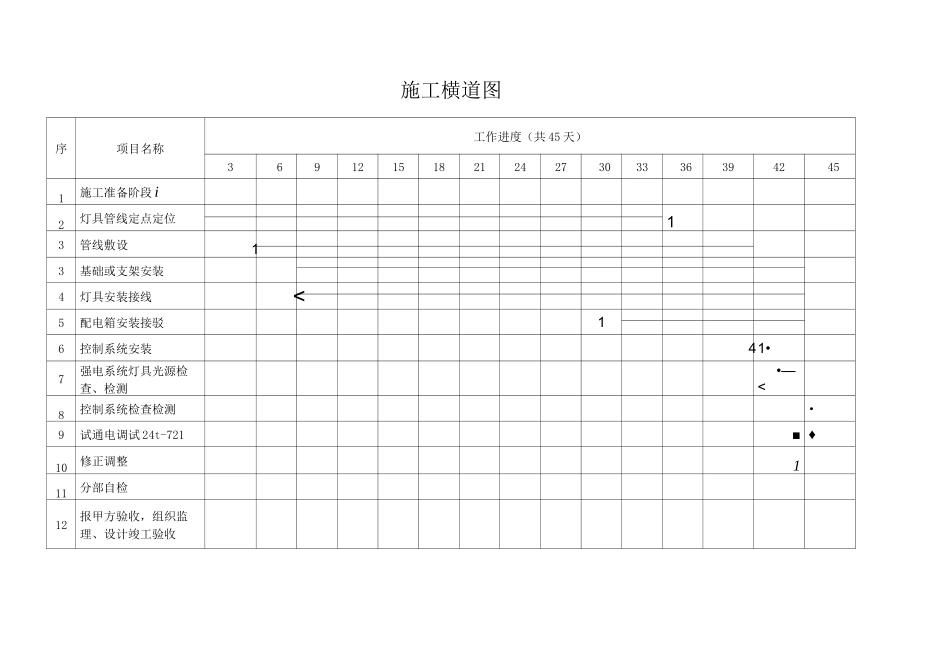

第 1 页共 7 页施工组织方案泉州****大厦发光字及夜景工程编制人:审核人:泉州*****有限公司2018 年 01 月 15 日第 2 页共 7 页负责施工中设备材负责货物控制及来料负负责材料报验、资料收集及编施工组织方案一、工程概况及范围:1)工程名称:泉州****大厦发光字及夜景工程。2)工程地点:晋江市。3)工程范围详见合同清单本次工程施工特点:1)灯具及管线安装须与幕墙施工紧密配合。2)灯具及管线安装要求做到尺寸统一,横平竖直。3)施工工期内属于冬季和春季交替时间,雨季较多,施工难度加大。三、工期安排本工程计划暂定总工期 45 日历天,具体工期以幕墙施工进度为准。根据工程要求编制施工进度计划表;当工程进度,施工实际情况与进度表不相符合时,及时做出调整,确保工期。二、人员配置采购员仓管员技术质控员资料员现场工程部施工横道图序项目名称工作进度(共 45 天)3691215182124273033363942451施工准备阶段 i2灯具管线定点定位13管线敷设13基础或支架安装4灯具安装接线<5配电箱安装接驳16控制系统安装41•7强电系统灯具光源检查、检测•—<8控制系统检查检测•9试通电调试 24t-721■ ♦10修正调整111分部自检12报甲方验收,组织监理、设计竣工验收四、货物料进场计划- 表规格单位数量备注配电箱台1PVC 管PVC32米100PVC 管PVC25米1515PVC 管PVC20米1688电缆电缆YJV5*6米100电缆电缆YJV3*4米700电缆电缆RVV2*4米815电缆电缆RVV2*2.5米830电缆电缆RVV2*1.5米858电缆电缆YJV5*6米100LED 点光源(1.92W)型号 YD-DGC-90,IP68(使 LED 灯具防护能力达到:IP68,可在水下 20 米使用,)FV-O(二次封装 LED照明产品阻燃等级达到最高的 V-0 级,)抗 UV 的封装材料,使二次封装 LED 具有很强的耐候性,抗紫外线 4 级,10 年不自行开裂,功率 1.92W;白色套445LED 点光源(1.92W)型号 YD-DGC-90,IP68(使 LED 灯具防护能力达到:IP68,可在水下 20 米使用,)FV-0(二次封装 LED照明产品阻燃等级达到最高的 V-0 级,)抗 UV 的封装材料,使二次封装 LED 具有很强的耐候性,抗紫外线 4 级,10 年不自行开裂,功率 1.92W;黄色套670黄色 LED 线条灯(7.68W)型号 YD-CZXT-25,额定功率 7.68W 发光角度 120-180,额定电压 DC24V 铝型材灯体,III 类,IP6&尺寸 993*38.2*41.7mm,色温 2200K,采用台湾晶元芯片,光源平均寿命 50000 小时套720LED 投光灯(24W)外形材质...
