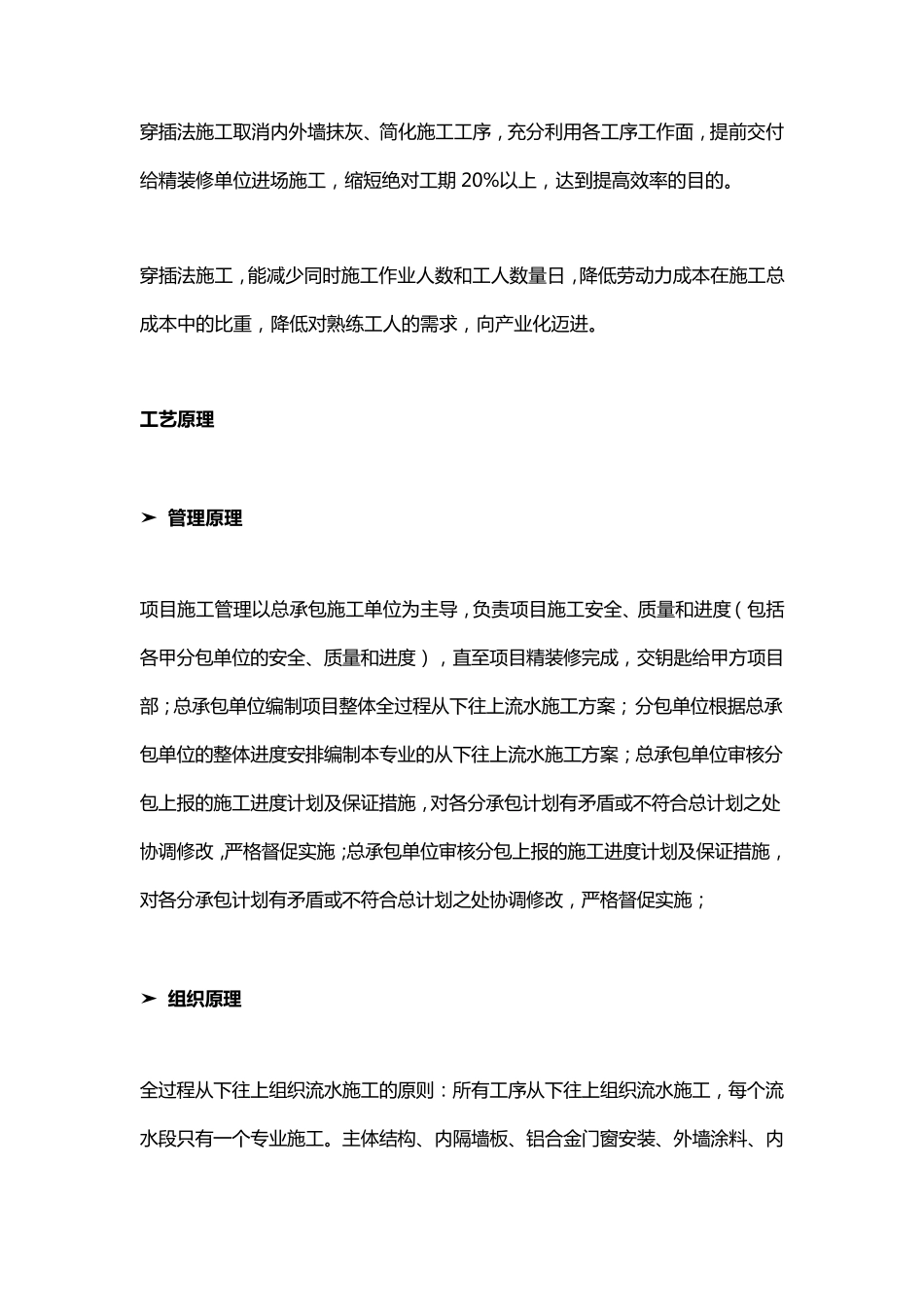

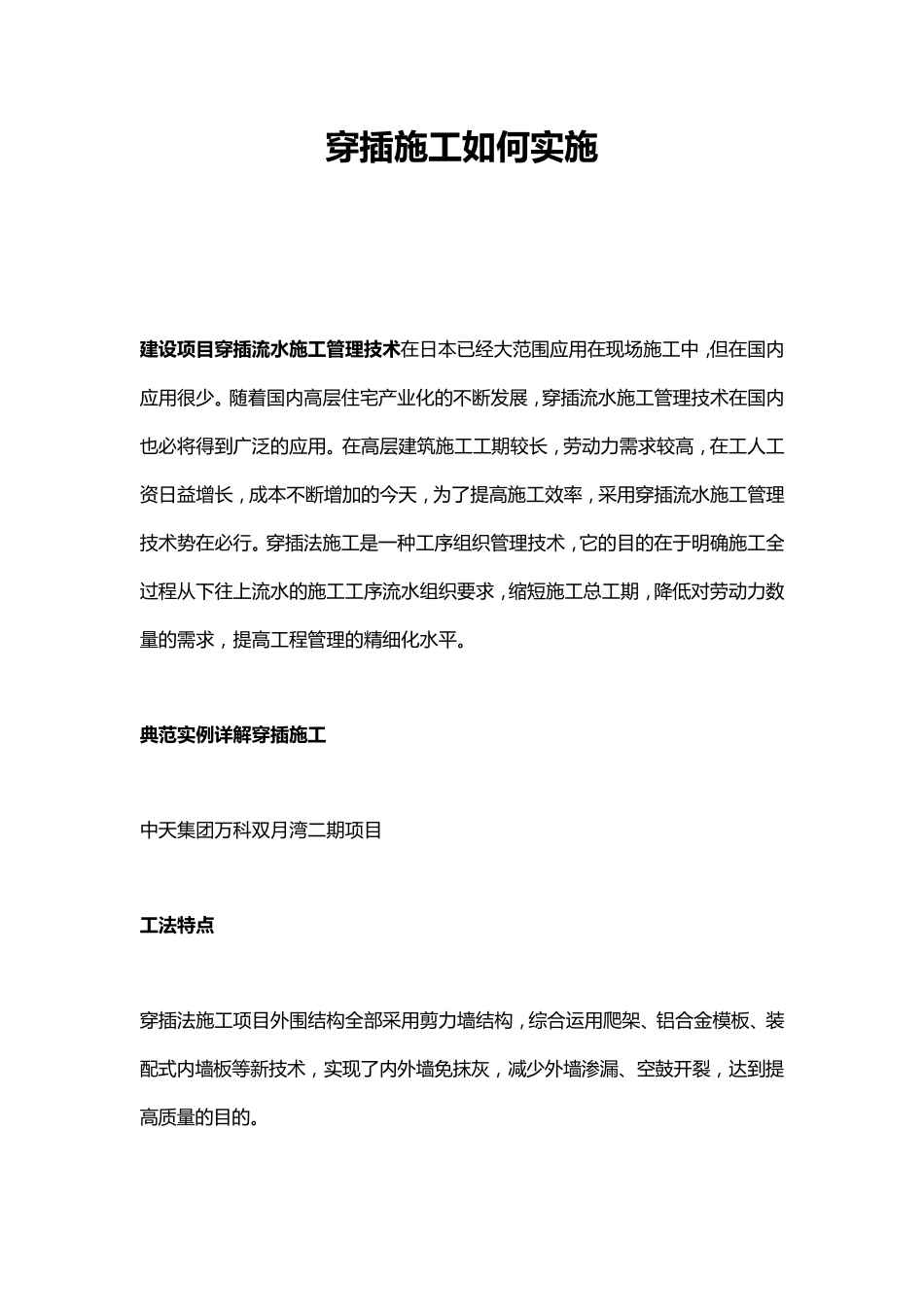

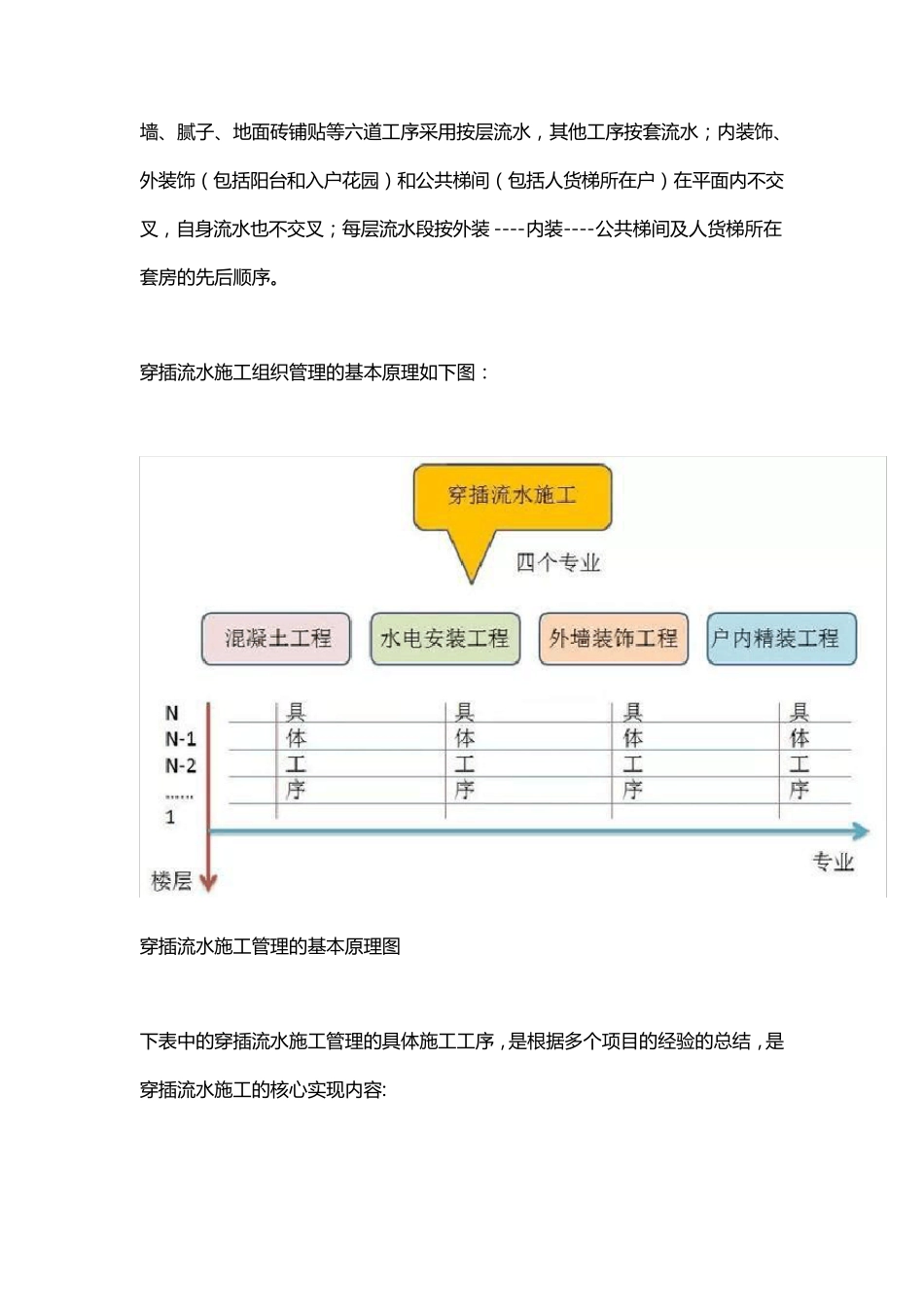

穿 插 施 工 如 何实施 建设项目穿 插 流水施 工 管理技术在日本已经大范围应用在现场施工中,但在国内应用很少。随着国内高层住宅产业化的不断发展,穿插流水施工管理技术在国内也必将得到广泛的应用。在高层建筑施工工期较长,劳动力需求较高,在工人工资日益增长,成本不断增加的今天,为了提高施工效率,采用穿插流水施工管理技术势在必行。穿插法施工是一种工序组织管理技术,它的目的在于明确施工全过程从下往上流水的施工工序流水组织要求,缩短施工总工期,降低对劳动力数量的需求,提高工程管理的精细化水平。 典范实例详解穿 插 施 工 中天集团万科双月湾二期项目 工 法特点 穿插法施工项目外围结构全部采用剪力墙结构,综合运用爬架、铝合金模板、装配式内墙板等新技术,实现了内外墙免抹灰,减少外墙渗漏、空鼓开裂,达到提高质量的目的。 穿 插 法 施 工 取 消 内 外 墙 抹 灰 、简化施 工 工 序,充分利用各工 序工 作面,提前交付给精装修单位进场施 工 ,缩短绝对工 期 20%以上,达到提高效率的目的。 穿 插 法 施 工 ,能减少同时施 工 作业人数和工 人数量日,降低劳动力成本在施 工 总成本中的比重,降低对熟练工 人的需求,向产业化迈进。 工 艺 原理 ➤ 管理原理 项目施 工 管理以总承包施 工 单位为主导,负责项目施 工 安全、质量和进度(包括各甲分包单位的安全、质量和进度),直至项目精装修完成,交钥匙给甲方项目部;总承包单位编制项目整体全过程从下往上流水施 工 方案;分包单位根据总承包单位的整体进度安排编制本专业的从下往上流水施 工 方案;总承包单位审核分包上报的施 工 进度计划及保证措施 ,对各分承包计划有矛盾或不符合总计划之处协调修改,严格督促实施 ;总承包单位审核分包上报的施 工 进度计划及保证措施 ,对各分承包计划有矛盾或不符合总计划之处协调修改,严格督促实施 ; ➤ 组织原理 全过程从下往上组织流水施 工 的原则:所有工 序从下往上组织流水施 工 ,每个流水段只有一个专业施 工 。主体结构、内 隔墙 板、铝合金门窗安装、外 墙 涂料、内墙 、腻子、地面砖铺贴等六道工序采用按层流水,其他工序按套流水;内装饰、外装饰(包括阳台和入户花园)和公共梯间(包括人货梯所在户)在平面内不交叉,自身流水也不交叉;每层流水段按外装 ----内装----公共梯间及人货梯所在套房的先后顺序。 ...
