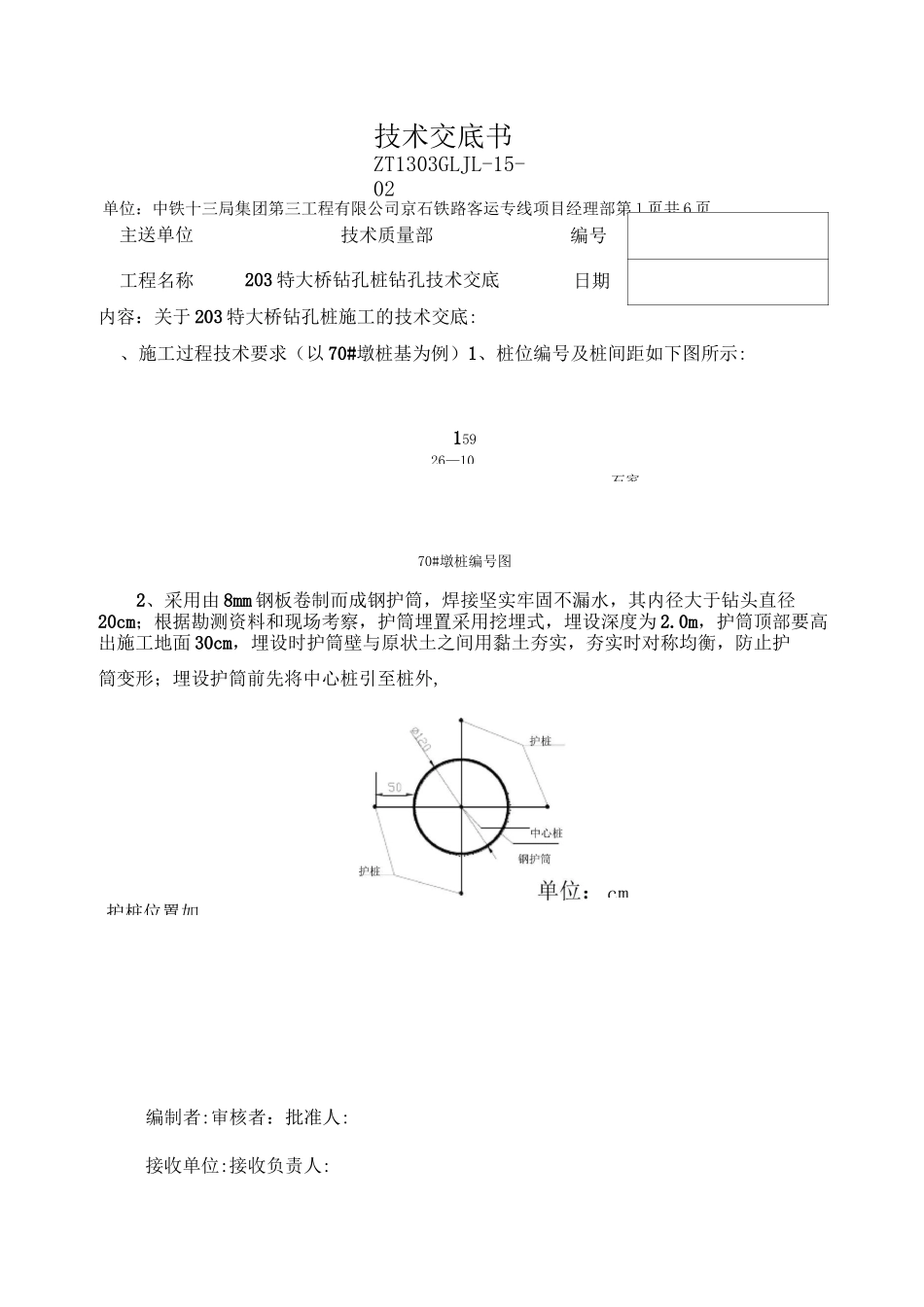

26—10石家护桩位置如技术交底书ZT1303GLJL-15-02cm单位:中铁十三局集团第三工程有限公司京石铁路客运专线项目经理部第 1 页共 6 页编制者:审核者:批准人:接收单位:接收负责人:内容:关于 203 特大桥钻孔桩施工的技术交底:、施工过程技术要求(以 70#墩桩基为例)1、桩位编号及桩间距如下图所示:15970#墩桩编号图2、采用由 8mm 钢板卷制而成钢护筒,焊接坚实牢固不漏水,其内径大于钻头直径20cm;根据勘测资料和现场考察,护筒埋置采用挖埋式,埋设深度为 2
0m,护筒顶部要高出施工地面 30cm,埋设时护筒壁与原状土之间用黏土夯实,夯实时对称均衡,防止护筒变形;埋设护筒前先将中心桩引至桩外,主送单位技术质量部编号工程名称203 特大桥钻孔桩钻孔技术交底日期技术交底书ZT1303GLJL-15-02单位:中铁十三局集团第三工程有限公司京石铁路客运专线项目经理部第 2 页共 6 页接收单位:接收负责人:主送单位技术质量部编不得大于 1%

钢护筒埋设布置图如下:接收单位:接收负责人:钻进实面夯填粘十|L
■地面密实单位:技术交底书ZT1303GLJL-15-02单位:中铁十三局集团第三工程有限公司京石铁路客运专线项目经理部第 4 页共
6 页编制者:审核者:批准人:接收单位:接收负责人:主送单位内容:关于 203 特大桥钻孔桩施工的技术交底:5、钻机安装就位之前进行检查和维修,钻孔前,按施工设计所提供的地质、水文资料绘制地质剖面图,挂在钻台上
针对不同地质层选用不同的钻头、钻进压力、钻进速度及适当的泥浆比重
钻机对位与设计钻孔中心位置误差不应超过 5cm,就位后顶端应用缆风绳对称栓牢拉紧,以使钻机保持平稳
安装泥浆泵接通电源试机下沉后,开始钻孔作业
6、钻进过程中及时检查泥浆指标,并对泥浆及时做适当调整,以选择优质泥浆,以保证孔中泥浆标高始终高于地下水
