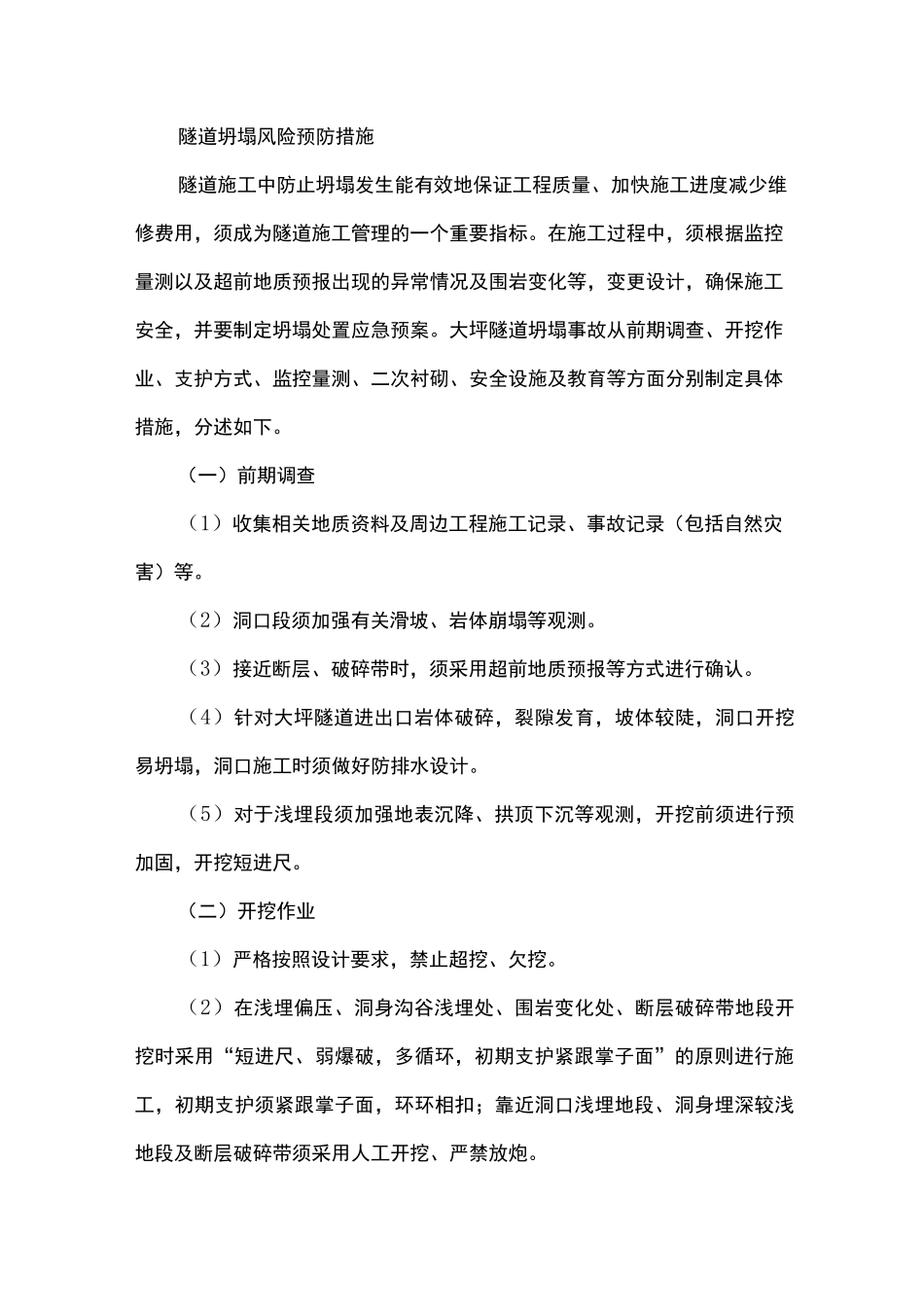

隧道坍塌风险预防措施隧道施工中防止坍塌发生能有效地保证工程质量、加快施工进度减少维修费用,须成为隧道施工管理的一个重要指标
在施工过程中,须根据监控量测以及超前地质预报出现的异常情况及围岩变化等,变更设计,确保施工安全,并要制定坍塌处置应急预案
大坪隧道坍塌事故从前期调查、开挖作业、支护方式、监控量测、二次衬砌、安全设施及教育等方面分别制定具体措施,分述如下
(一)前期调查(1)收集相关地质资料及周边工程施工记录、事故记录(包括自然灾害)等
(2)洞口段须加强有关滑坡、岩体崩塌等观测
(3)接近断层、破碎带时,须采用超前地质预报等方式进行确认
(4)针对大坪隧道进出口岩体破碎,裂隙发育,坡体较陡,洞口开挖易坍塌,洞口施工时须做好防排水设计
(5)对于浅埋段须加强地表沉降、拱顶下沉等观测,开挖前须进行预加固,开挖短进尺
(二)开挖作业(1)严格按照设计要求,禁止超挖、欠挖
(2)在浅埋偏压、洞身沟谷浅埋处、围岩变化处、断层破碎带地段开挖时采用“短进尺、弱爆破,多循环,初期支护紧跟掌子面”的原则进行施工,初期支护须紧跟掌子面,环环相扣;靠近洞口浅埋地段、洞身埋深较浅地段及断层破碎带须采用人工开挖、严禁放炮
(3)控制爆破,优化炮孔布置、装药方式、装药量、起爆方式等,减少对围岩的扰动

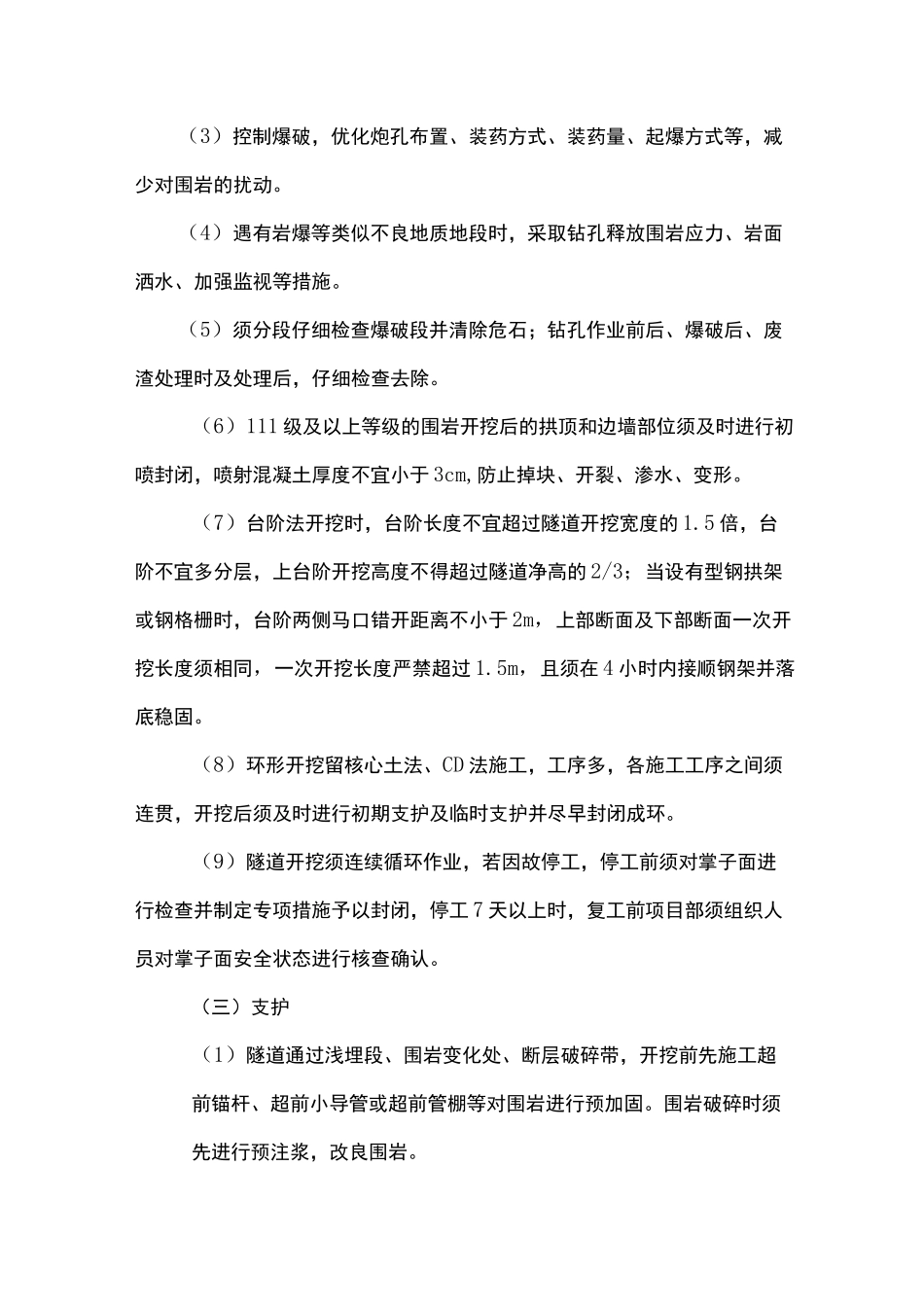

(4)遇有岩爆等类似不良地质地段时,采取钻孔释放围岩应力、岩面洒水、加强监视等措施
(5)须分段仔细检查爆破段并清除危石;钻孔作业前后、爆破后、废渣处理时及处理后,仔细检查去除
(6)111 级及以上等级的围岩开挖后的拱顶和边墙部位须及时进行初喷封闭,喷射混凝土厚度不宜小于 3cm,防止掉块、开裂、渗水、变形
(7)台阶法开挖时,台阶长度不宜超过隧道开挖宽度的 1
5 倍,台阶不宜多分层,上台阶开挖高度不得超过隧道净高的 2/3;当设有型钢拱架或钢格栅时,台阶两侧马口错开距离不小于 2m,上部断面及
