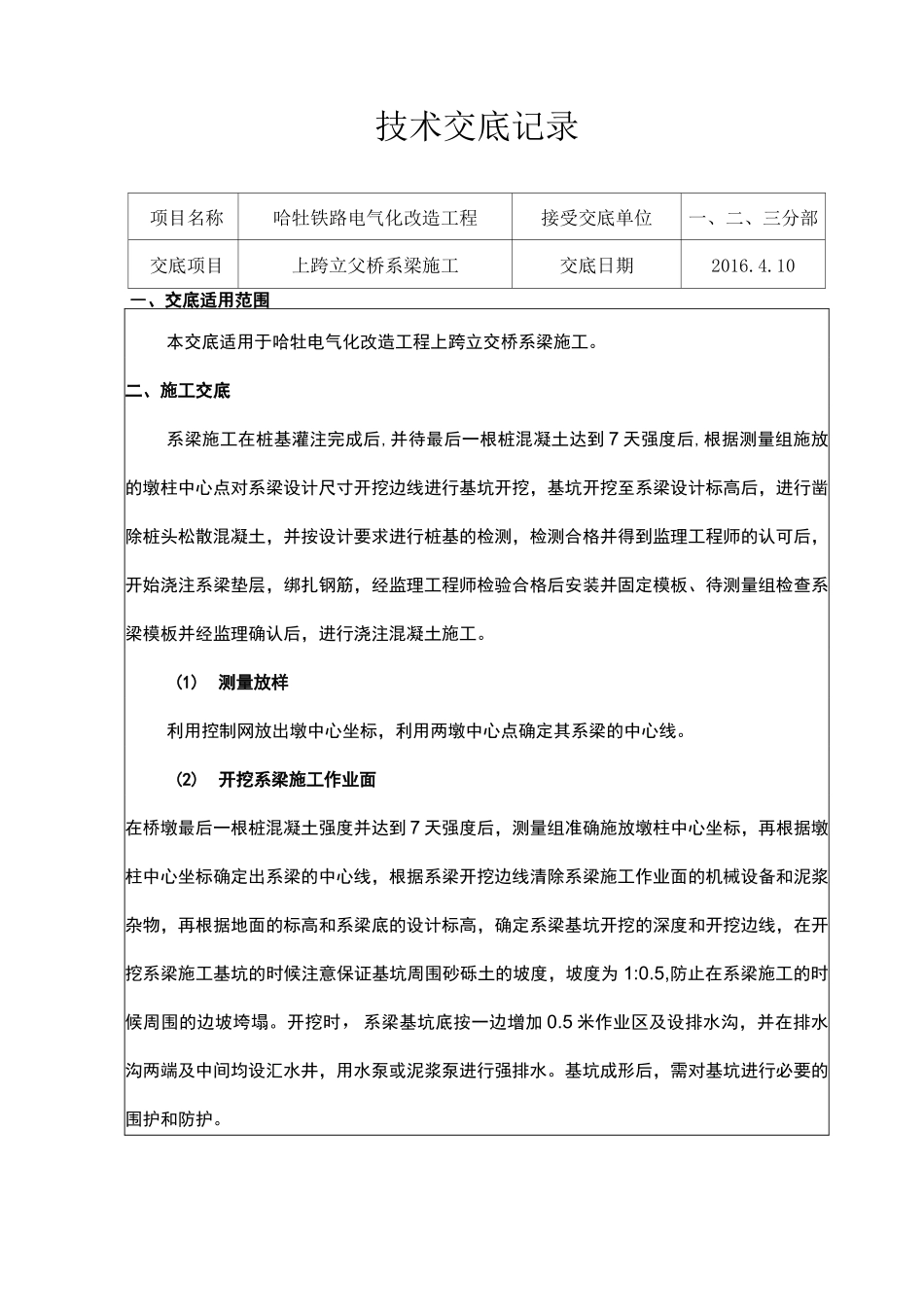

技术交底记录项目名称哈牡铁路电气化改造工程接受交底单位一、二、三分部交底项目上跨立父桥系梁施工交底日期2016.4.10―、交底适用范围本交底适用于哈牡电气化改造工程上跨立交桥系梁施工。二、施工交底系梁施工在桩基灌注完成后,并待最后一根桩混凝土达到 7 天强度后,根据测量组施放的墩柱中心点对系梁设计尺寸开挖边线进行基坑开挖,基坑开挖至系梁设计标高后,进行凿除桩头松散混凝土,并按设计要求进行桩基的检测,检测合格并得到监理工程师的认可后,开始浇注系梁垫层,绑扎钢筋,经监理工程师检验合格后安装并固定模板、待测量组检查系梁模板并经监理确认后,进行浇注混凝土施工。(1)测量放样利用控制网放出墩中心坐标,利用两墩中心点确定其系梁的中心线。(2)开挖系梁施工作业面在桥墩最后一根桩混凝土强度并达到 7 天强度后,测量组准确施放墩柱中心坐标,再根据墩柱中心坐标确定出系梁的中心线,根据系梁开挖边线清除系梁施工作业面的机械设备和泥浆杂物,再根据地面的标高和系梁底的设计标高,确定系梁基坑开挖的深度和开挖边线,在开挖系梁施工基坑的时候注意保证基坑周围砂砾土的坡度,坡度为 1:0.5,防止在系梁施工的时候周围的边坡垮塌。开挖时,系梁基坑底按一边增加 0.5 米作业区及设排水沟,并在排水沟两端及中间均设汇水井,用水泵或泥浆泵进行强排水。基坑成形后,需对基坑进行必要的围护和防护。凿除桩检测桩基质绑扎系梁钢筋-——立系梁模板—'隐敝工程检1灌注砼►取试件拆模养护系梁施工工艺流程图(3)桩头处理基坑开挖完成后/对桩头进行凿除至系梁底标高/若桩头还有夹碴等/继续凿除,直到出现骨料并无夹泥。要求桩头平整保证桩周缘角不被凿掉,并用水冲洗干净。(4)铺设砂浆垫层基坑开挖时,坑顶标高比系梁底标高低 10-15cm,并将坑底整平、压实,用细卵石铺垫层,层厚 10-12cm,再在表面用 3-5mm 砂浆抹平,并控制垫层顶标高为比系梁底标高低约 1cm,以此做系梁底模。施工准备1测量[放线桩顶系梁基坑开挖(5)系梁模板的制作安装系梁模板由两部分组成,即由底模和侧模,底模由砂浆垫层充当,侧模在圆柱变截面段采用钢模,中间平板段采用组合钢模,在安装组合钢模板前应向施工班组进行技术交底,有关施工及操作人员应熟悉施工图及模板工程的施工设计;施工现场应有可靠的能满足模板安装和检查需用的测量控制点;浇注混凝土之前,模板应涂脱膜剂,外露面混凝土模板的脱模剂应采用同一品种,不得使用废机油等油料,且...
