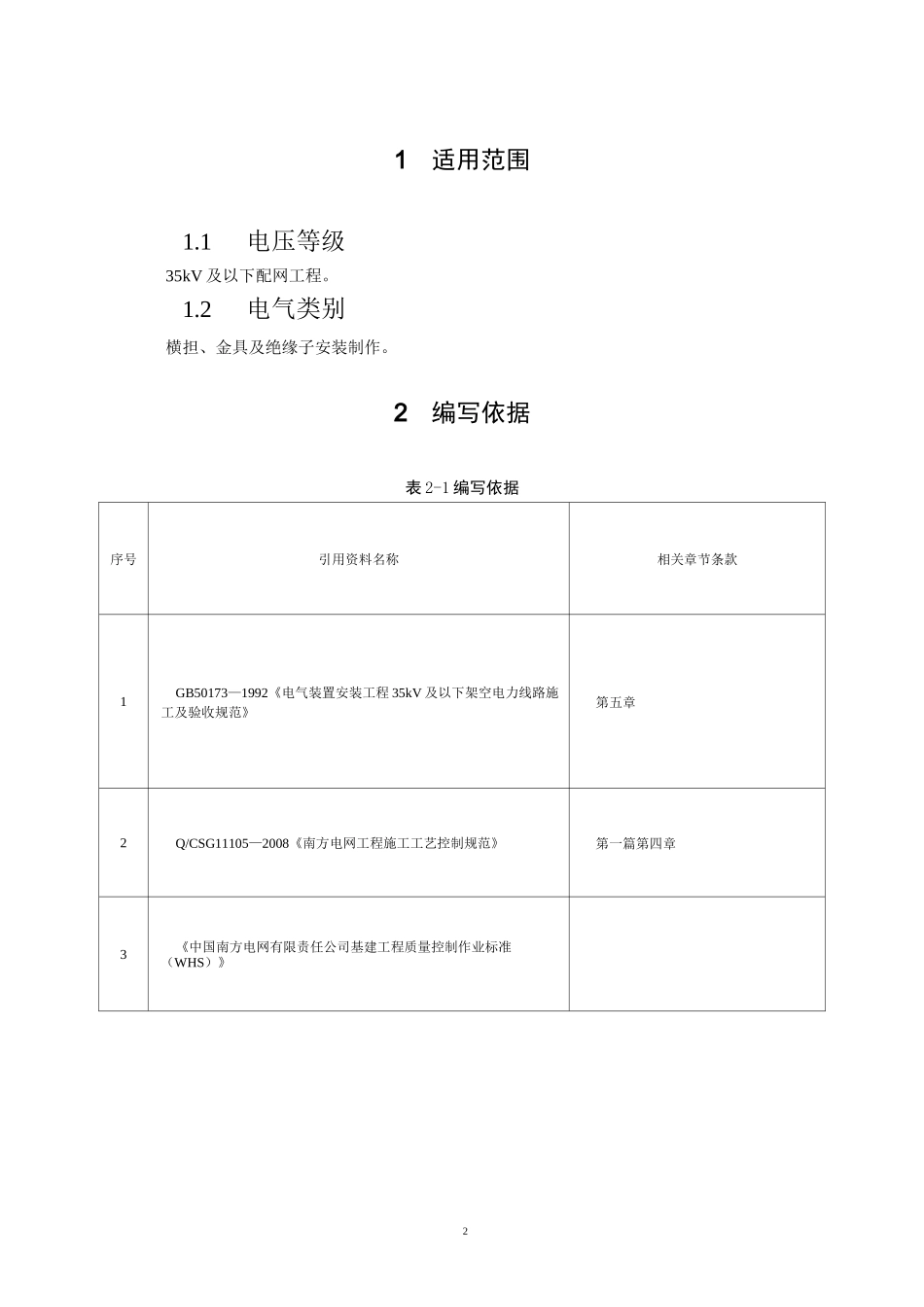

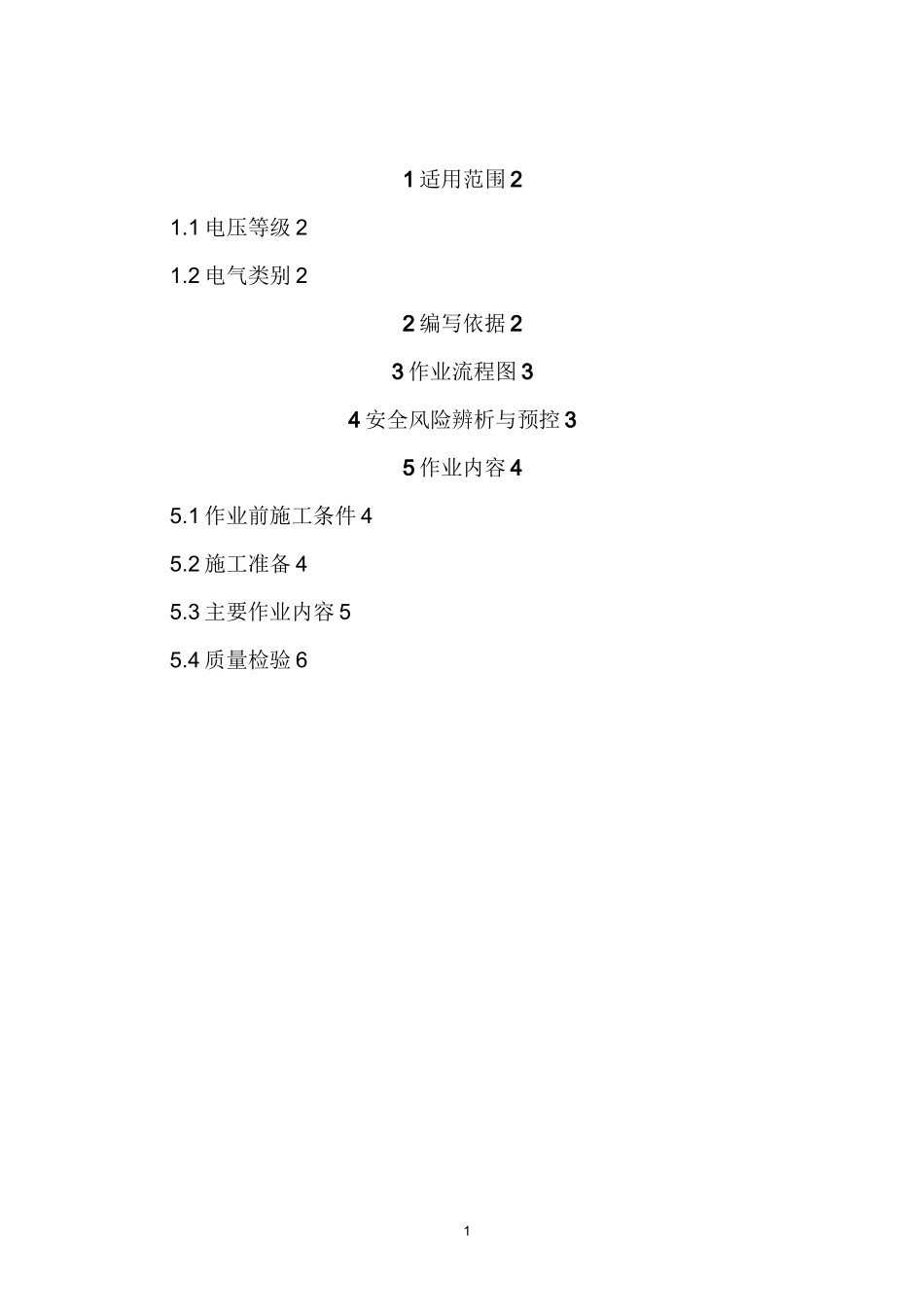

111 适用范围 21.1 电压等级 21.2 电气类别 22 编写依据 23 作业流程图 34 安全风险辨析与预控 35 作业内容 45.1 作业前施工条件 45.2 施工准备 45.3 主要作业内容 55.4 质量检验 621适用范围1.1电压等级35kV 及以下配网工程。1.2电气类别横担、金具及绝缘子安装制作。2编写依据表 2-1 编写依据序号引用资料名称相关章节条款1GB50173—1992《电气装置安装工程 35kV 及以下架空电力线路施工及验收规范》第五章2Q/CSG11105—2008《南方电网工程施工工艺控制规范》第一篇第四章3《中国南方电网有限责任公司基建工程质量控制作业标准(WHS)》33作业流程图图 3-1 作业流程图4安全风险辨析与预控表 4-1 工作前安全风险辨析及预控措施表序号安全风险预控措施检查结果1物体打击施工现场必须做好安全围蔽措施,防止外人进入工作区域,人员必须穿工作服,正确佩戴安全帽,杆塔上作业时要使用绳索传递工器具、材料上杆前应检查杆基是否牢固,遇土质差时应加固或打临时拉线2高处坠落上杆前应先检查脚扣、升降板、梯子等是否完整牢靠,安全带按规定使用施工人员登杆时应穿软底鞋并清除湿泥,如攀登脚钉时,应检查脚钉是否牢固,手执角钢登杆(塔)4表 4-1(续)序号安全风险预控措施检查结果2高处坠落作业人员不能背带长重物上落杆塔安全带应系在电杆及牢固的构件上,杆塔上作业转位时,不得失去安全带保护杆塔上有人工作时,不准调整或拆除拉线3触电在邻近带电线路安装横担时应满足安全距离,设专人监护4车辆伤害在道路旁边吊装电杆时,施工人员要穿戴反光标志的工作服,要按规定提前设置警示标志,要派专人监护或协助疏导交通请您认真检查并签名确认,您的签名意味着将承担相应的安全质量责任。施工单位检查人:监理单位检查人:日期:日期:注:对存在风险且控制措施完善填写“寸”存在风险而控制措施未完善填写“X”,不存在风险则填写“一”未检查项空白。5作业内容5.1 作业前施工条件表 5-1 作业前施工条件序号项目内容确认人说明1任务单根据本单位实际设置内容(包含本项工作)本工序施工负责人经审批2图纸设备变更单、设计图纸本工序施工负责人经审批3预算材料表主、辅材料本工序施工负责人经审批4施工方案施工措施、安全技术交底(项目部级)本工序施工负责人经审批5相关证照根据需要办理涉及进入工作场所的手续、证件本工序施工负责人有效6确认上一道工序检查合格杆(塔)已按设计要求组立完成,杆(塔)身完好本...
