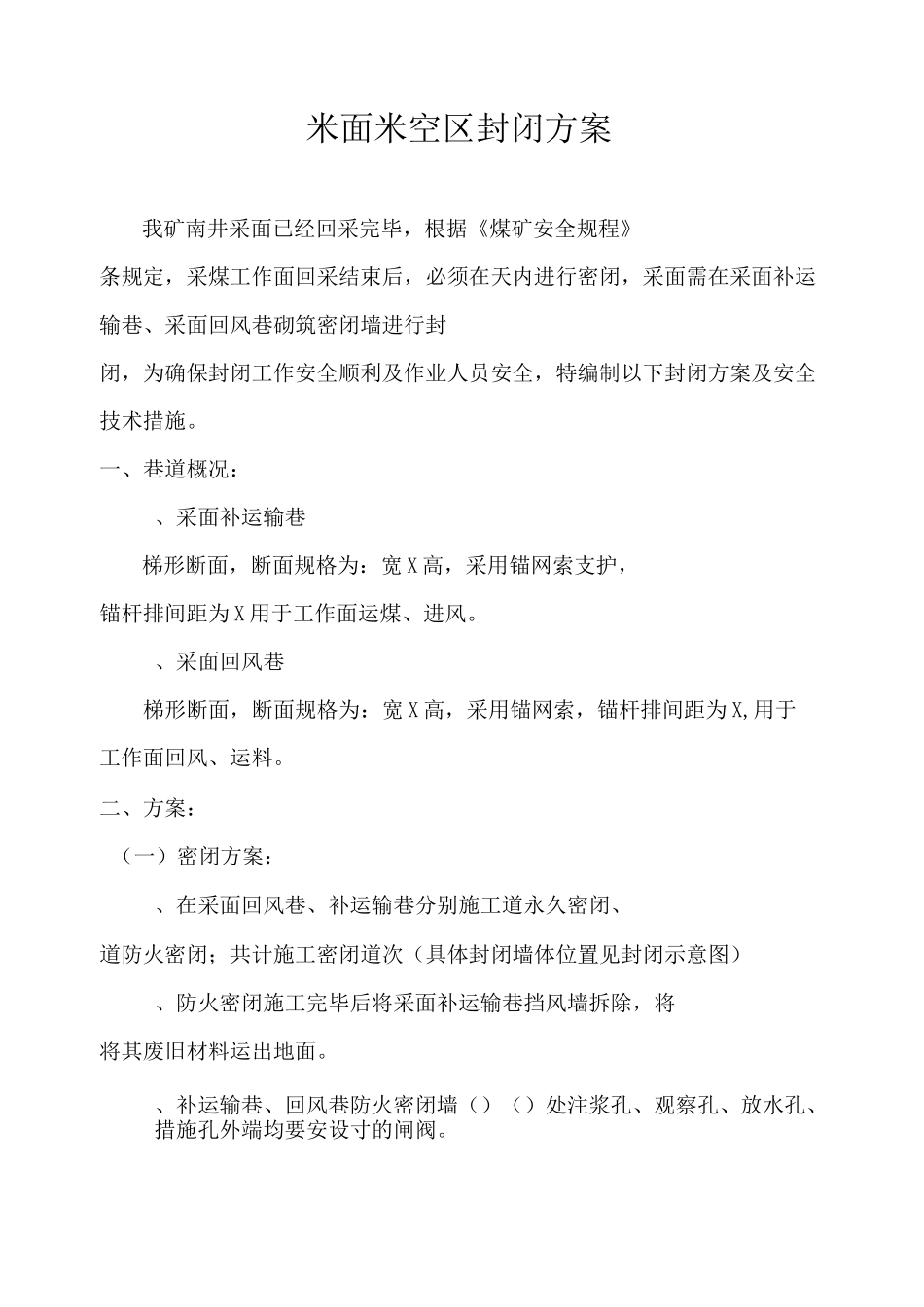

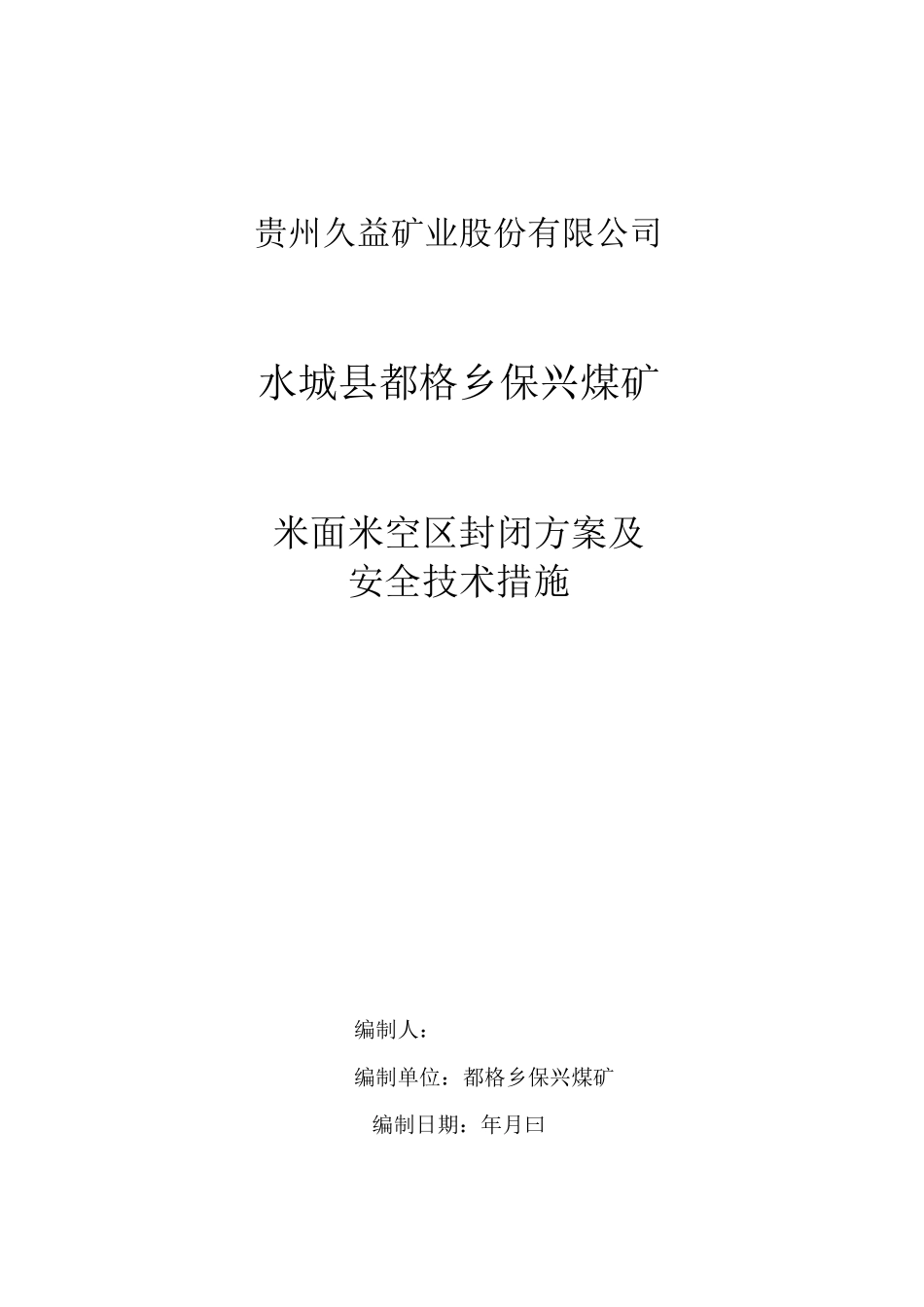

贵州久益矿业股份有限公司水城县都格乡保兴煤矿米面米空区封闭方案及安全技术措施编制人:编制单位:都格乡保兴煤矿编制日期:年月曰米面米空区封闭方案及安全技术措施会审签字单参加单位通风工区机电工区采煤工区安检科技术科参加人员参加单位生产矿长机电矿长安全矿长通风副总米掘副总机电副总参加人员会审意见:技术负责人:年月日矿长年月日米面米空区封闭方案我矿南井采面已经回采完毕,根据《煤矿安全规程》条规定,采煤工作面回采结束后,必须在天内进行密闭,采面需在采面补运输巷、采面回风巷砌筑密闭墙进行封闭,为确保封闭工作安全顺利及作业人员安全,特编制以下封闭方案及安全技术措施
一、巷道概况:、采面补运输巷梯形断面,断面规格为:宽 X 高,采用锚网索支护,锚杆排间距为 X 用于工作面运煤、进风
、采面回风巷梯形断面,断面规格为:宽 X 高,采用锚网索,锚杆排间距为 X,用于工作面回风、运料
二、方案:(一)密闭方案:、在采面回风巷、补运输巷分别施工道永久密闭、道防火密闭;共计施工密闭道次(具体封闭墙体位置见封闭示意图)、防火密闭施工完毕后将采面补运输巷挡风墙拆除,将将其废旧材料运出地面
、补运输巷、回风巷防火密闭墙()()处注浆孔、观察孔、放水孔、措施孔外端均要安设寸的闸阀
三、施工工程量估算:施工片石墙道
片石墙体积:采面回风巷防火密闭及永久密闭:()X()XX 心采面补运输巷防火密闭及永久密闭:()X()XX 心工程全部片石墙体积为:封堵材料体积估算:采面补运输巷、回风巷:XXX 心以上工程量均以设计巷道断面计算
密闭所需材料:所需管路约所需闸阀个
四、封闭前准备工作、采煤队应根据封闭先后顺序及时回收补运输巷、回风巷已标定密闭墙位置以里的所有设备、支护材料(单体柱、铰接顶梁、电缆、开关等)
、设备、材料回收后,由通风工区准备封闭时所需要的砌筑材料及充填防火材料,并预先将砌筑所需材料运输到位后码放整
