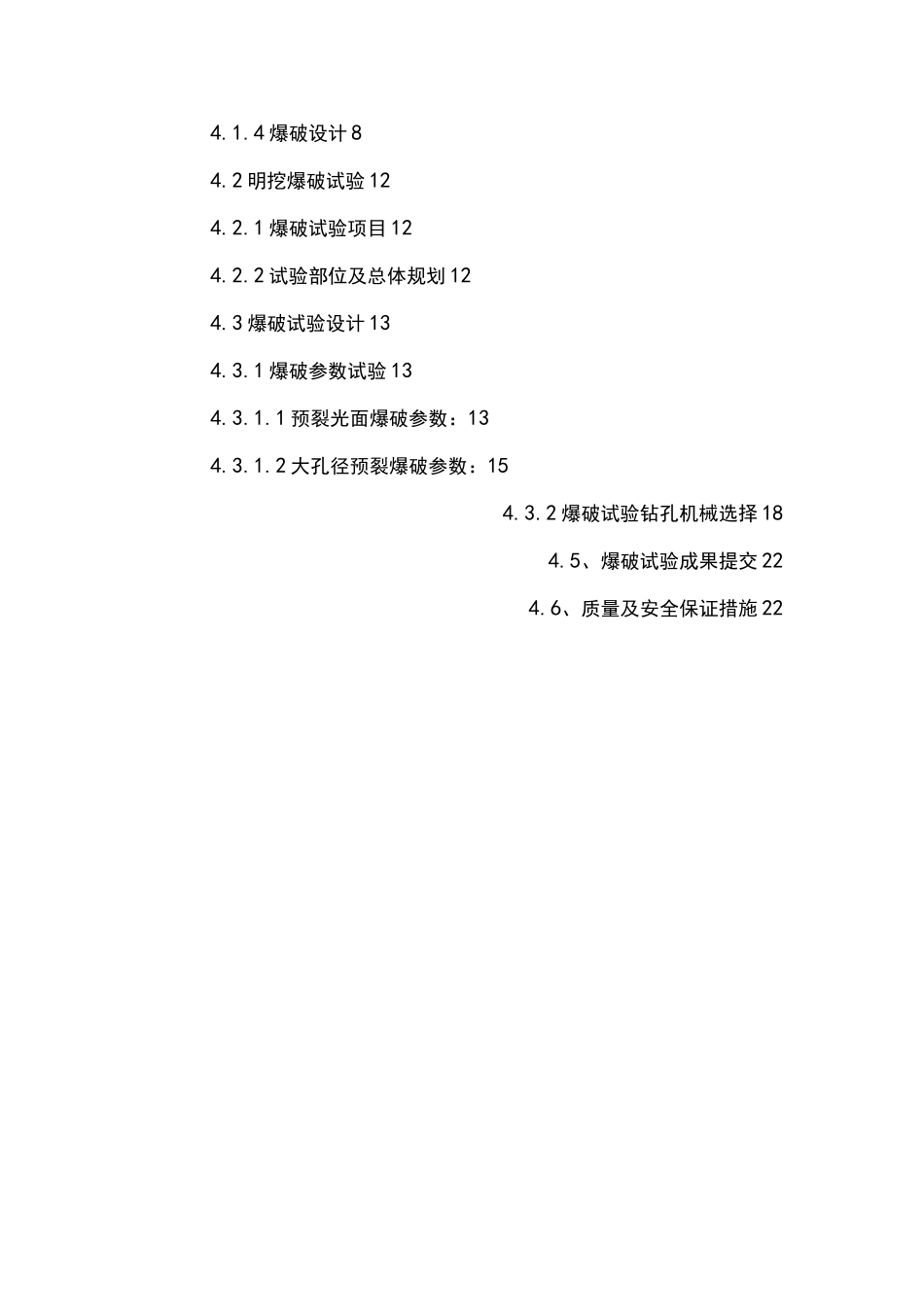

水电站导流隧洞爆破试验专项方案目录爆破试验方案 4一、概述 41.1 洞室开挖爆破情况概述 41.2 明挖爆破情况概述 4二、爆破试验内容 42.1 洞挖爆破实验内容 42.2 明挖爆破实验内容 5三、人员配备 5四、爆破试验 54.1 洞挖爆破试验 64.1.1 爆破试验设备选择 64.1.2 爆破试验材料选择 64.1.3 爆破试验步骤及位置选定 64.1.4 爆破设计 84.2 明挖爆破试验 124.2.1 爆破试验项目 124.2.2 试验部位及总体规划 124.3 爆破试验设计 134.3.1 爆破参数试验 134.3.1.1 预裂光面爆破参数:134.3.1.2 大孔径预裂爆破参数:154.3.2 爆破试验钻孔机械选择 184.5、爆破试验成果提交 224.6、质量及安全保证措施 22爆破试验方案一、概述1.1 洞室开挖爆破情况概述根据洞室开挖方案,本标段洞室开挖采用分层开挖,上半洞采用中导洞全断面爆破,周边光面爆破跟进的爆破方式,下半洞采用中部拉槽,两侧预留保护层光面爆破的爆破方式进行开挖。洞室开挖主要控制项目为光面爆破。根据工程地质情况以及类似工程施工经验,拟定三种爆破参数,进行 3-5 个循环爆破生产性试验,通过爆破试验确定适应本工程施工光面爆破的各项参数。1.2 明挖爆破情况概述本标段明挖主要是指导流洞进口边坡开挖及进口导流围堰拆除爆破等根据审批的进口开挖方案施工采用自上而下分层梯段爆破进行开挖,分层结合设计马道进行,最大分层高度不大于 10m,其中边坡顶部两层按浅孔梯段爆破开挖(梯段高不大于 3m)。为保证边坡开挖后岩石的完整性和开挖面的平整度,设计边坡规格优先采用预裂爆破,不能预裂的部位采用光面爆破;边坡马道预留 1.5m 厚保护层及基础底面预留 2m 和 3m 的保护层(实际施工时根据现场爆破试验确定),采用水平光爆或小炮分层爆破的方法开挖.二、爆破试验内容2.1 洞挖爆破实验内容(1)确定光面爆破孔参数,以利提高爆破效果及爆破效率;(2)炮孔布设及炮孔的深度和角度;2.2 明挖爆破实验内容(1)光面爆破参数选择;(2)预裂爆破参数选择;(3)梯段爆破参数选择,爆破粒径控制;(4)钻孔工效、钻具与岩石匹配的选择;(5)试验成果整理三、人员配备根据试验规模及时间要求,将成立爆破试验小组,由有丰富爆破试验与爆破测试经验的人员组成。试验小组的人员配备初拟如下:项目负责人:1 人;爆破专业技术人员 1 人爆破测试人员:2 人;安全人员:2 人;测量技术人员:3 人;钻工:8 人;炮工:4 人;其他辅助...
