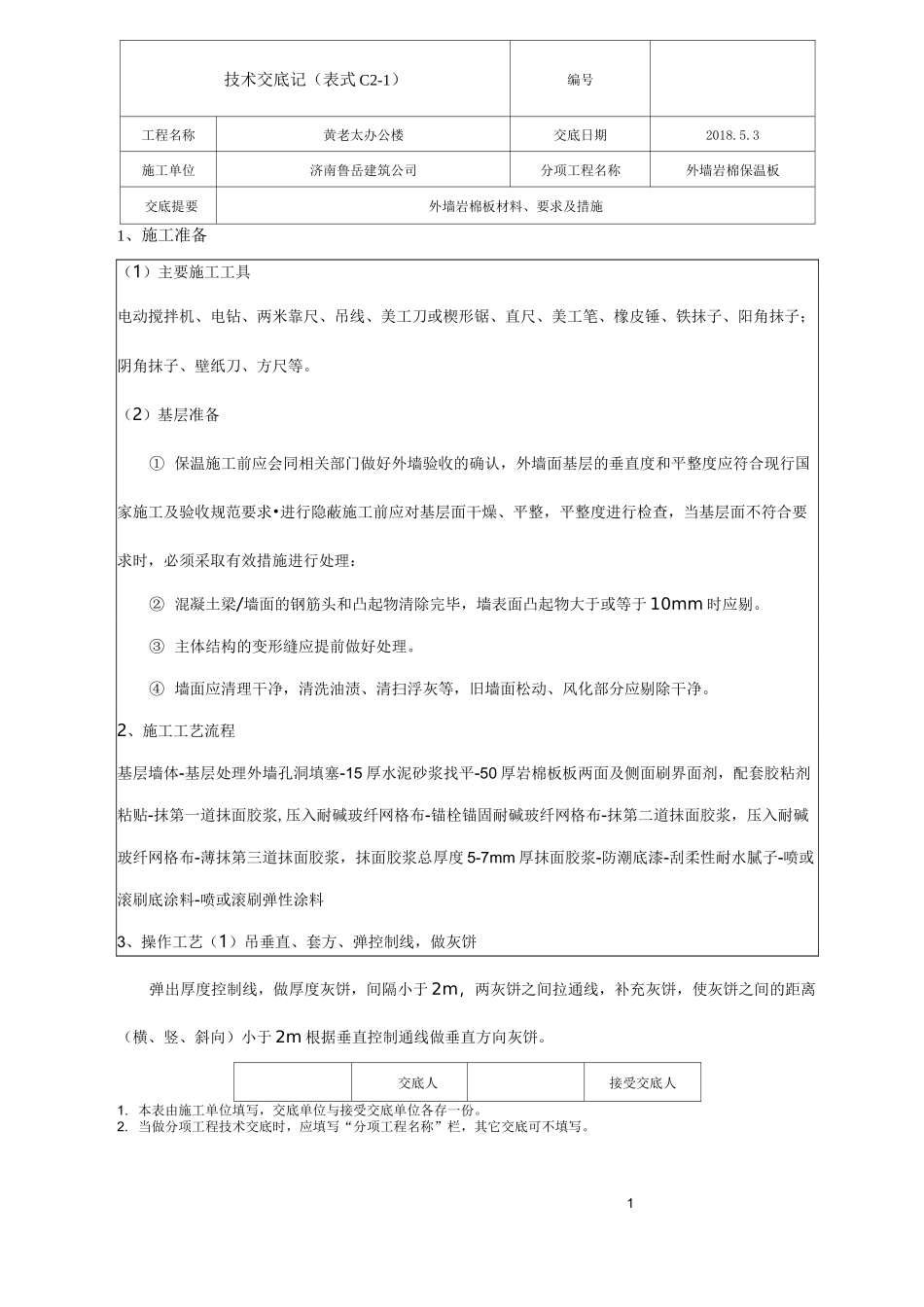

1技术交底记(表式 C2-1)编号工程名称黄老太办公楼交底日期2018
3施工单位济南鲁岳建筑公司分项工程名称外墙岩棉保温板交底提要外墙岩棉板材料、要求及措施1、施工准备(1)主要施工工具电动搅拌机、电钻、两米靠尺、吊线、美工刀或楔形锯、直尺、美工笔、橡皮锤、铁抹子、阳角抹子;阴角抹子、壁纸刀、方尺等
(2)基层准备① 保温施工前应会同相关部门做好外墙验收的确认,外墙面基层的垂直度和平整度应符合现行国家施工及验收规范要求•进行隐蔽施工前应对基层面干燥、平整,平整度进行检查,当基层面不符合要求时,必须采取有效措施进行处理:② 混凝土梁/墙面的钢筋头和凸起物清除完毕,墙表面凸起物大于或等于 10mm 时应剔
③ 主体结构的变形缝应提前做好处理
④ 墙面应清理干净,清洗油渍、清扫浮灰等,旧墙面松动、风化部分应剔除干净
2、施工工艺流程基层墙体-基层处理外墙孔洞填塞-15 厚水泥砂浆找平-50 厚岩棉板板两面及侧面刷界面剂,配套胶粘剂粘贴-抹第一道抹面胶浆,压入耐碱玻纤网格布-锚栓锚固耐碱玻纤网格布-抹第二道抹面胶浆,压入耐碱玻纤网格布-薄抹第三道抹面胶浆,抹面胶浆总厚度 5-7mm 厚抹面胶浆-防潮底漆-刮柔性耐水腻子-喷或滚刷底涂料-喷或滚刷弹性涂料3、操作工艺(1)吊垂直、套方、弹控制线,做灰饼弹出厚度控制线,做厚度灰饼,间隔小于 2m,两灰饼之间拉通线,补充灰饼,使灰饼之间的距离(横、竖、斜向)小于 2m 根据垂直控制通线做垂直方向灰饼
交底人接受交底人1

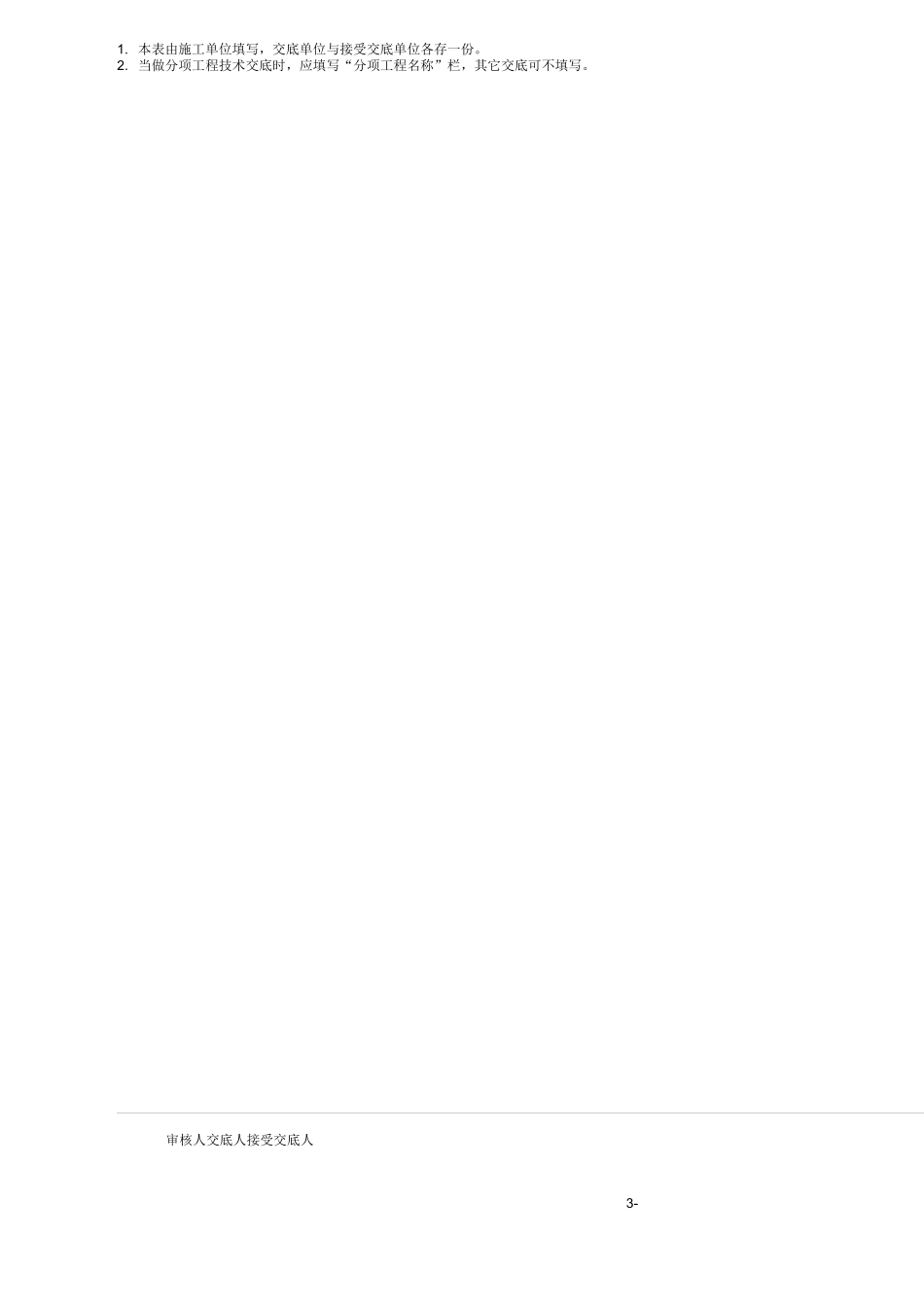

本表由施工单位填写,交底单位与接受交底单位各存一份
当做分项工程技术交底时,应填写“分项工程名称”栏,其它交底可不填写
审核人交底人接受交底人2-技术交底记(表式 C2-1)编号工程名称黄老太办公楼交底日期2018

3施工单位济南鲁岳建筑公司分项工程名称外墙岩棉保温板交底提要外墙岩棉板材料、要求及措施(2
