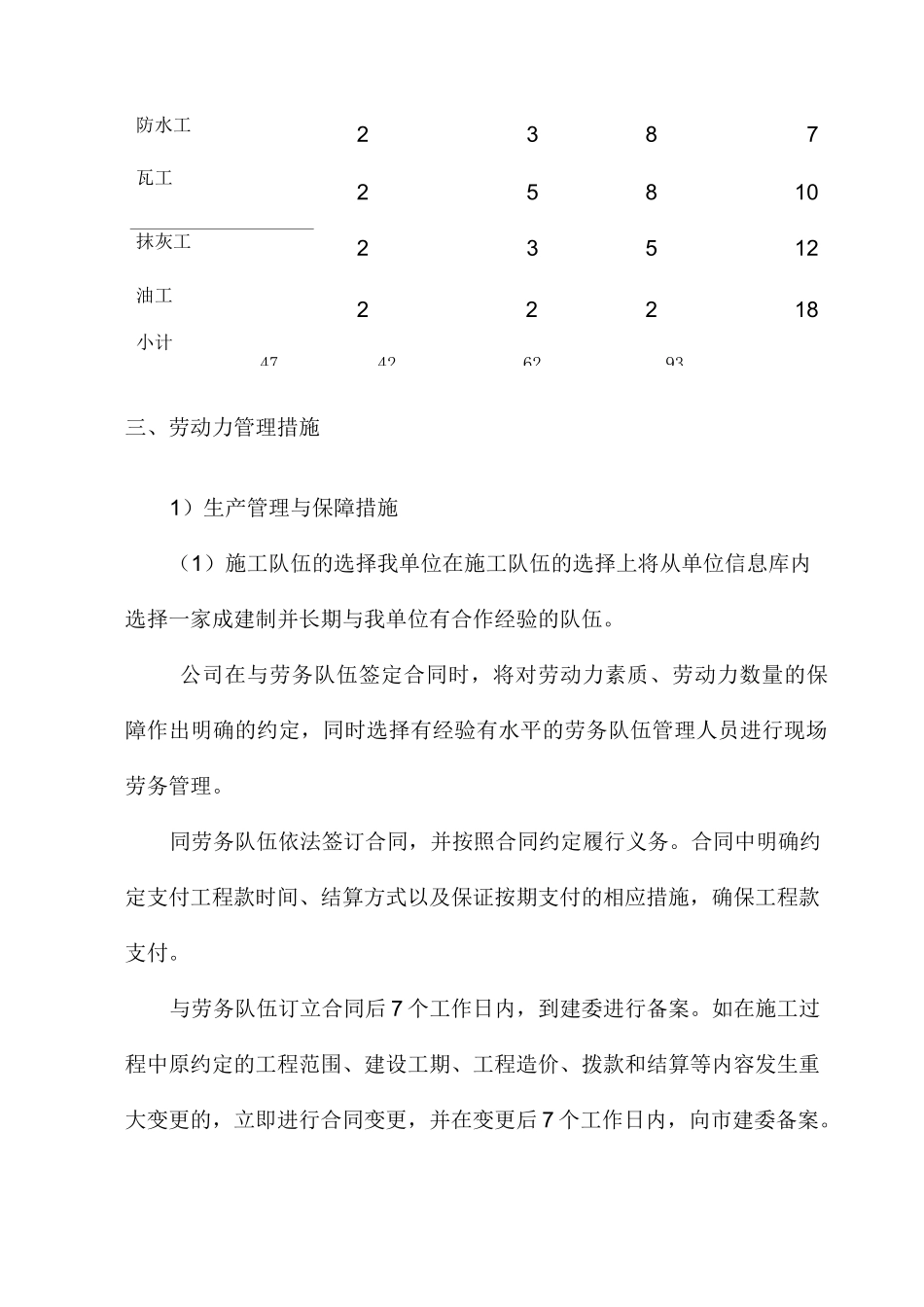

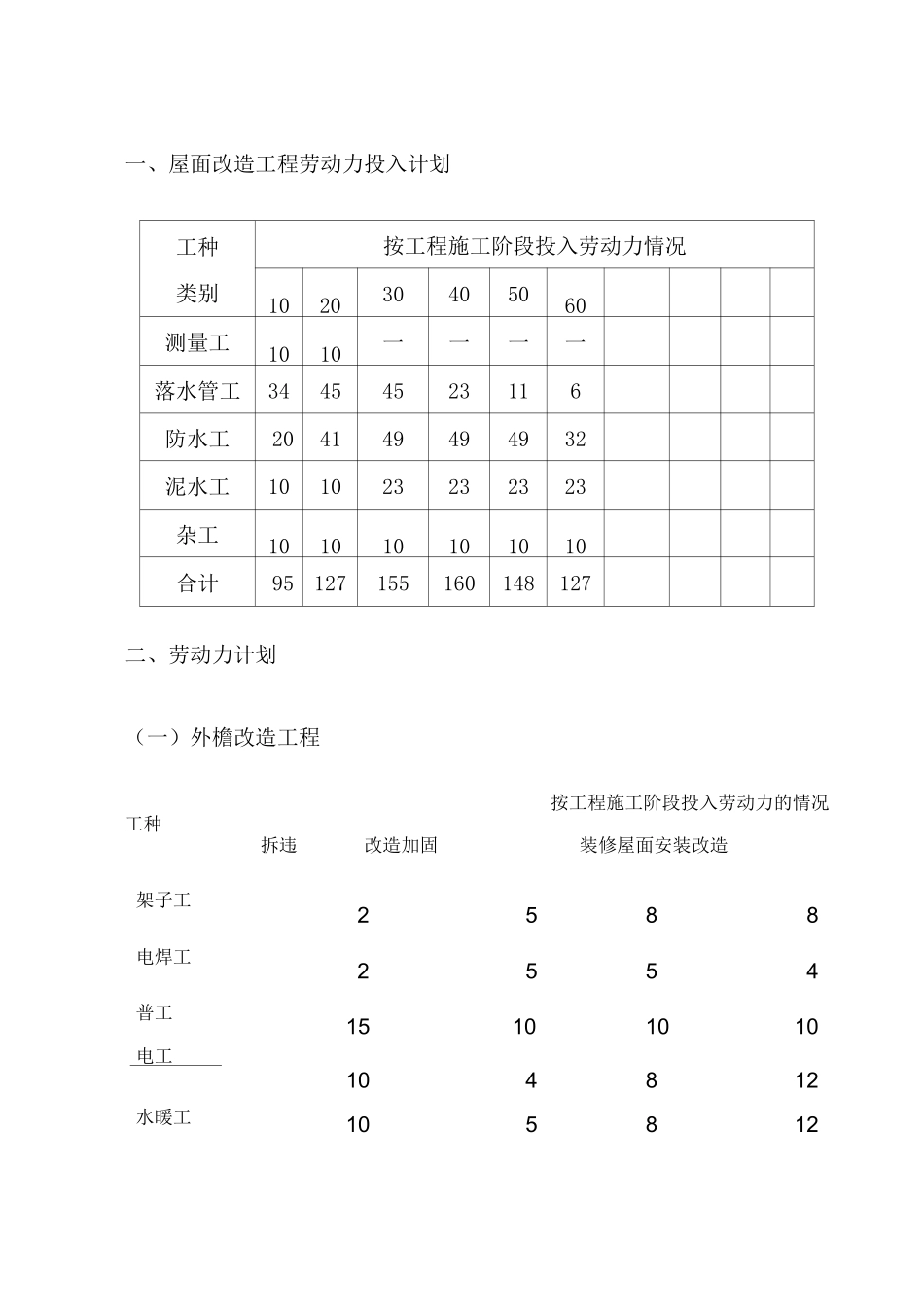

一、屋面改造工程劳动力投入计划工种类别按工程施工阶段投入劳动力情况102030405060测量工1010一一一一落水管工34454523116防水工204149494932泥水工101023232323杂工101010101010合计95127155160148127二、劳动力计划(一)外檐改造工程按工程施工阶段投入劳动力的情况工种拆违改造加固装修屋面安装改造架子工2588电焊工2554普工15101010电工104812水暖工105812防水工2387瓦工25810抹灰工23512油工22218小计47426293三、劳动力管理措施1)生产管理与保障措施(1)施工队伍的选择我单位在施工队伍的选择上将从单位信息库内选择一家成建制并长期与我单位有合作经验的队伍

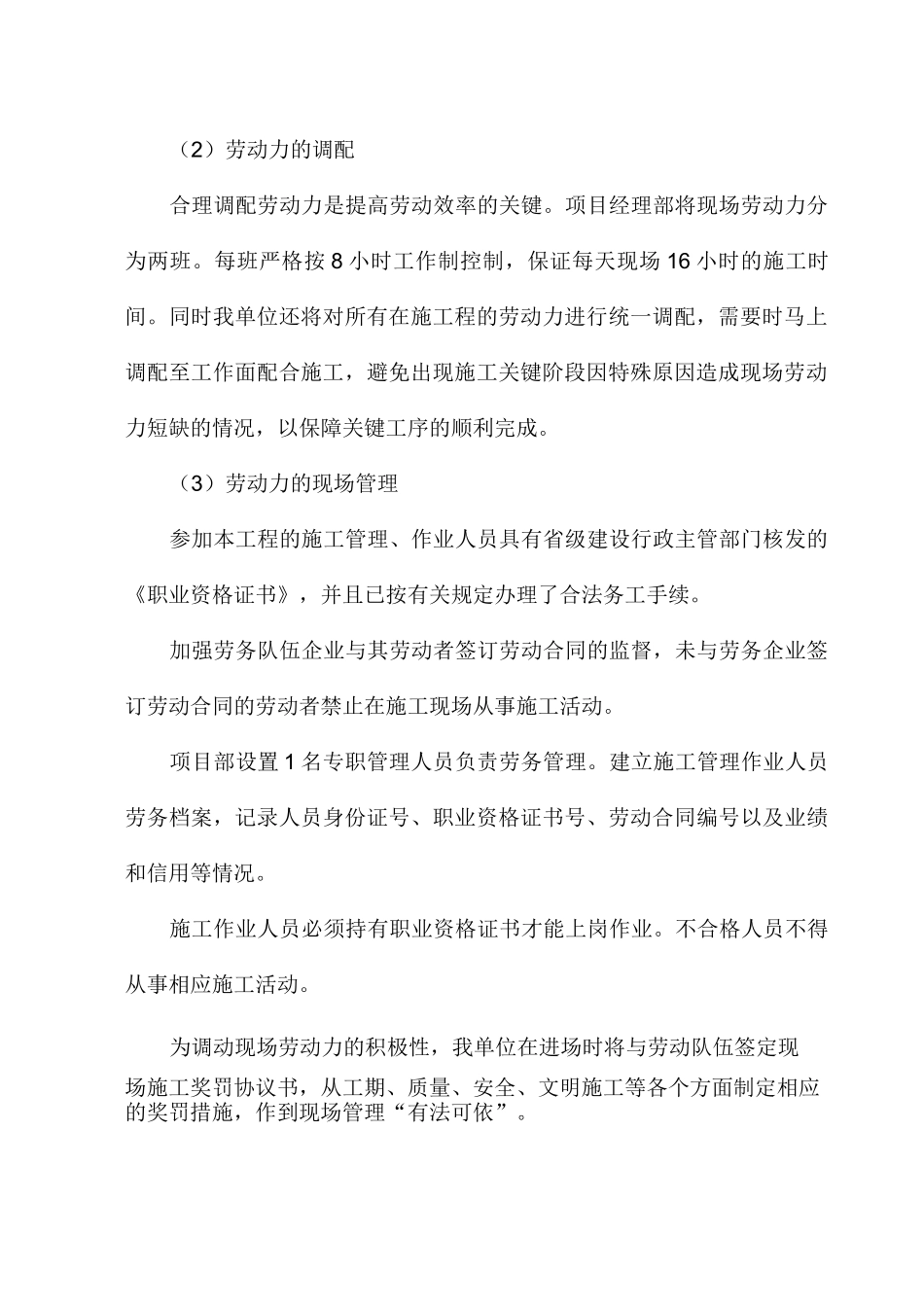

公司在与劳务队伍签定合同时,将对劳动力素质、劳动力数量的保障作出明确的约定,同时选择有经验有水平的劳务队伍管理人员进行现场劳务管理
同劳务队伍依法签订合同,并按照合同约定履行义务
合同中明确约定支付工程款时间、结算方式以及保证按期支付的相应措施,确保工程款支付
与劳务队伍订立合同后 7 个工作日内,到建委进行备案
如在施工过程中原约定的工程范围、建设工期、工程造价、拨款和结算等内容发生重大变更的,立即进行合同变更,并在变更后 7 个工作日内,向市建委备案
(2)劳动力的调配合理调配劳动力是提高劳动效率的关键
项目经理部将现场劳动力分为两班
每班严格按 8 小时工作制控制,保证每天现场 16 小时的施工时间
同时我单位还将对所有在施工程的劳动力进行统一调配,需要时马上调配至工作面配合施工,避免出现施工关键阶段因特殊原因造成现场劳动力短缺的情况,以保障关键工序的顺利完成
(3)劳动力的现场管理参加本工程的施工管理、作业人员具有省级建设行政主管部门核发的《职业资格证书》,并且已按有关规定办理了合法务工手续
加强劳务队伍企业与
