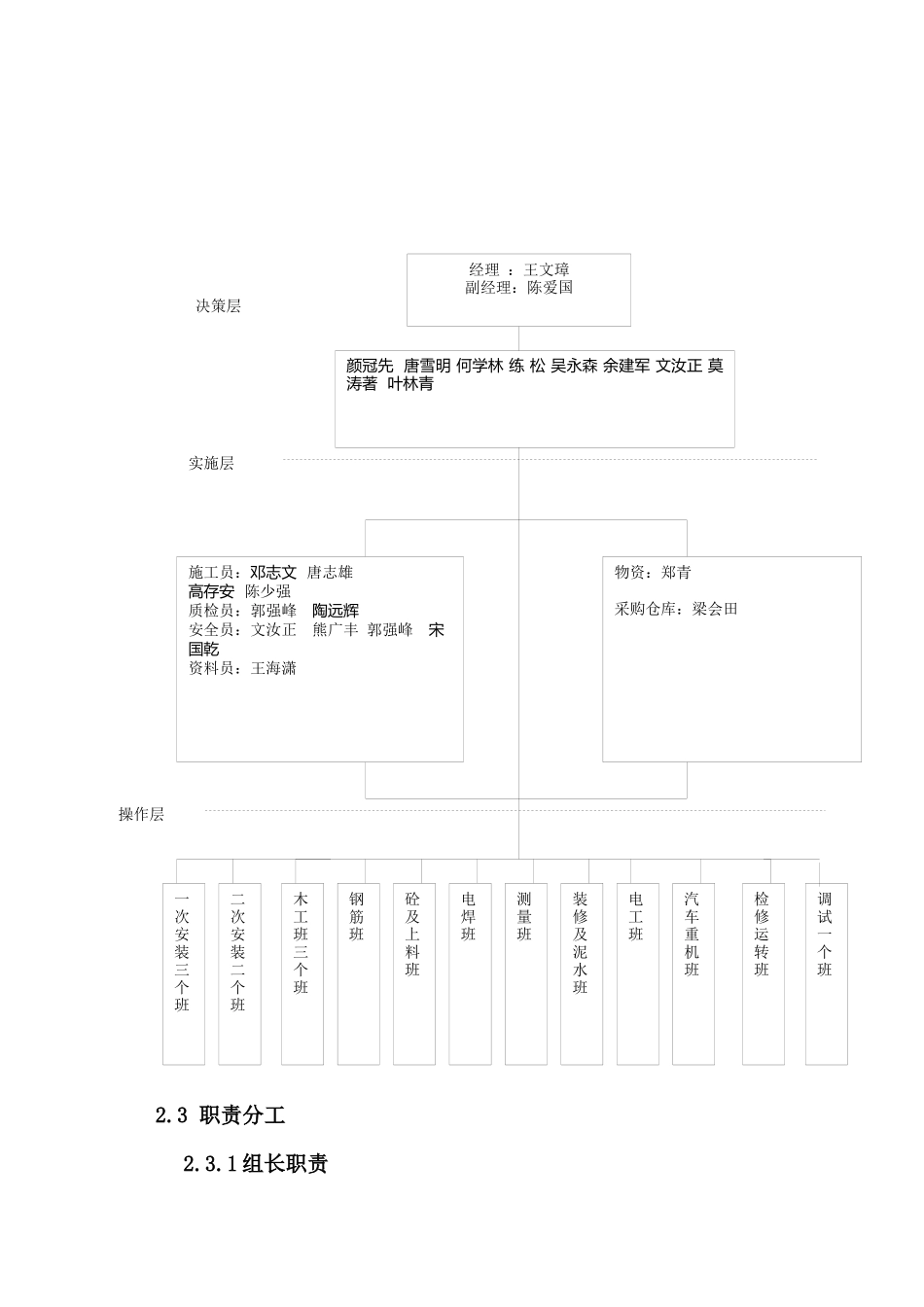

500kV 港城变电站建设工程示范策划1、概述1.1 工程简介500kV 港城变电站为一新建变电站,站址位于湛江市麻章区。m~64.97m,场地设计坡度 i=0.5%,围墙内占地面积约 65591m2。本变电站最终建设规模为 3×750MVA 主变压器。本期工程建设1×750MVA 主变压器;500kV 出线 4 回;220kV 出线 5 回,35kV 单母线接线,装总回路断路器,电抗器组为 1×3×60 兆乏,电容器组1×3×40 兆乏。主要土建项目有主控楼、中央配电室、继保室、警传室,消防泵 房 及 水 池 、 污 水 处 理 、 宿 舍 楼 以 及 主 变 基 础 及 防 火 墙 ,500kV、220kV 及 35kV 构支架和基础等其它附属项目。安装工程项目:750MVA 主变压器;35kV 屋外配电装置;220kV屋外配电装置;500kV 屋外配电装置;无功补偿(电抗器、电容器);计算机监控或监测系统;继电保护系统;直流系统;所用电变压器;;所用配电装置;所区照明;电力电缆;控制电缆;电缆辅助设施;电缆防火及封堵;全所接地等。西部工程公司 500kV 港城变电站工程项目部,主要的施工任务500kV 港城变电站土建施工任务,同时承担起整个项目部对甲方(业主)、监理、省输变电公司的协调。 工程定位根据业主、监理及局对本工程的要求,在本工程定位为:在质量上:确保省电力优质样板工程,争创鲁班奖;在安全、文明上:施工上双优施工场地;在综合管理(安全、质量、进度、经济、物资、行政管理、党政工团、班组建设)上:创局建设工程示范施工场地。2 组织机构及职责为确保创“优”及“建设示范工程”工作的顺利开展,项目部成立创“优”工程工作领导小组,建立管理机构。领导小组组长由项目经理担任,副组长由项目总工、项目副经理和公司各部门担任,成员组成:项目部各施工部位工程师、安全员、质检员。2.1 领导小组组 长:王文璋 副组长:陈爱国 颜冠先 唐雪明 何学林 练 松成 员:吴永森 余建军 文汝正 莫涛著 叶林青 邓志文 陶远辉 唐志雄 熊广丰 郭强峰 王海潇 高存安 宋国乾2.2 管理网络经理 :王文璋副经理:陈爱国 颜冠先 唐雪明 何学林 练 松 吴永森 余建军 文汝正 莫 涛著 叶林青施工员: 邓志文 唐志雄 高存安 陈少强 质检员:郭强峰 陶远辉安全员:文汝正 熊广丰 郭强峰 宋国乾 资料员:王海潇 木工班三个班钢筋班砼及上料班测量班装修及泥水班电工班汽车重机班电焊班物资:郑青采购仓库:梁会田检修运...
