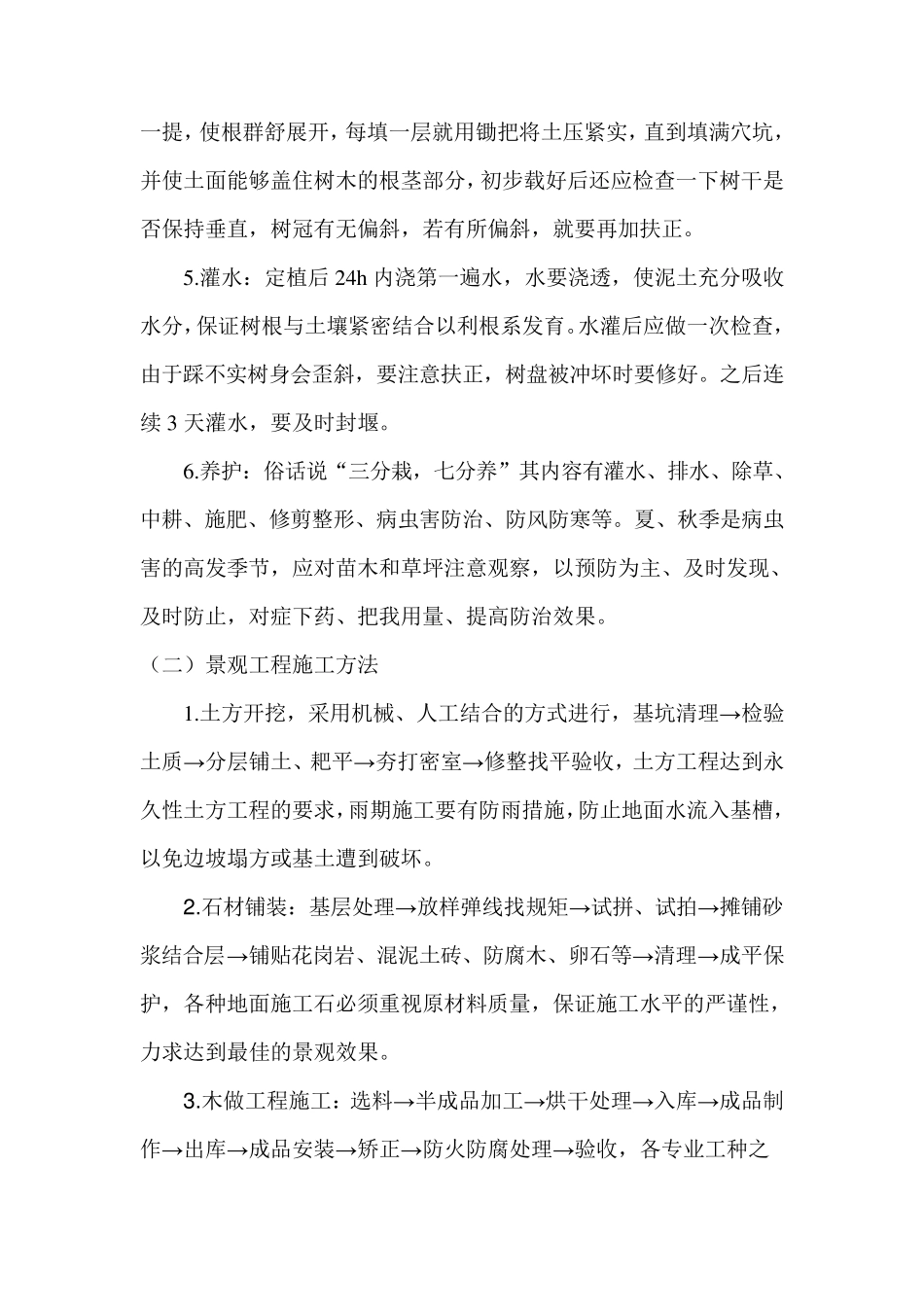

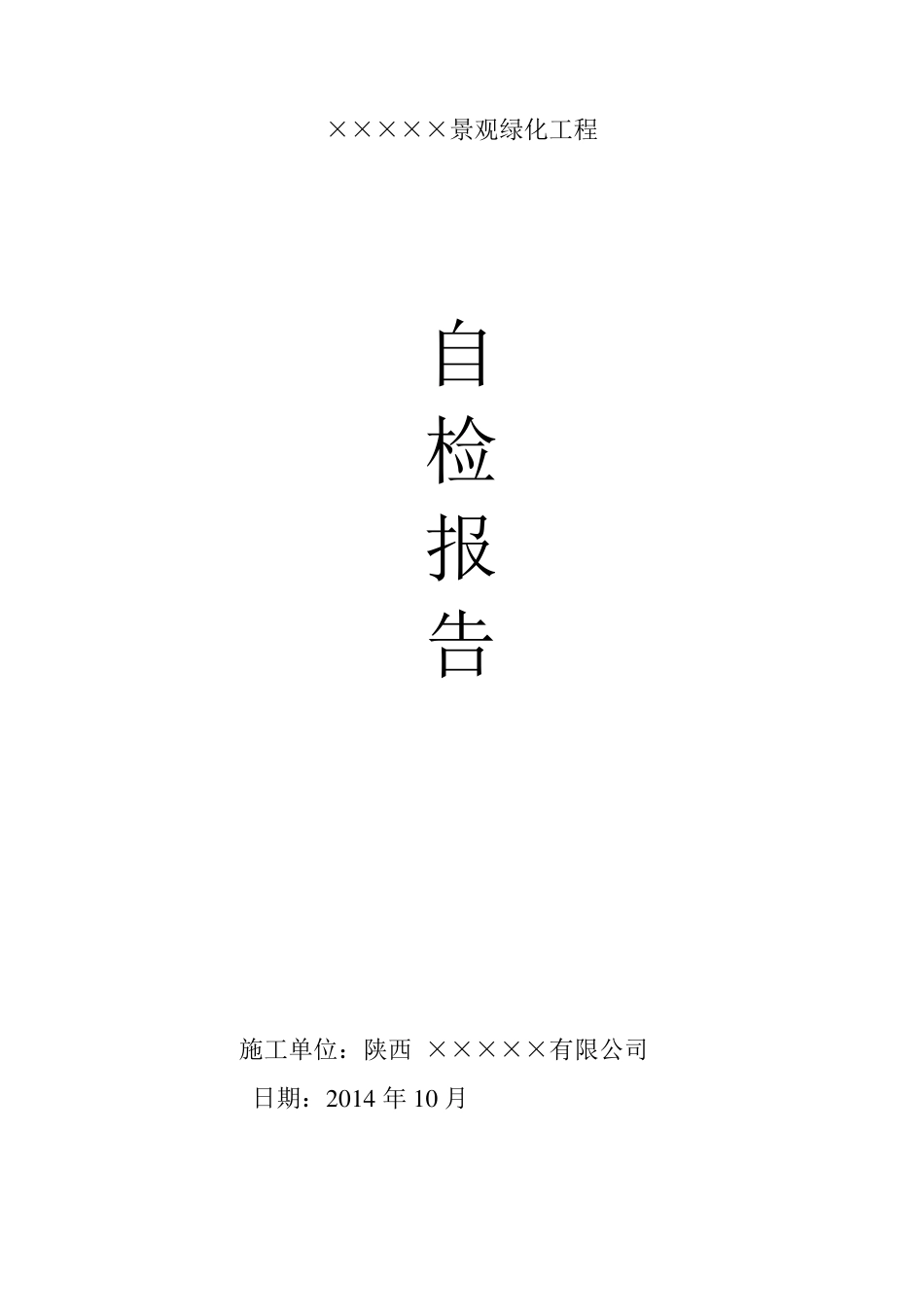

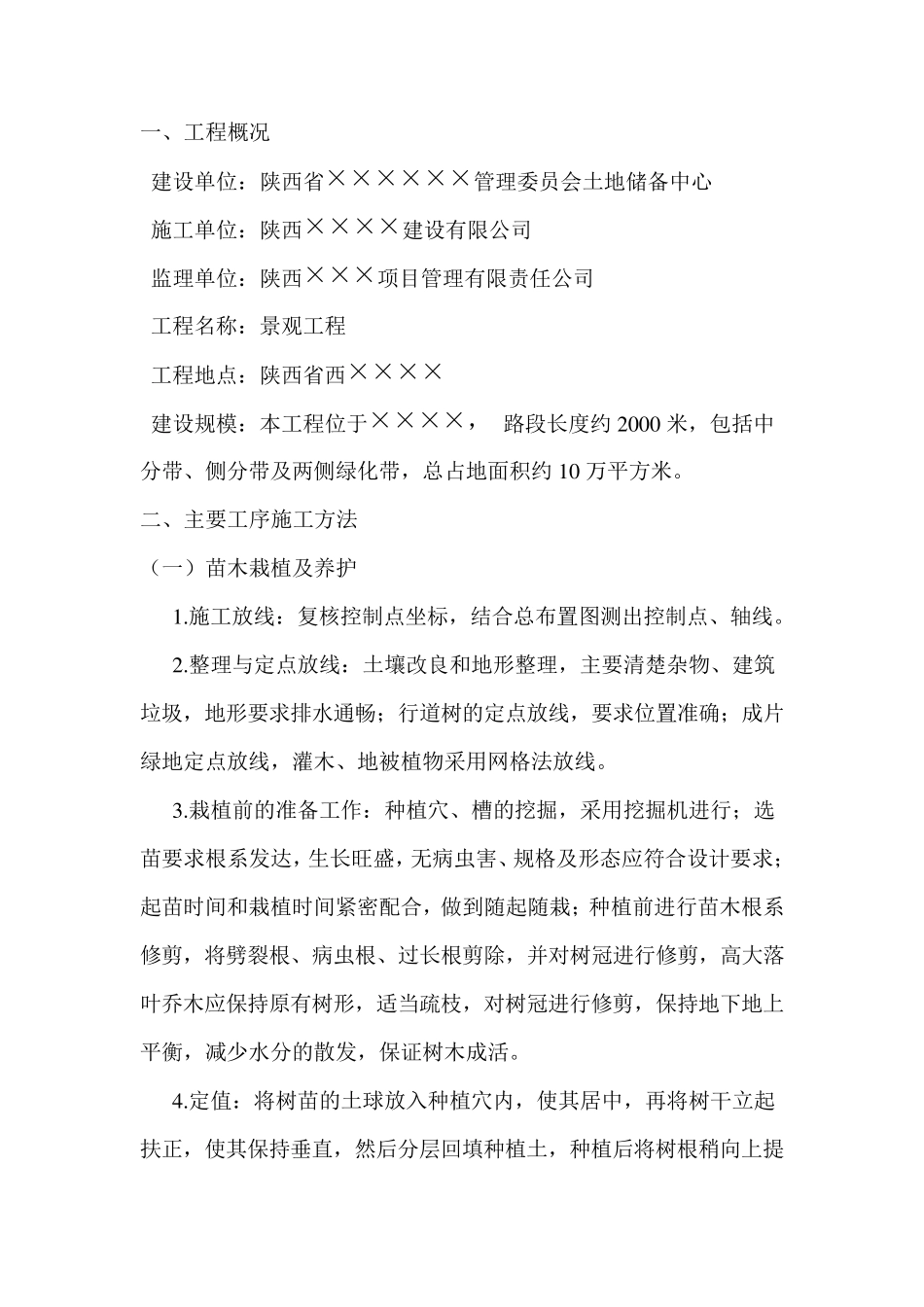

×××××景观绿化工程 自 检 报 告 施工单位:陕西 ×××××有限公司 日期:2 0 1 4 年 1 0 月 一、工程概况 建设单位:陕西省××××××管理委员会土地储备中心 施工单位:陕西××××建设有限公司 监理单位:陕西×××项目管理有限责任公司 工程名称:景观工程 工程地点:陕西省西×××× 建设规模:本工程位于××××, 路段长度约 2 0 0 0 米,包括中分带、侧分带及两侧绿化带,总占地面积约 1 0 万平方米。 二、主要工序施工方法 (一)苗木栽植及养护 1 .施工放线:复核控制点坐标,结合总布置图测出控制点、轴线。 2 .整理与定点放线:土壤改良和地形整理,主要清楚杂物、建筑垃圾,地形要求排水通畅;行道树的定点放线,要求位置准确;成片绿地定点放线,灌木、地被植物采用网格法放线。 3 .栽植前的准备工作:种植穴、槽的挖掘,采用挖掘机进行;选苗要求根系发达,生长旺盛,无病虫害、规格及形态应符合设计要求;起苗时间和栽植时间紧密配合,做到随起随栽;种植前进行苗木根系修剪,将劈裂根、病虫根、过长根剪除,并对树冠进行修剪,高大落叶乔木应保持原有树形,适当疏枝,对树冠进行修剪,保持地下地上平衡,减少水分的散发,保证树木成活。 4 .定值:将树苗的土球放入种植穴内,使其居中,再将树干立起扶正,使其保持垂直,然后分层回填种植土,种植后将树根稍向上提一提,使根群舒展开,每填一层就用锄把将土压紧实,直到填满穴坑,并使土面能够盖住树木的根茎部分,初步载好后还应检查一下树干是否保持垂直,树冠有无偏斜,若有所偏斜,就要再加扶正。 5 .灌水:定植后2 4 h 内浇第一遍水,水要浇透,使泥土充分吸收水分,保证树根与土壤紧密结合以利根系发育。水灌后应做一次检查,由于踩不实树身会歪斜,要注意扶正,树盘被冲坏时要修好。之后连续3 天灌水,要及时封堰。 6 .养护:俗话说“三分栽,七分养”其内容有灌水、排水、除草、中耕、施肥、修剪整形、病虫害防治、防风防寒等。夏、秋季是病虫害的高发季节,应对苗木和草坪注意观察,以预防为主、及时发现、及时防止,对症下药、把我用量、提高防治效果。 (二)景观工程施工方法 1 .土方开挖,采用机械、人工结合的方式进行,基坑清理→检验土质→分层铺土、耙平→夯打密室→修整找平验收,土方工程达到永久性土方工程的要求,雨期施工要有防雨措施,防止地面水流入基槽,以免边坡塌方或基土遭到破坏。...
