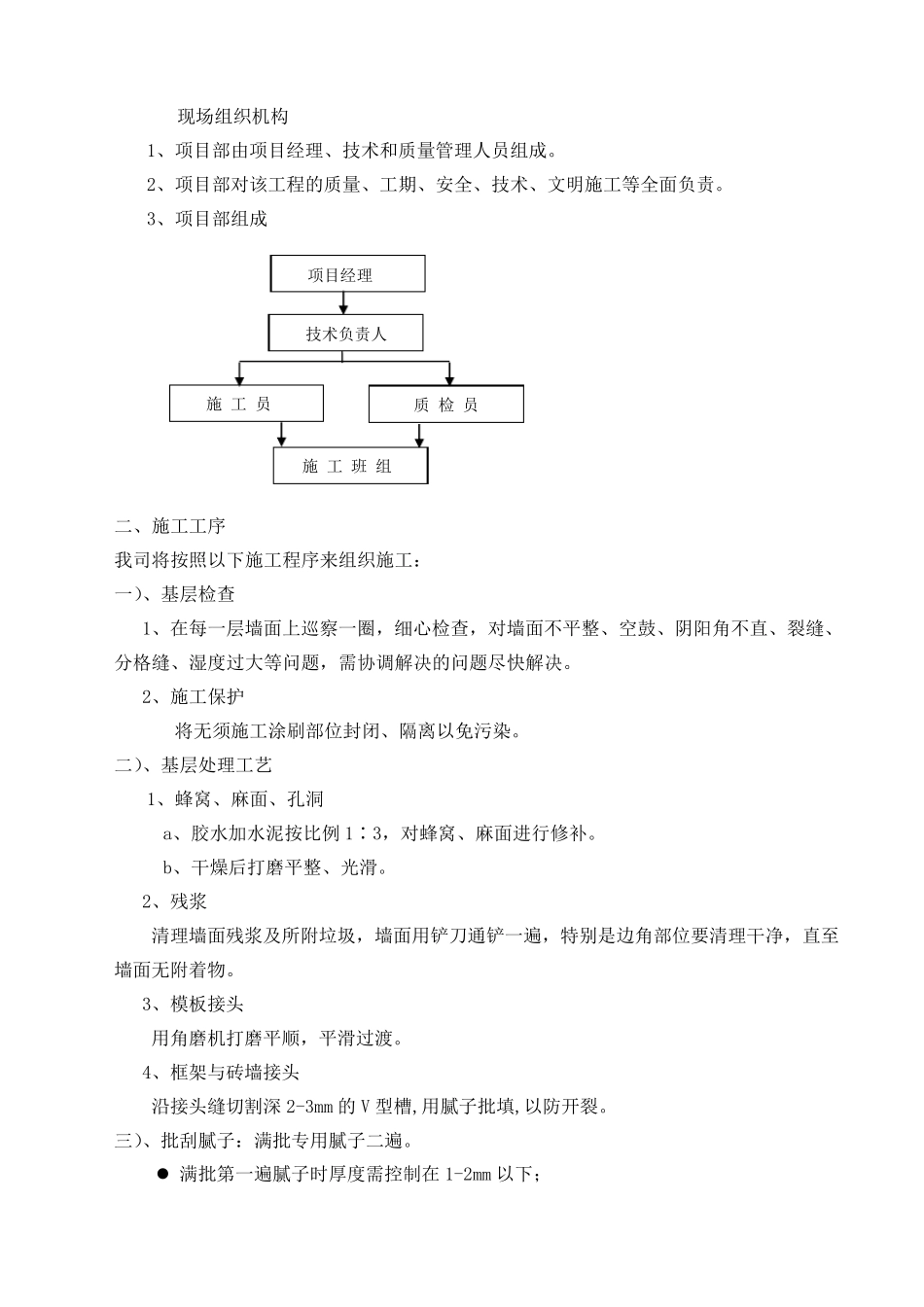

艺术涂料施工方案 二零一五年十月九日 施工组织方案 一、 组织机构 现场组织机构 1、项目部由项目经理、技术和质量管理人员组成
2、项目部对该工程的质量、工期、安全、技术、文明施工等全面负责
3、项目部组成 二、施工工序 我司将按照以下施工程序来组织施工: 一)、基层检查 1、在每一层墙面上巡察一圈,细心检查,对墙面不平整、空鼓、阴阳角不直、裂缝、分格缝、湿度过大等问题,需协调解决的问题尽快解决
2、施工保护 将无须施工涂刷部位封闭、隔离以免污染
二)、基层处理工艺 1、蜂窝、麻面、孔洞 a、胶水加水泥按比例1∶3,对蜂窝、麻面进行修补
b、干燥后打磨平整、光滑
2、残浆 清理墙面残浆及所附垃圾,墙面用铲刀通铲一遍,特别是边角部位要清理干净,直至墙面无附着物
3、模板接头 用角磨机打磨平顺,平滑过渡
4、框架与 砖 墙接头 沿 接头缝切 割 深 2-3mm 的V 型 槽 ,用腻 子 批 填 ,以防 开 裂
三 )、批 刮 腻 子 :满 批 专 用腻 子 二遍
满 批 第 一遍腻 子 时 厚 度需控 制 在1-2mm 以下; 项目经理 技术负责人 施 工 员 质 检 员 施 工 班 组 对基面阴阳角线进行找平处理
待腻子干透后用砂布清除腻子表面的刮板痕迹,毛刺等,再批刮第二遍腻子
检查基面腻子层,对损坏部分进行修补,用平直靠尺测量平整度,要求达到国家验收标准

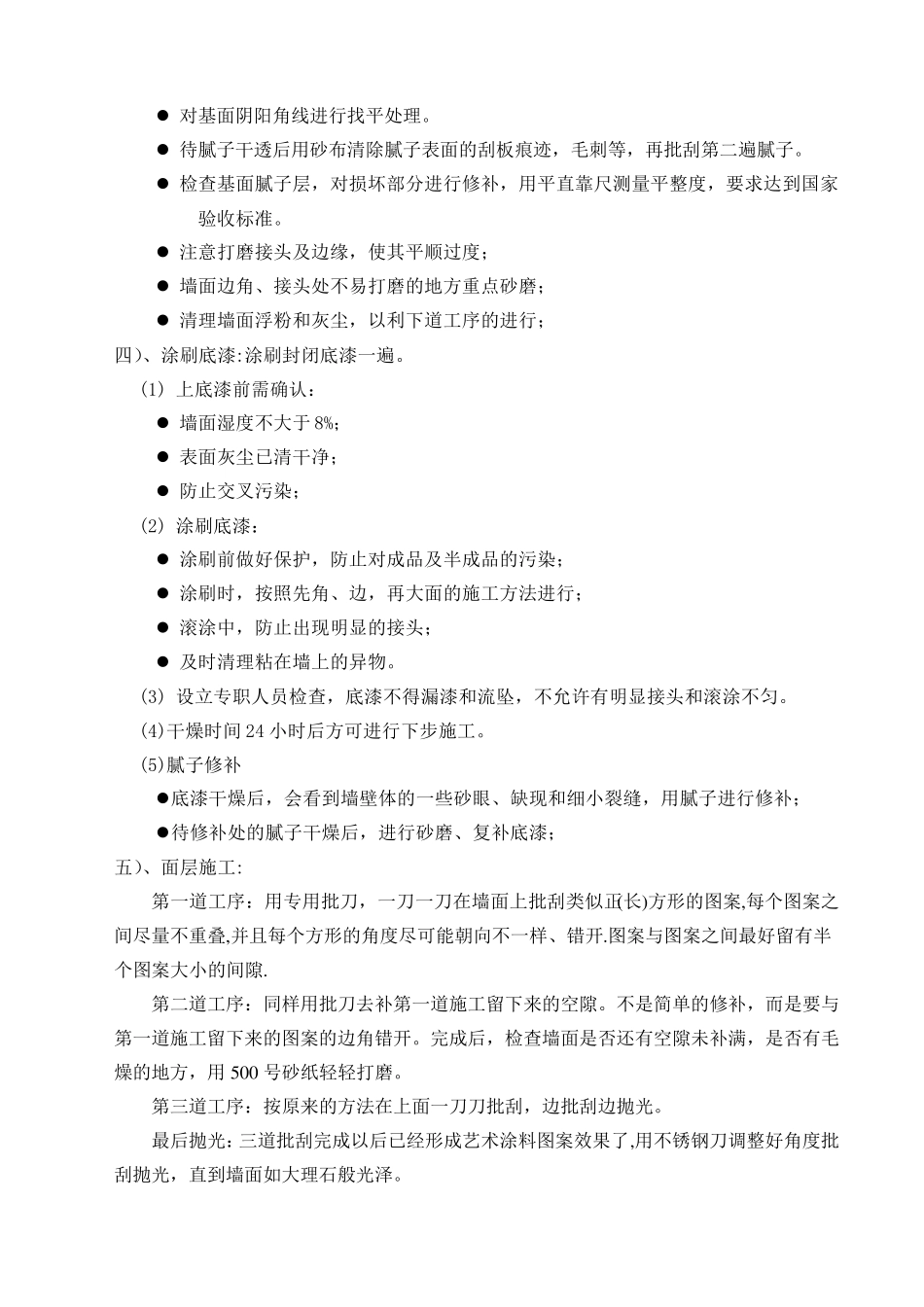

注意打磨接头及边缘,使其平顺过度; 墙面边角、接头处不易打磨的地方重点砂磨; 清理墙面浮粉和灰尘,以利下道工序的进行; 四)、涂刷底漆:涂刷封闭底漆一遍
(1) 上底漆前需确认: 墙面湿度不大于 8%; 表面灰尘已清干净; 防止交叉污染; (2) 涂刷底漆: 涂刷前做好保护,防止对成品及半成品的污染; 涂刷时,按照先角、边,再大面的施工方法进行;
