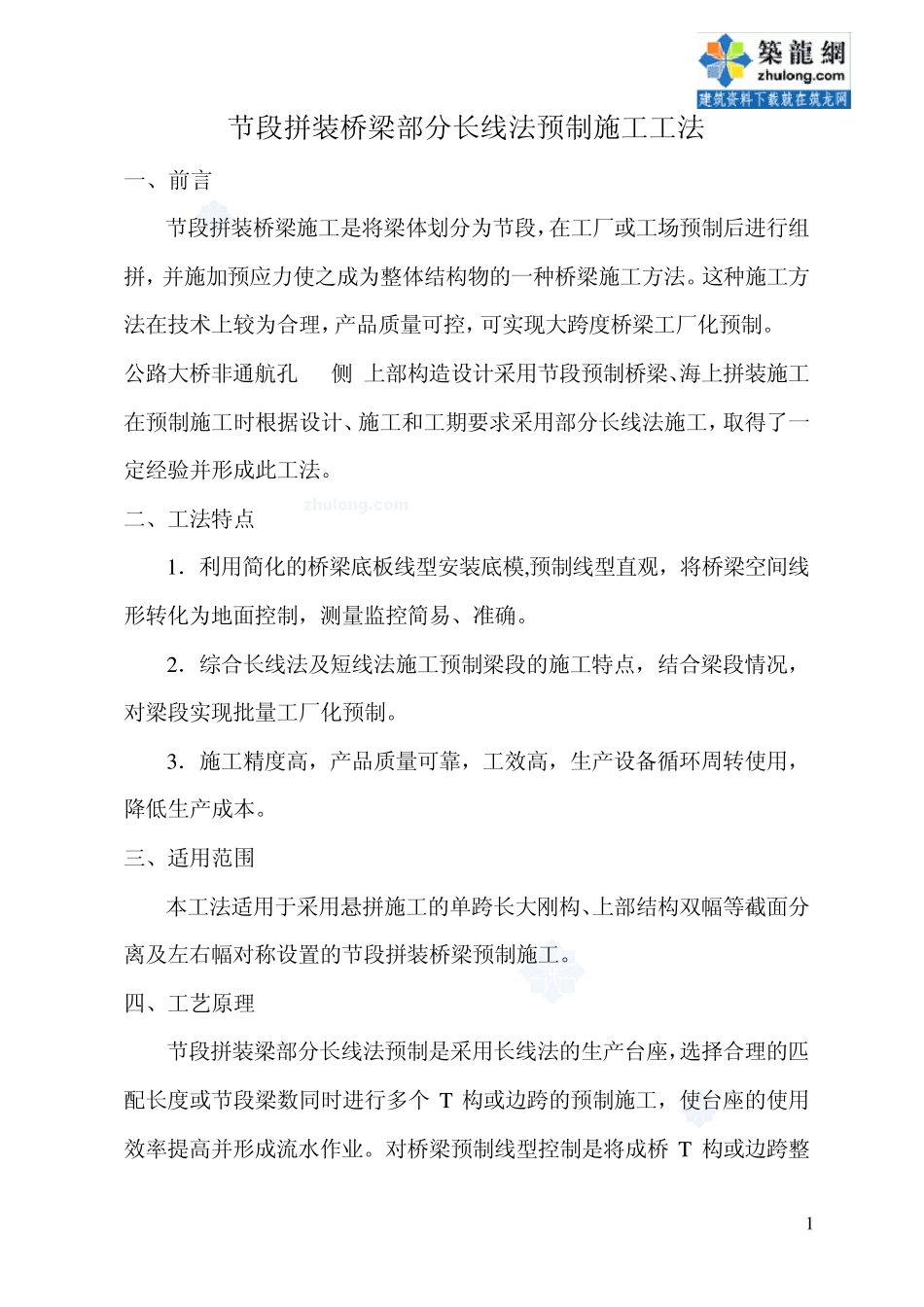

1 节段拼装桥梁部分长线法预制施工工法 一、前言 节段拼装桥梁施工是将梁体划分为节段,在工厂或工场预制后进行组拼,并施加预应力使之成为整体结构物的一种桥梁施工方法
这种施工方法在技术上较为合理,产品质量可控,可实现大跨度桥梁工厂化预制
***公路大桥非通航孔(**侧)上部构造设计采用节段预制桥梁、海上拼装施工,在预制施工时根据设计、施工和工期要求采用部分长线法施工,取得了一定经验并形成此工法
二、工法特点 1.利用简化的桥梁底板线型安装底模,预制线型直观,将桥梁空间线形转化为地面控制,测量监控简易、准确
2.综合长线法及短线法施工预制梁段的施工特点,结合梁段情况,对梁段实现批量工厂化预制
3.施工精度高,产品质量可靠,工效高,生产设备循环周转使用,降低生产成本
三、适用范围 本工法适用于采用悬拼施工的单跨长大刚构、上部结构双幅等截面分离及左右幅对称设置的节段拼装桥梁预制施工
四、工艺原理 节段拼装梁部分长线法预制是采用长线法的生产台座,选择合理的匹配长度或节段梁数同时进行多个 T 构或边跨的预制施工,使台座的使用效率提高并形成流水作业
对桥梁预制线型控制是将成桥T 构或边跨整 2 体水平放置在预制台座上,把成桥线型的空间坐标在台座上简化成水平和竖直两个方向,通过预制场内建立的平面坐标和高程测控网进行场内预制平面坐标和高程控制,拼装时将预制平面坐标和高程转换为成桥的平面坐标和高程进行拼装测控
这种预制施工工艺使成桥线型能直观在生产台座上进行设置,测控手段简单易掌握,预制梁体线型质量可控
五、工艺流程及操作要点 (一)施工工艺流程见图 1 图 1 工艺流程图混凝土浇注浇注前报检顶板波纹管定位钢筋笼报检模板报检入内模钢筋笼加工及安装钢筋笼入模匹配面涂刷隔离剂立侧模及端模底模调整拼装测控点埋设及数据采集退内模养生等强侧模及端模拆除通孔检验混凝土试件制作预制前准备工作底、
