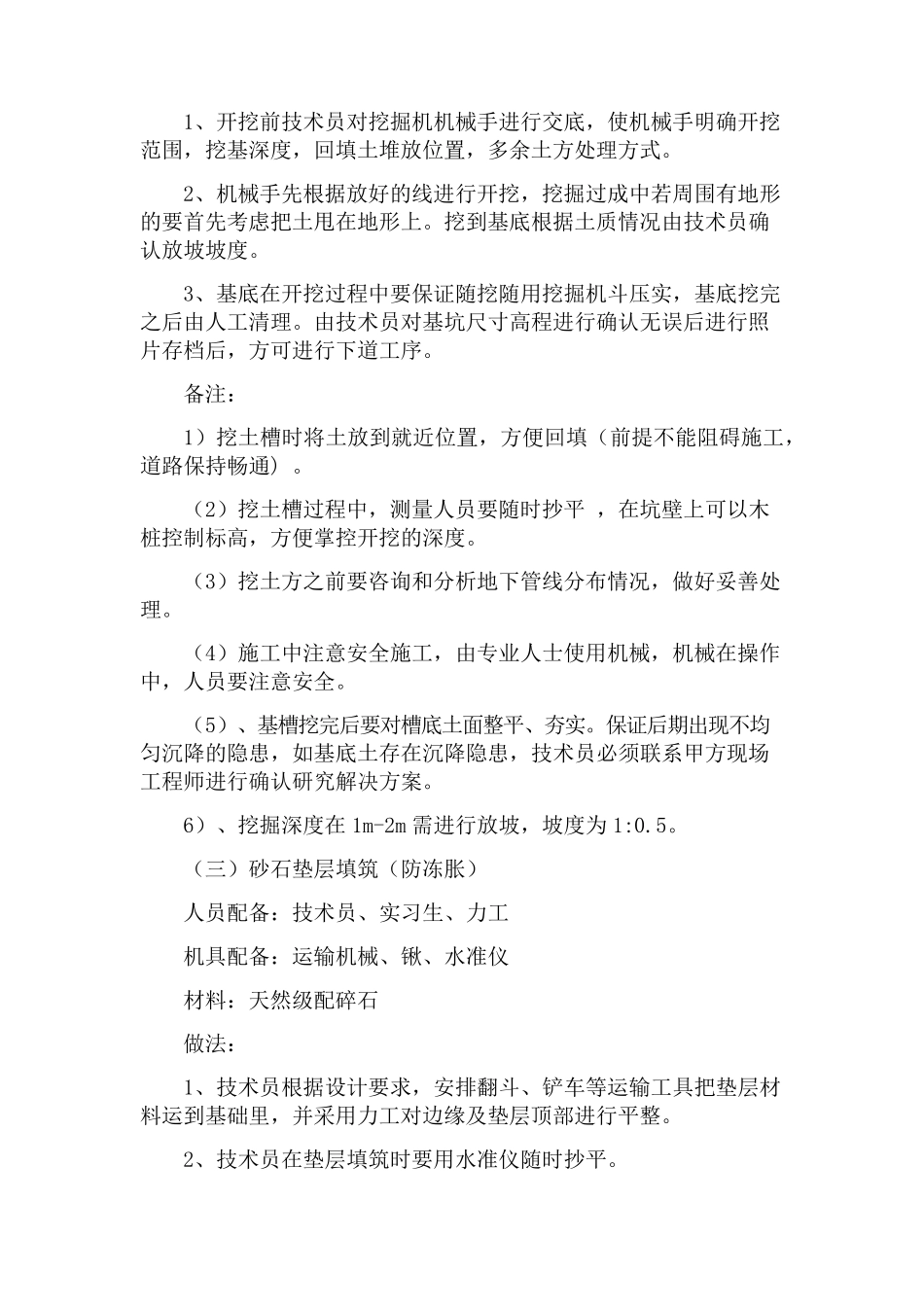

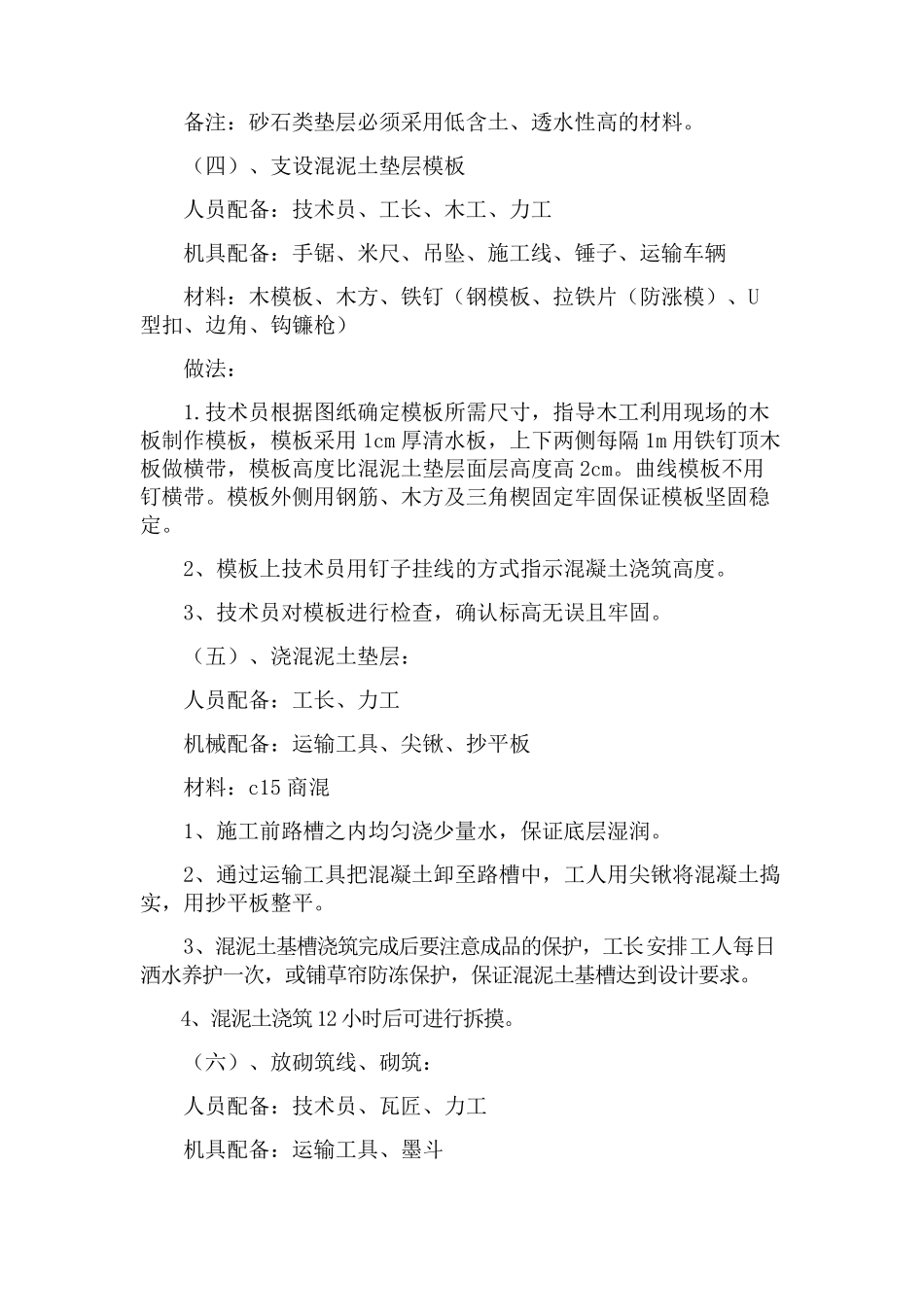

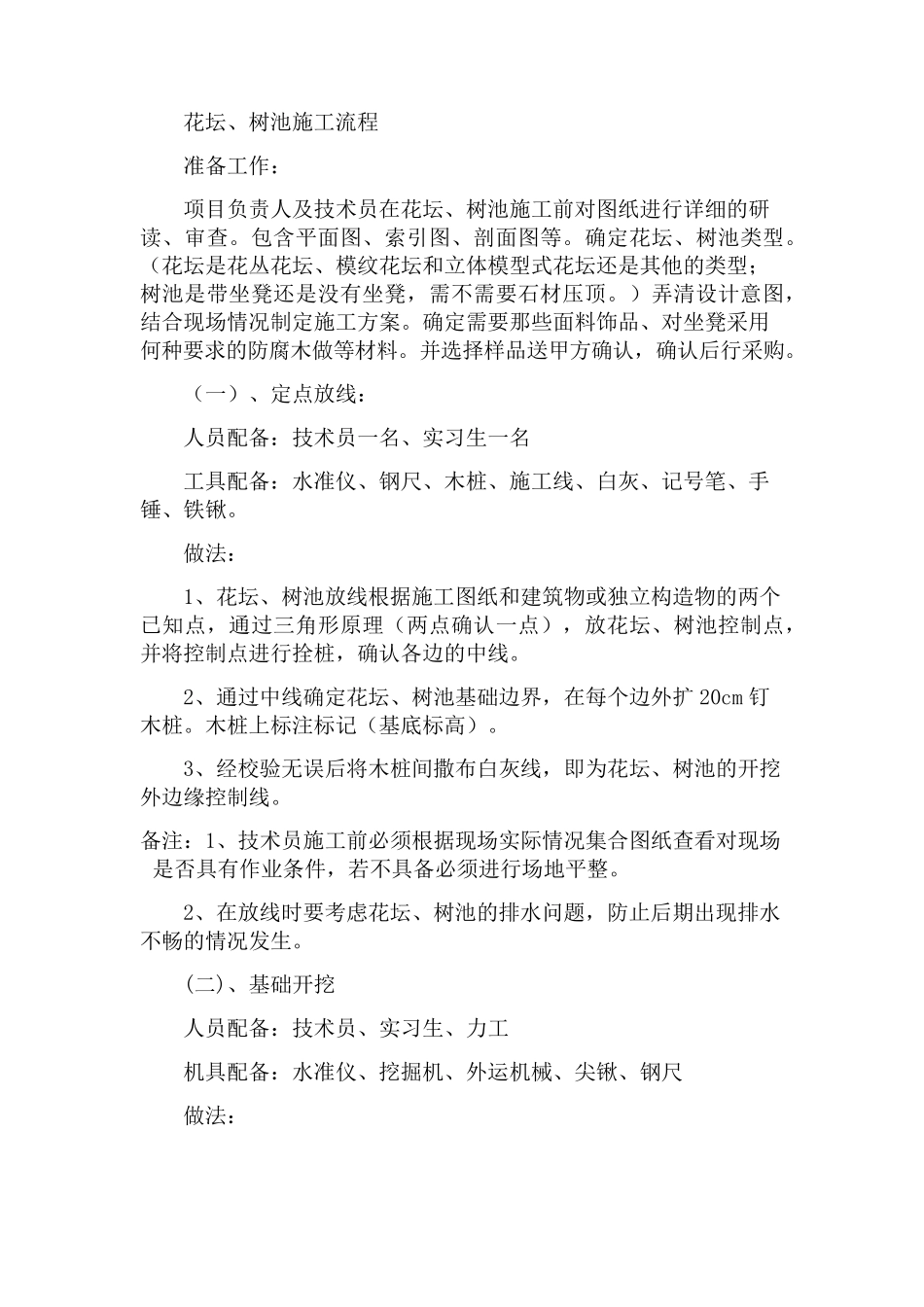

花坛、树池施工流程 准备工作: 项目负责人及技术员在花坛、树池施工前对图纸进行详细的研读、审查。包含平面图、索引图、剖面图等。确定花坛、树池类型。(花坛是花丛花坛、模纹花坛和立体模型式花坛还是其他的类型;树池是带坐凳还是没有坐凳,需不需要石材压顶。)弄清设计意图,结合现场情况制定施工方案。确定需要那些面料饰品、对坐凳采用何种要求的防腐木做等材料。并选择样品送甲方确认,确认后行采购。 (一)、定点放线: 人员配备:技术员一名、实习生一名 工具配备:水准仪、钢尺、木桩、施工线、白灰、记号笔、手锤、铁锹。 做法: 1、花坛、树池放线根据施工图纸和建筑物或独立构造物的两个已知点,通过三角形原理(两点确认一点),放花坛、树池控制点,并将控制点进行拴 桩,确认各 边 的中 线。 2、通过中 线确定花坛、树池基 础 边 界 ,在每 个边 外 扩 20cm 钉木桩。木桩上 标 注 标 记(基 底 标 高 )。 3、经 校 验 无 误 后将木桩间 撒 布 白灰线,即 为 花坛、树池的开 挖外 边 缘 控制线。 备注 :1、技术员施工前必 须 根据现场实际 情况集 合图纸查看 对现场是否 具有作业 条 件 ,若 不具备必 须 进行场地 平整 。 2、在放线时 要考 虑 花坛、树池的排 水问 题 ,防止 后期 出 现排 水不畅 的情况发 生。 (二 )、基 础 开 挖 人员配备:技术员、实习生、力 工 机 具配备:水准仪、挖 掘 机 、外 运 机 械 、尖 锹、钢尺 做法: 1、开挖前技术员对挖掘机机械手进行交底,使机械手明确开挖范围,挖基深度,回填土堆放位置,多余土方处理方式。 2、机械手先根据放好的线进行开挖,挖掘过成中若周围有地形的要首先考虑把土甩在地形上。挖到基底根据土质情况由技术员确认放坡坡度。 3、基底在开挖过程中要保证随挖随用挖掘机斗压实,基底挖完之后由人工清理。由技术员对基坑尺寸高程进行确认无误后进行照片存档后,方可进行下道工序。 备注: 1)挖土槽时将土放到就近位置,方便回填(前提不能阻碍施工,道路保持畅通) 。 (2)挖土槽过程中,测量人员要随时抄平 ,在坑壁上可以木桩控制标高,方便掌控开挖的深度。 (3)挖土方之前要咨询和分析地下管线分布情况,做好妥善处理。 (4)施工中注意安全施工,由专业人士使用机械,机械在操作中,人员要注意安全。 (5)、基槽挖完后要对槽底土面整平、夯实。保证...
