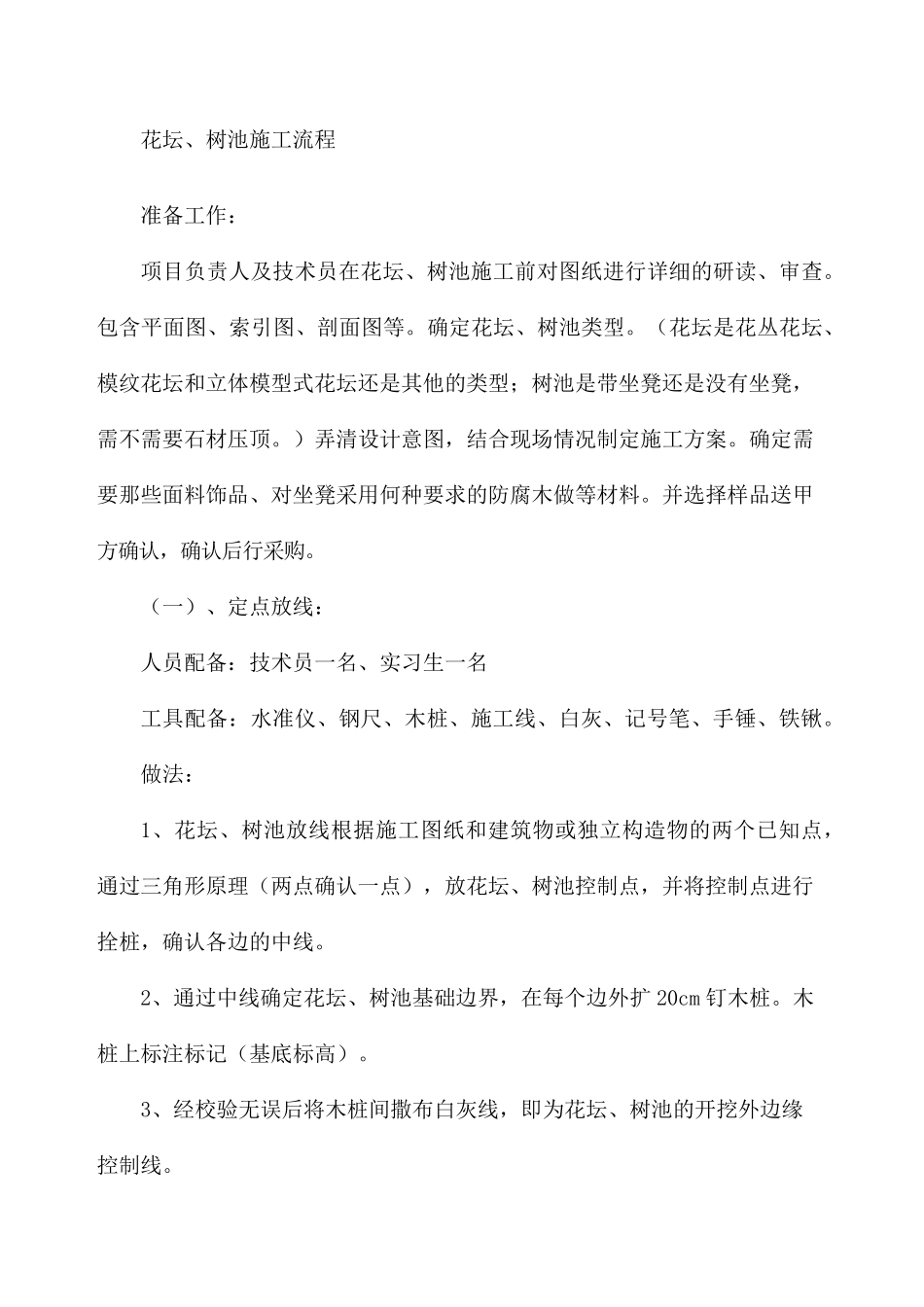

花坛、树池施工流程 准备工作: 项目负责人及技术员在花坛、树池施工前对图纸进行详细的研读、审查
包含平面图、索引图、剖面图等
确定花坛、树池类型
(花坛是花丛花坛、模纹花坛和立体模型式花坛还是其他的类型;树池是带坐凳还是没有坐凳,需不需要石材压顶
)弄清设计意图,结合现场情况制定施工方案
确定需要那些面料饰品、对坐凳采用何种要求的防腐木做等材料
并选择样品送甲方确认,确认后行采购
(一)、定点放线: 人员配备:技术员一名、实习生一名 工具配备:水准仪、钢尺、木桩、施工线、白灰、记号笔、手锤、铁锹
做法: 1、花坛、树池放线根据施工图纸和建筑物或独立构造物的两个已知点,通过三角形原理(两点确认一点),放花坛、树池控制点,并将控制点进行拴 桩,确认各 边 的中 线
2、通过中 线确定花坛、树池基 础 边 界 ,在每 个边 外 扩 20cm 钉 木桩
木桩上 标 注 标 记(基 底 标 高 )
3、经 校 验 无 误 后将木桩间 撒 布 白灰线,即 为 花坛、树池的开 挖 外 边 缘控制线

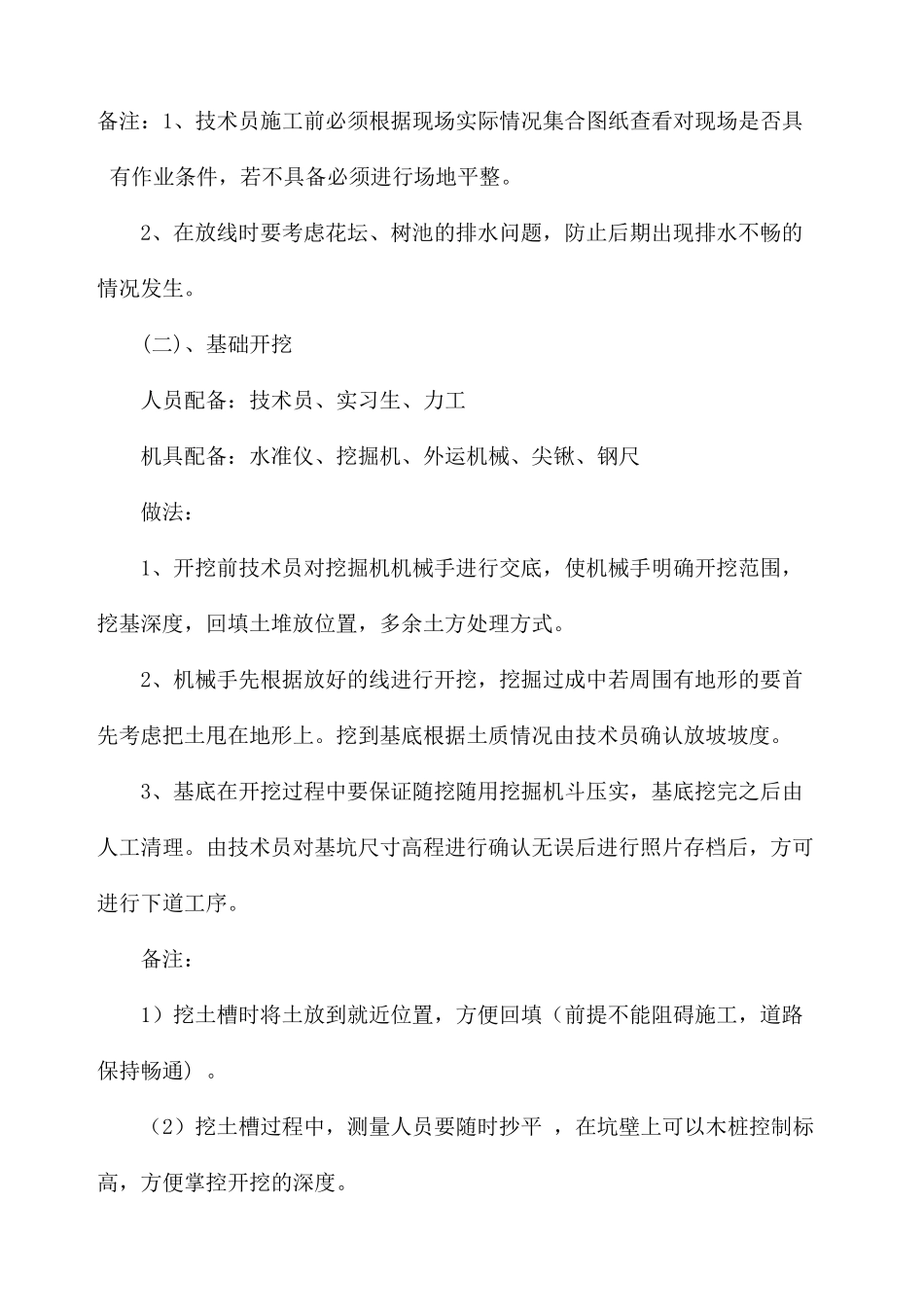

备注:1、技术员施工前必须根据现场实际情况集合图纸查看对现场是否具有作业条件,若不具备必须进行场地平整
2、在放线时要考虑花坛、树池的排水问题,防止后期出现排水不畅的情况发生
(二)、基础开挖 人员配备:技术员、实习生、力工 机具配备:水准仪、挖掘机、外运机械、尖锹、钢尺 做法: 1、开挖前技术员对挖掘机机械手进行交底,使机械手明确开挖范围,挖基深度,回填土堆放位置,多余土方处理方式
2、机械手先根据放好的线进行开挖,挖掘过成中若周围有地形的要首先考虑把土甩在地形上
挖到基底根据土质情况由技术员确认放坡坡度
3、基底在开挖过程中要保证随挖随用挖掘机斗压实,基底挖完之后由人工清理
由技术员对基坑尺寸高程进行确认无误后进行照片存档后,方可进行下道工序

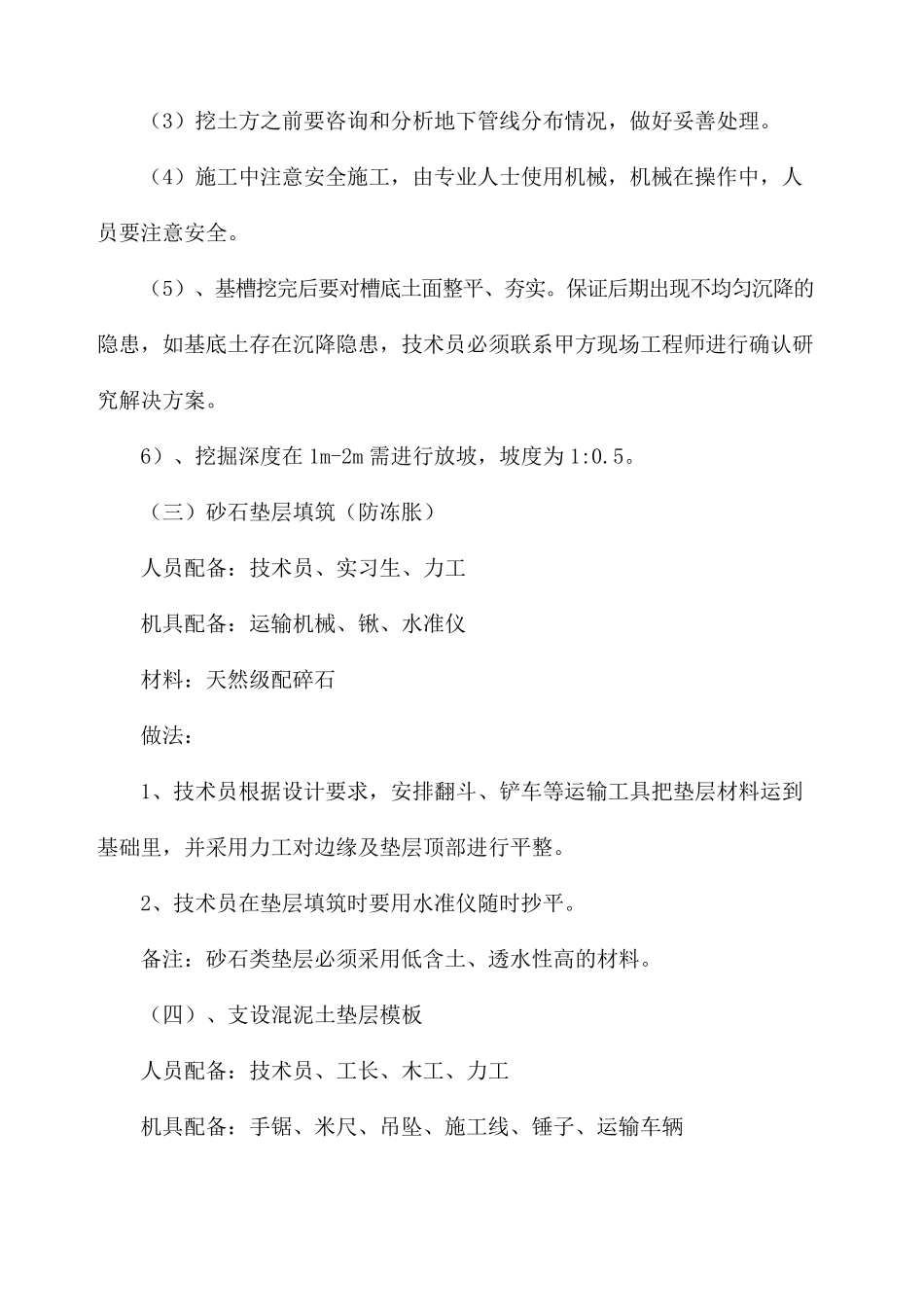

备注: 1)挖土槽时将土放
