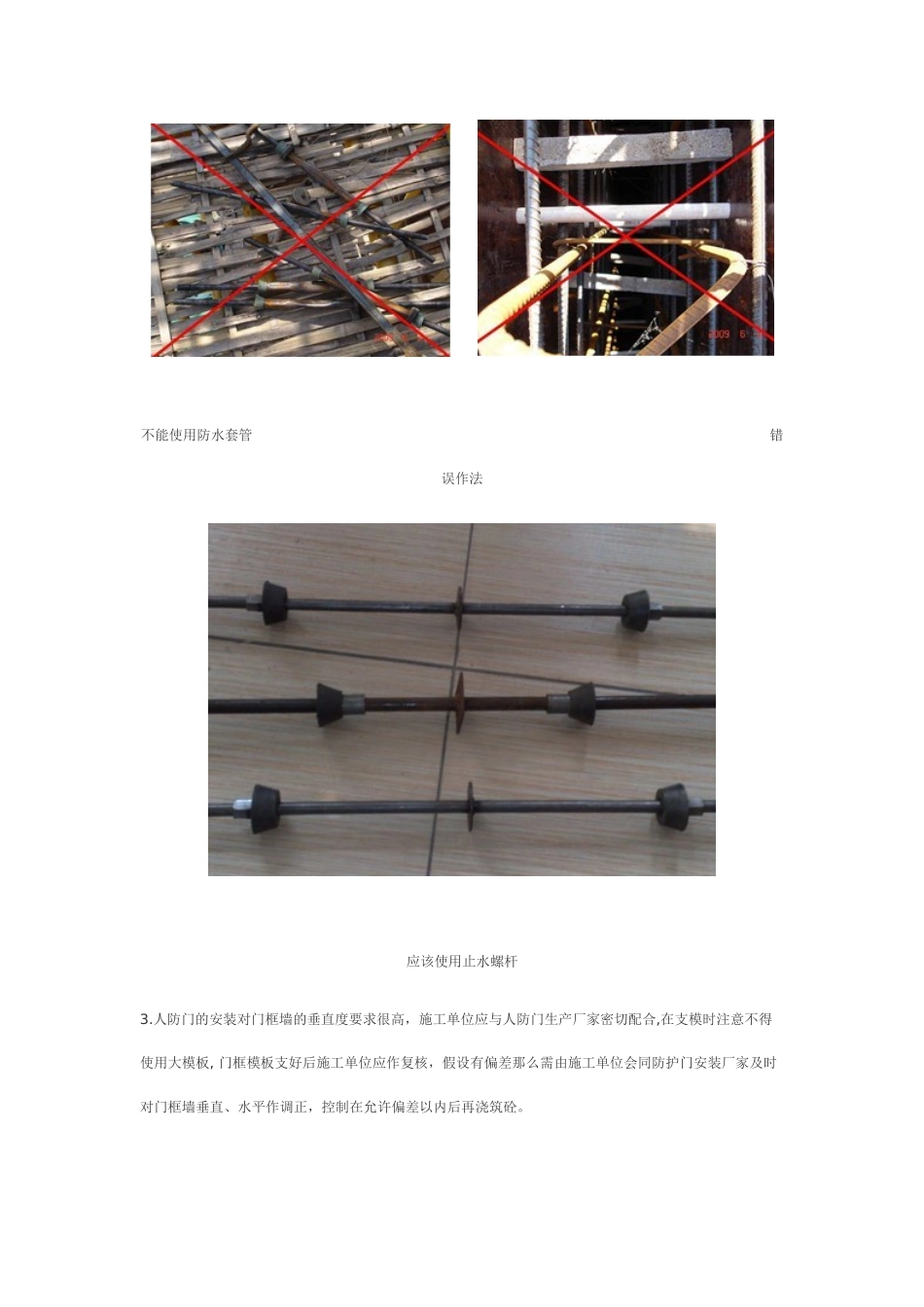

[组图]人防工程施工考前须知 防空地下室施工须按?人民防空地下室设计标准?〔GB50038-2024〕、?人民防空工程施工及验收标准?〔GB50134-2024〕、?人民防空工程质量检验评定标准?、?地下防水工程质量验收标准?〔GB50208-2024〕等有关设计和施工标准施工。施工图须按人防主管部门或其委托审查机构审查合格,方可施工。结合施工现场检查情况,本文将以土建、安装及平安施工三个方面具体阐述在实际施工中遇到的有关问题。 第一局部:土建施工 一、说明 1.为保证施工质量,工程施工中应对隐蔽工程作好记录,并应进行中间或分项检验,合格前方可进行下一工序的施工。 2.人防工程在土建施工阶段涉及到各专业的预埋较为多,土建施工前应进行图纸会审,各专业分工明确。设备安装工程应与土建工程紧密配合,土建主体工程结束并检验合格后,方可进行设备安装。 二、钢筋混凝土施工 1、人防工程施工所采纳的模板及支架必须具有足够的强度、刚度和稳定性;保证工程结构和构件各局部形状、尺寸和相互位置的正确;模板的接缝不应漏浆;模板及其支架在安装过程中,必须设置防倾倒的临时固定设施。 2、钢筋搭接处,应在中心和两端用铁丝扎牢;绑扎或焊接的钢筋网和钢筋骨架,不得有变形、松脱和开焊;各受力钢筋之间的绑扎接头位置应相互错开。 3、大体积混凝土的浇筑应合理分段进行,使混凝土沿高度均匀上升;浇筑应在室外气温较低时进行,混凝土浇筑温度不宜超过 28 摄氏度。 4、工程口部、防护密闭段、采光井、水库、水封井、防毒井、防爆井等有防护密闭要求的部位,应一次整体浇筑混凝土。 三、底板浇注 1、根据底板荷载主要系由下向上承受水压力、人防等效静载等荷载,底板上层钢筋一般从底板梁上层主筋下穿越。底板、侧墙、顶板上、下层钢筋绑扎时须设梅花型布置的拉结筋。〔见设计标准第条要求〕 2、平常使用的出入口及防护单元之间洞口如假设采纳构件封堵,应在钢筋绑扎阶段注意封堵框的预埋,在底板后浇面层应按设计选用的图集设置封堵凹槽。〔作法详见?07FJ02?〕 3、在底板钢筋绑扎阶段应注意在防护门及活门门框每角 2 根长度 1000 的 16 螺纹钢预埋,不得漏埋。〔作法详见?07FG04?〕 4、防爆地漏、呼唤铵钮及下水管预埋:战时给排水管材应为镀锌钢管;战时排水防爆地漏为丝接口;为防止地漏安装后高出地面,施工单位应注意排水管底标高应控制在 300mm 以上,假设无法把握防爆地漏尺寸,建议施工单位对防爆地漏一起与钢管接好预埋到...
