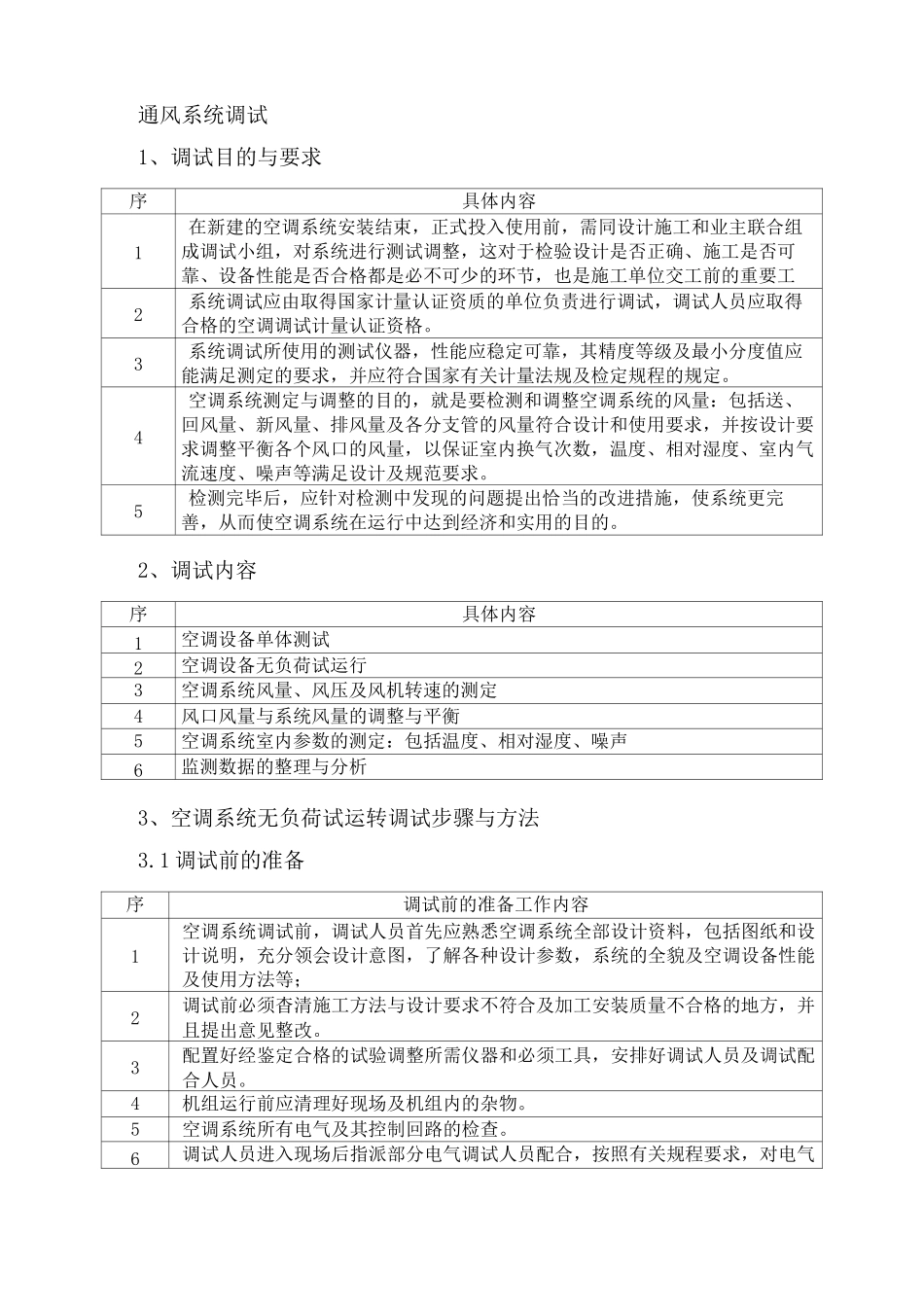

通风系统调试1、调试目的与要求序具体内容1在新建的空调系统安装结束,正式投入使用前,需同设计施工和业主联合组成调试小组,对系统进行测试调整,这对于检验设计是否正确、施工是否可靠、设备性能是否合格都是必不可少的环节,也是施工单位交工前的重要工序
2系统调试应由取得国家计量认证资质的单位负责进行调试,调试人员应取得合格的空调调试计量认证资格
3系统调试所使用的测试仪器,性能应稳定可靠,其精度等级及最小分度值应能满足测定的要求,并应符合国家有关计量法规及检定规程的规定
4空调系统测定与调整的目的,就是要检测和调整空调系统的风量:包括送、回风量、新风量、排风量及各分支管的风量符合设计和使用要求,并按设计要求调整平衡各个风口的风量,以保证室内换气次数,温度、相对湿度、室内气流速度、噪声等满足设计及规范要求
5检测完毕后,应针对检测中发现的问题提出恰当的改进措施,使系统更完善,从而使空调系统在运行中达到经济和实用的目的

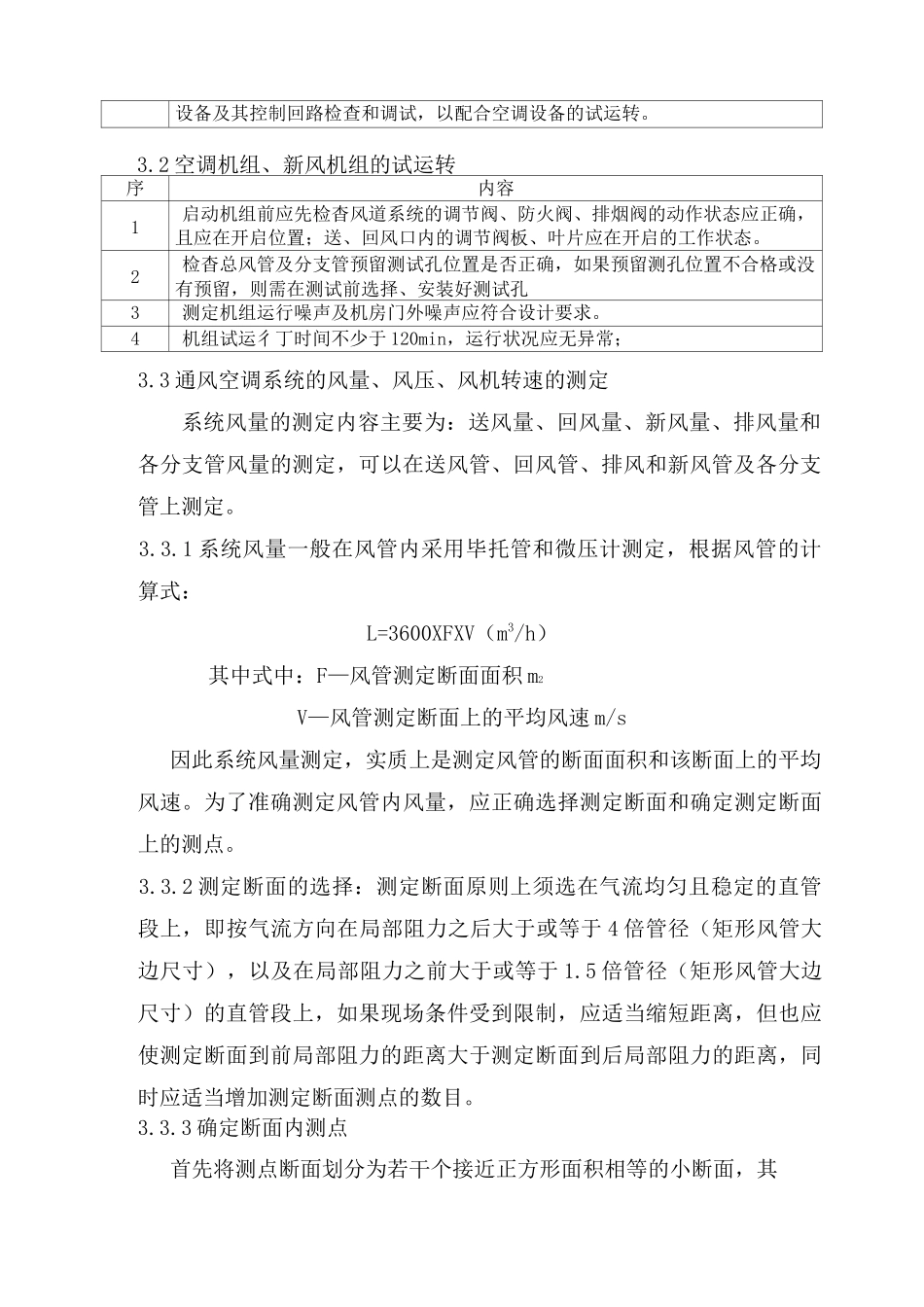

2、调试内容序具体内容1空调设备单体测试2空调设备无负荷试运行3空调系统风量、风压及风机转速的测定4风口风量与系统风量的调整与平衡5空调系统室内参数的测定:包括温度、相对湿度、噪声6监测数据的整理与分析3、空调系统无负荷试运转调试步骤与方法3
1 调试前的准备序调试前的准备工作内容1空调系统调试前,调试人员首先应熟悉空调系统全部设计资料,包括图纸和设计说明,充分领会设计意图,了解各种设计参数,系统的全貌及空调设备性能及使用方法等;2调试前必须杳清施工方法与设计要求不符合及加工安装质量不合格的地方,并且提出意见整改
3配置好经鉴定合格的试验调整所需仪器和必须工具,安排好调试人员及调试配合人员
4机组运行前应清理好现场及机组内的杂物
5空调系统所有电气及其控制回路的检查
6调试人员进入现场后指派部分电气调试人员配合,按照有关规程要求,对电气设备及其控制回路检查和调试,以配合
