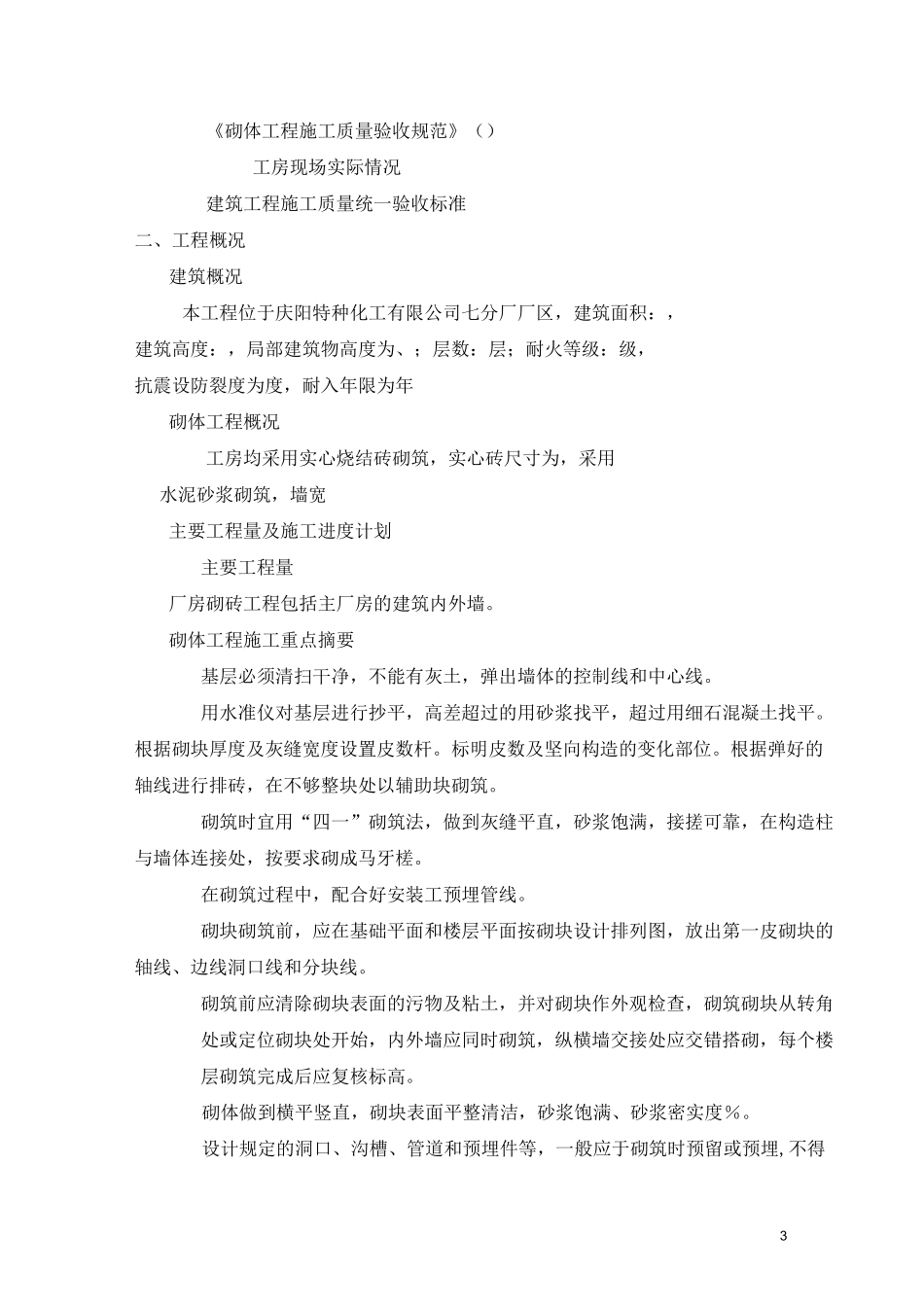

1砌体专项施工方案工程名称:辽宁庆阳特种化工有限公司 1208 项目 911 工房施工单位:鞍山市明宇建筑工程有限公司建设单位:辽宁庆阳特种化工有限公司编制人:张连祥编制日期:2016-6-12施工方案审批表工程名称:1208 项目 911 工房方案名称:砌体专项方案编制人:施工单位:(公章)审查意见:项目经理:审查意见:安全部门负责人:审查意见:总工:监理单位:(公章)审查意见:监理工程师:审查意见:项目总监:建设单位:(公章)审查意见:工程师:审批完成时间:一、编制依据工房相关施工图纸及技术核定单《砌体工程技术规程》()3《砌体工程施工质量验收规范》()工房现场实际情况建筑工程施工质量统一验收标准二、工程概况建筑概况本工程位于庆阳特种化工有限公司七分厂厂区,建筑面积:,建筑高度:,局部建筑物高度为、;层数:层;耐火等级:级,抗震设防裂度为度,耐入年限为年砌体工程概况工房均采用实心烧结砖砌筑,实心砖尺寸为,采用水泥砂浆砌筑,墙宽主要工程量及施工进度计划主要工程量厂房砌砖工程包括主厂房的建筑内外墙。砌体工程施工重点摘要基层必须清扫干净,不能有灰土,弹出墙体的控制线和中心线。用水准仪对基层进行抄平,高差超过的用砂浆找平,超过用细石混凝土找平。根据砌块厚度及灰缝宽度设置皮数杆。标明皮数及坚向构造的变化部位。根据弹好的轴线进行排砖,在不够整块处以辅助块砌筑。砌筑时宜用“四一”砌筑法,做到灰缝平直,砂浆饱满,接搓可靠,在构造柱与墙体连接处,按要求砌成马牙槎。在砌筑过程中,配合好安装工预埋管线。砌块砌筑前,应在基础平面和楼层平面按砌块设计排列图,放出第一皮砌块的轴线、边线洞口线和分块线。砌筑前应清除砌块表面的污物及粘土,并对砌块作外观检查,砌筑砌块从转角处或定位砌块处开始,内外墙应同时砌筑,纵横墙交接处应交错搭砌,每个楼层砌筑完成后应复核标高。砌体做到横平竖直,砌块表面平整清洁,砂浆饱满、砂浆密实度%。设计规定的洞口、沟槽、管道和预埋件等,一般应于砌筑时预留或预埋,不得4大凿通长沟槽。所有墙体留洞,待设备管道安装完毕后,缝隙用细石混凝土填塞,表面抹平。砌筑砂浆,混合砂浆采用机械搅拌机搅拌。砌体质量必须符合设计要求及施工规范规定。三、施工流程拌制砂浆!施工准备一排砖撂底一砌实心墙砖一评验四、施工准备主要机具准备施工井架、砂浆搅拌机、磅秤。工具准备手推车、胶皮管、筛子、铁锹、半截灰桶、托线板、线坠、水平...
