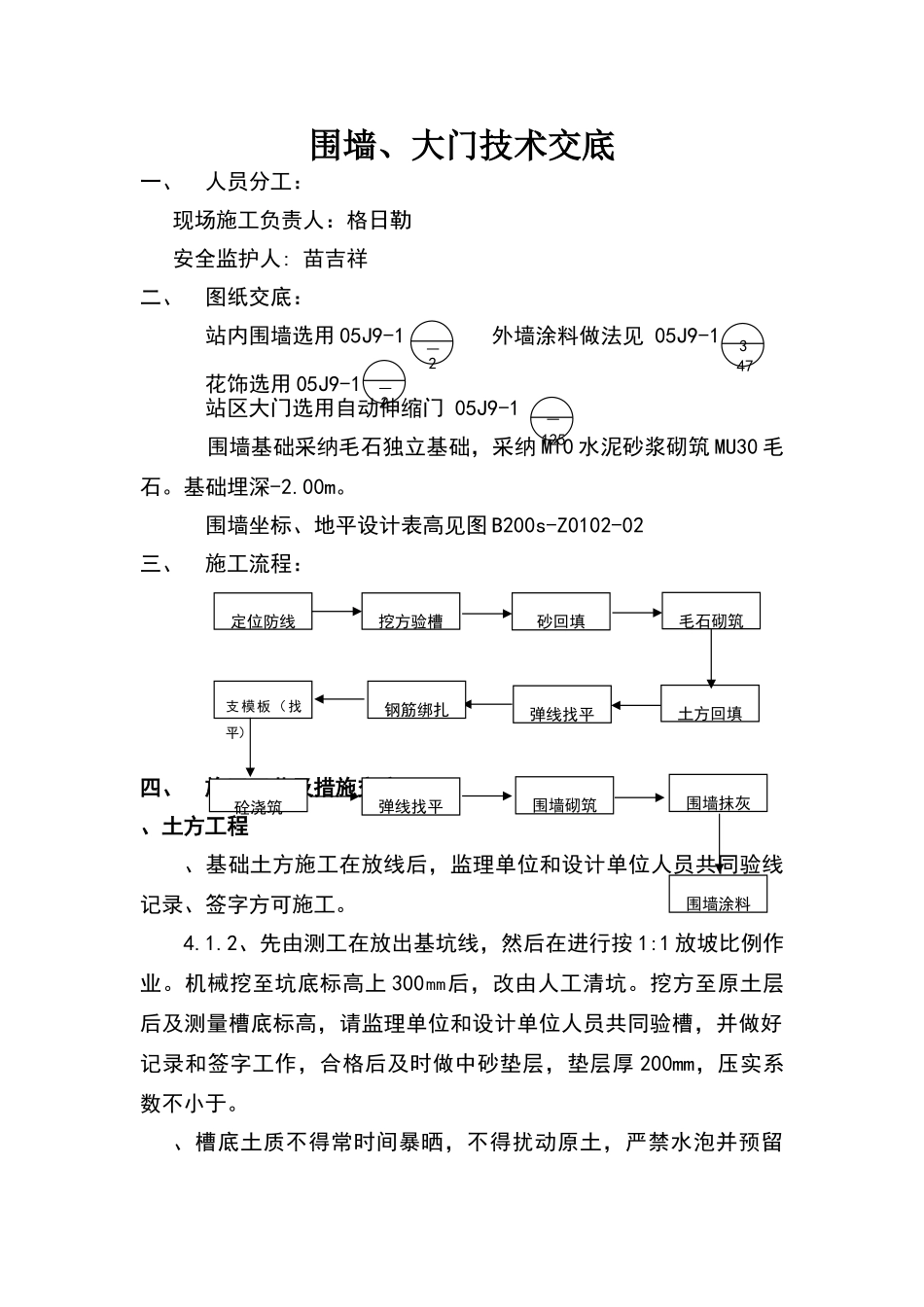

围墙、大门技术交底一、人员分工:现场施工负责人:格日勒安全监护人: 苗吉祥二、图纸交底:站内围墙选用 05J9-1 外墙涂料做法见 05J9-1 花饰选用 05J9-1 站区大门选用自动伸缩门 05J9-1 围墙基础采纳毛石独立基础,采纳 M10 水泥砂浆砌筑 MU30 毛石
基础埋深-2
围墙坐标、地平设计表高见图 B200s-Z0102-02三、施工流程:四、施工工艺及措施交底、土方工程、基础土方施工在放线后,监理单位和设计单位人员共同验线记录、签字方可施工
2、先由测工在放出基坑线,然后在进行按 1:1 放坡比例作业
机械挖至坑底标高上 300㎜后,改由人工清坑
挖方至原土层后及测量槽底标高,请监理单位和设计单位人员共同验槽,并做好记录和签字工作,合格后及时做中砂垫层,垫层厚 200mm,压实系数不小于
、槽底土质不得常时间暴晒,不得扰动原土,严禁水泡并预留定位防线挖方验槽砂回填毛石砌筑土方回填弹线找平钢筋绑扎支模板(找平)砼浇筑弹线找平围墙砌筑围墙涂料围墙抹灰-2347-2-125200mm 的作业面; 4

4、基底土围应高出自然地坪,防止水灌和落石,挖出的岩石、卵石应及时清走以免影响回填土质量
回填土应按设计要求进行并分层夯实,分层厚度不超过 300mm, 、毛石砌筑材料要求:毛石应质地坚实,标号大于等于 Mu30,无风化,肃落和裂逢等疵病,污垢,水锈应除尽
采纳 M10 等级水泥砂浆进行砌筑
砌筑方法采纳铺浆法
砌前应先试摆,使石料大小搭配,大面平放,外露表面要平齐,斜嘲内,逐块卧砌坐浆,使砂浆饮满,石块间较大的空隙应先填赛砂浆,后用碎石嵌实
灰缝控制在 20—30mm 以内,铺灰厚度 40—50mm
砌筑时,石块向下皮应互相错缝,内外交错搭砌,避开出现重缝,干缝、空缝和孔洞,同时应注意合理摆放石块,不应出现刀口、劈合、桥型、马槽、夹心、对合
