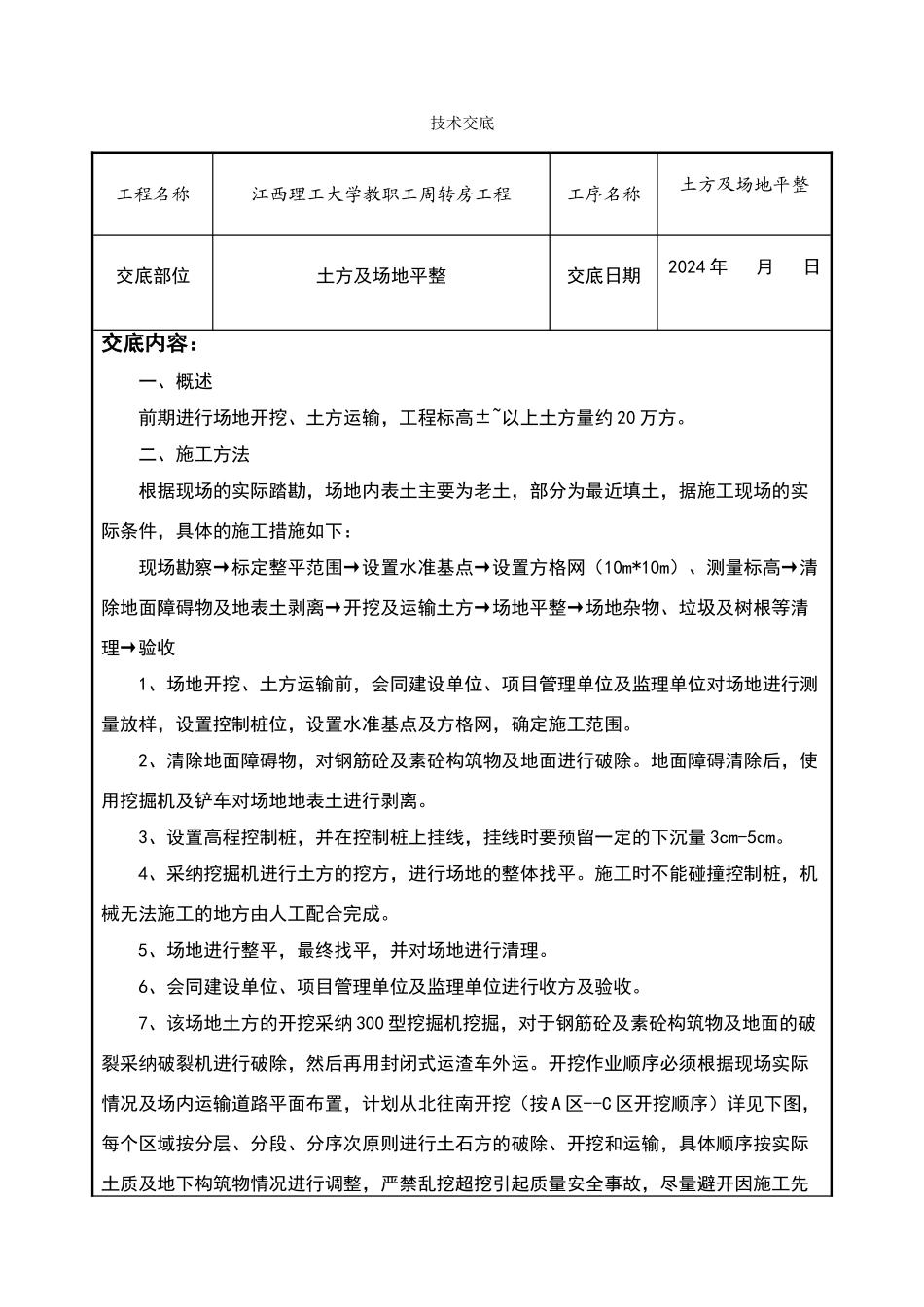

技术交底工程名称江西理工大学教职工周转房工程工序名称土方及场地平整交底部位土方及场地平整交底日期2024 年 月 日交底内容:一、概述前期进行场地开挖、土方运输,工程标高±~以上土方量约 20 万方
二、施工方法根据现场的实际踏勘,场地内表土主要为老土,部分为最近填土,据施工现场的实际条件,具体的施工措施如下:现场勘察→标定整平范围→设置水准基点→设置方格网(10m*10m)、测量标高→清除地面障碍物及地表土剥离→开挖及运输土方→场地平整→场地杂物、垃圾及树根等清理→验收1、场地开挖、土方运输前,会同建设单位、项目管理单位及监理单位对场地进行测量放样,设置控制桩位,设置水准基点及方格网,确定施工范围
2、清除地面障碍物,对钢筋砼及素砼构筑物及地面进行破除
地面障碍清除后,使用挖掘机及铲车对场地地表土进行剥离
3、设置高程控制桩,并在控制桩上挂线,挂线时要预留一定的下沉量 3cm-5cm
4、采纳挖掘机进行土方的挖方,进行场地的整体找平
施工时不能碰撞控制桩,机械无法施工的地方由人工配合完成
5、场地进行整平,最终找平,并对场地进行清理
6、会同建设单位、项目管理单位及监理单位进行收方及验收
7、该场地土方的开挖采纳 300 型挖掘机挖掘,对于钢筋砼及素砼构筑物及地面的破裂采纳破裂机进行破除,然后再用封闭式运渣车外运
开挖作业顺序必须根据现场实际情况及场内运输道路平面布置,计划从北往南开挖(按 A 区--C 区开挖顺序)详见下图,每个区域按分层、分段、分序次原则进行土石方的破除、开挖和运输,具体顺序按实际土质及地下构筑物情况进行调整,严禁乱挖超挖引起质量安全事故,尽量避开因施工先后次序不合理导致工期延误和工程成本增加

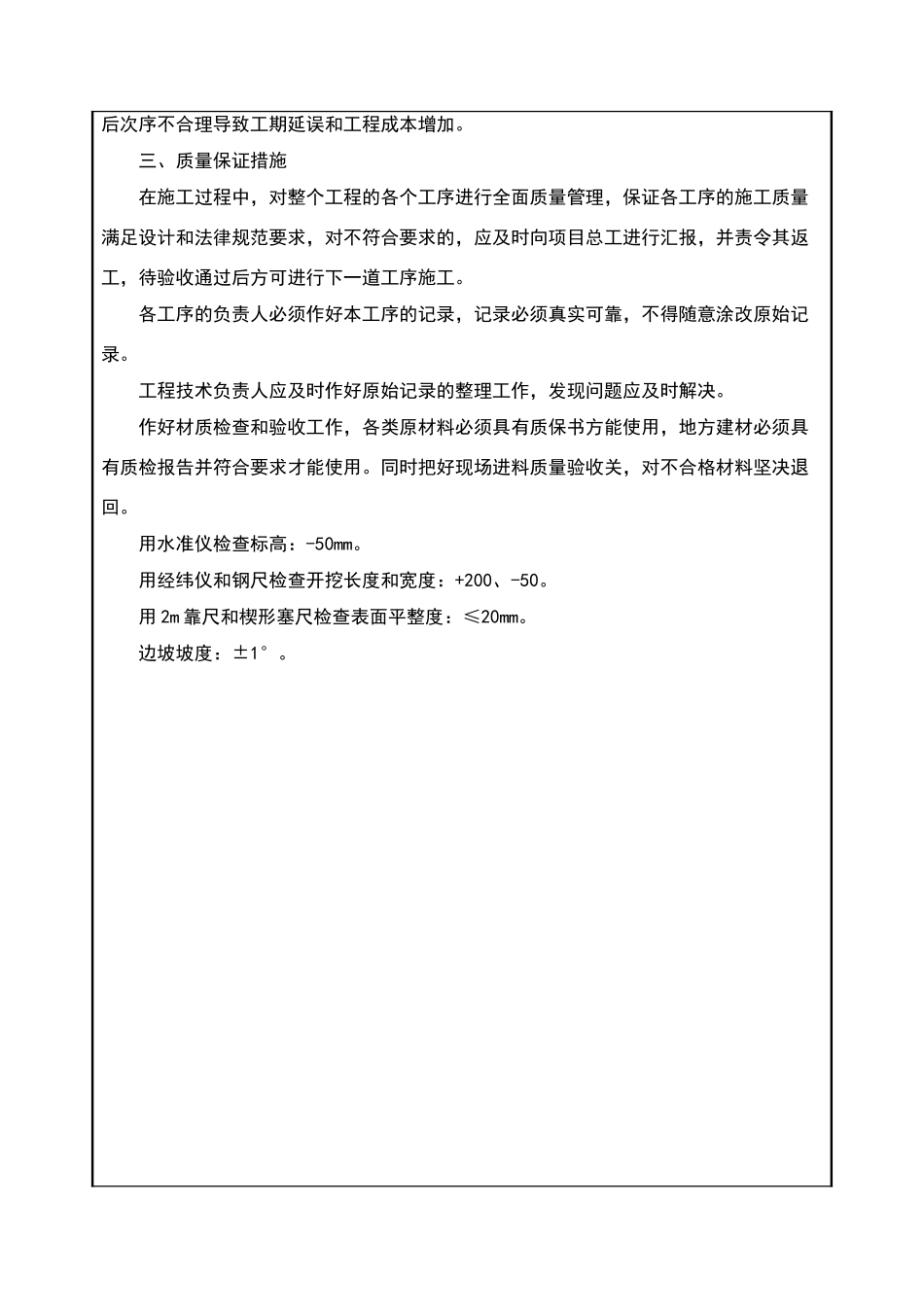

三、质量保证措施在施工过程中,对整个工程的各个工序进行全面质量管理,保证各工序的施工质量满足设计和法律规范要求,对不符合要求的,应及时向项目总工进行汇报,并责令
