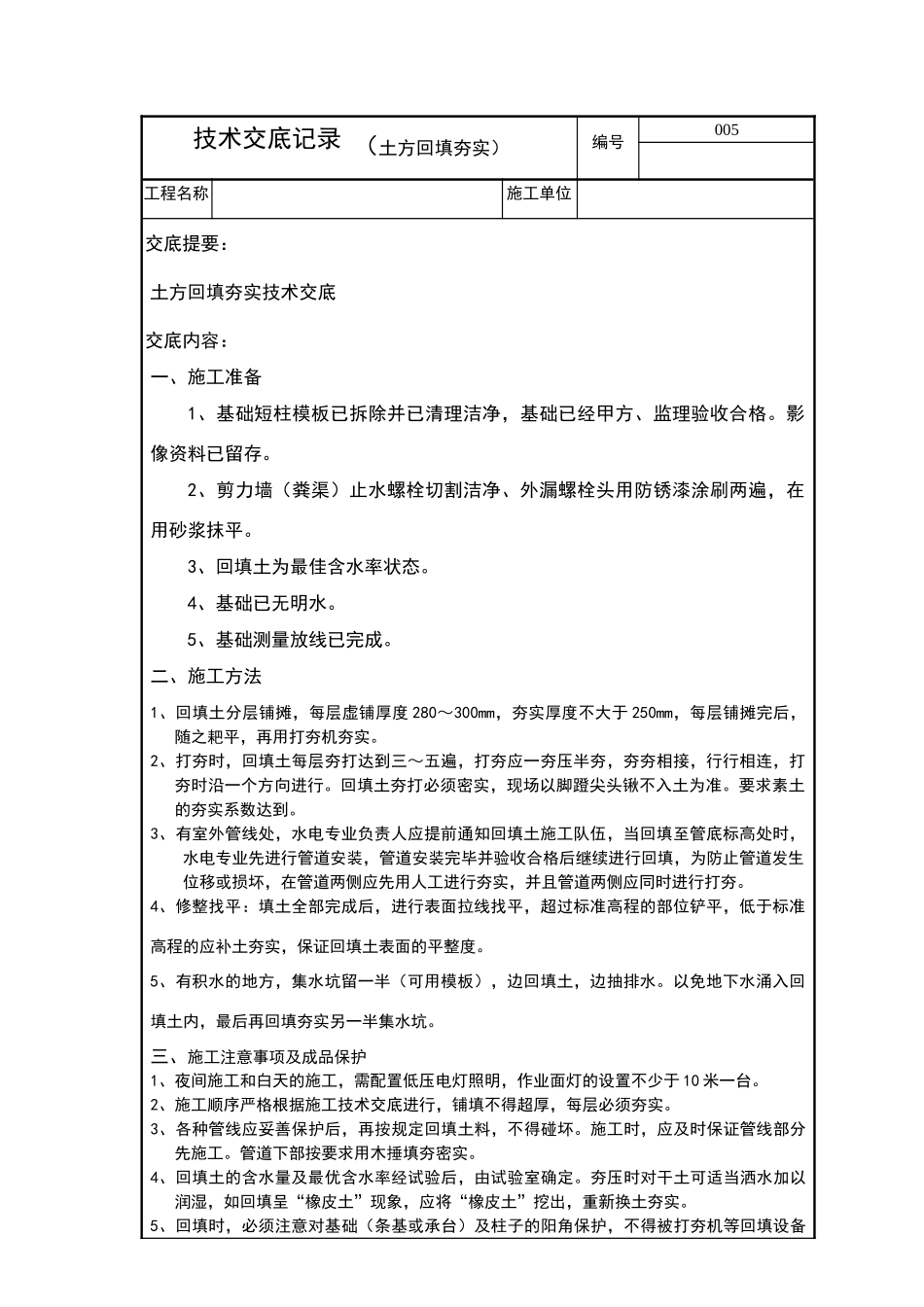

技术交底记录 (土方回填夯实) 编号005工程名称施工单位交底提要:土方回填夯实技术交底交底内容:一、施工准备1、基础短柱模板已拆除并已清理洁净,基础已经甲方、监理验收合格
影像资料已留存
2、剪力墙(粪渠)止水螺栓切割洁净、外漏螺栓头用防锈漆涂刷两遍,在用砂浆抹平
3、回填土为最佳含水率状态
4、基础已无明水
5、基础测量放线已完成
二、施工方法1、回填土分层铺摊,每层虚铺厚度 280~300mm,夯实厚度不大于 250mm,每层铺摊完后,随之耙平,再用打夯机夯实
2、打夯时,回填土每层夯打达到三~五遍,打夯应一夯压半夯,夯夯相接,行行相连,打夯时沿一个方向进行
回填土夯打必须密实,现场以脚蹬尖头锹不入土为准
要求素土的夯实系数达到
3、有室外管线处,水电专业负责人应提前通知回填土施工队伍,当回填至管底标高处时,水电专业先进行管道安装,管道安装完毕并验收合格后继续进行回填,为防止管道发生位移或损坏,在管道两侧应先用人工进行夯实,并且管道两侧应同时进行打夯
4、修整找平:填土全部完成后,进行表面拉线找平,超过标准高程的部位铲平,低于标准高程的应补土夯实,保证回填土表面的平整度
5、有积水的地方,集水坑留一半(可用模板),边回填土,边抽排水
以免地下水涌入回填土内,最后再回填夯实另一半集水坑
三、施工注意事项及成品保护1、夜间施工和白天的施工,需配置低压电灯照明,作业面灯的设置不少于 10 米一台
2、施工顺序严格根据施工技术交底进行,铺填不得超厚,每层必须夯实
3、各种管线应妥善保护后,再按规定回填土料,不得碰坏
施工时,应及时保证管线部分先施工
管道下部按要求用木捶填夯密实
4、回填土的含水量及最优含水率经试验后,由试验室确定
夯压时对干土可适当洒水加以润湿,如回填呈“橡皮土”现象,应将“橡皮土”挖出,重新换土夯实

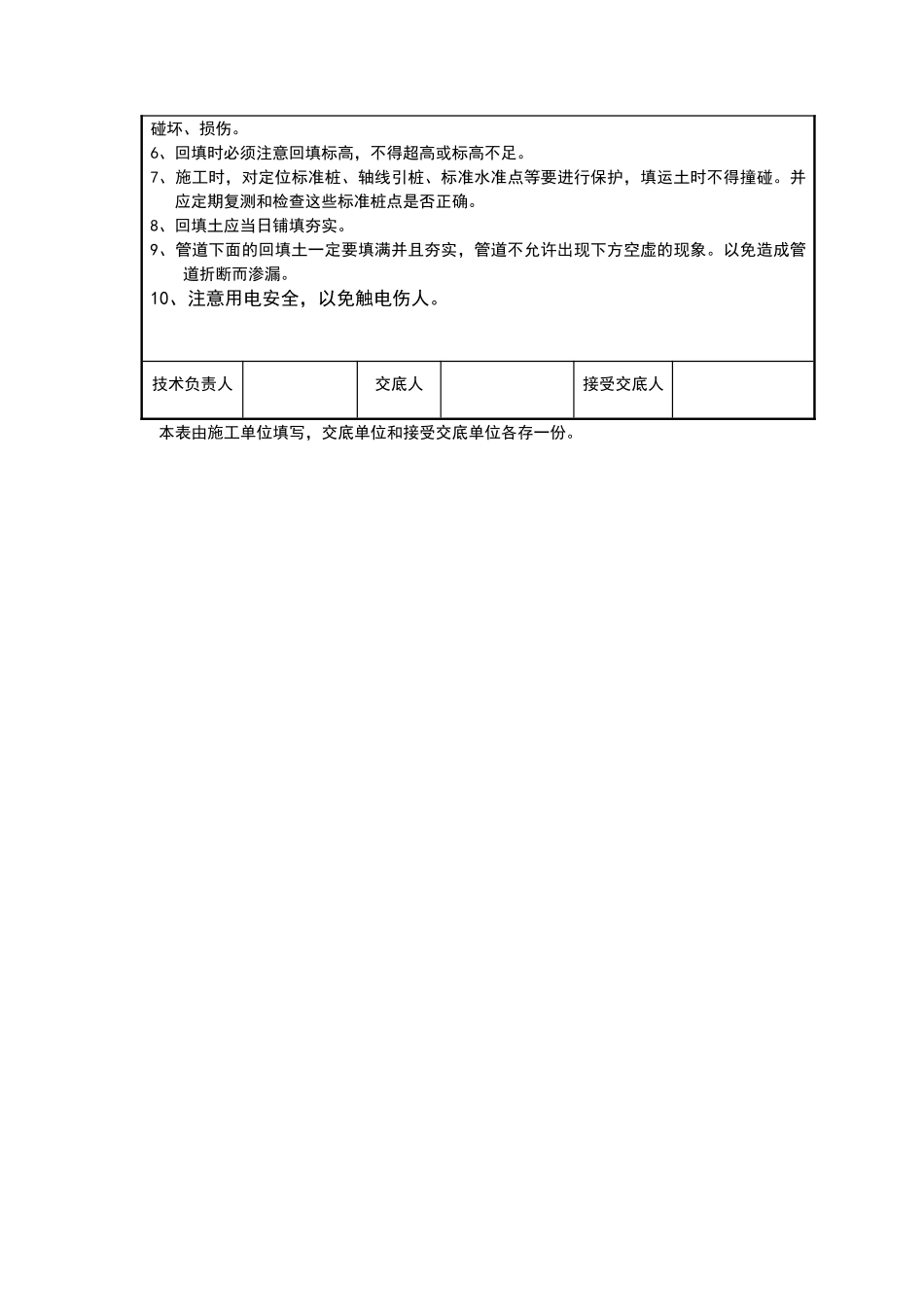

5、回填时,必须注意对基础(条基或承台)及柱子的阳角保护
