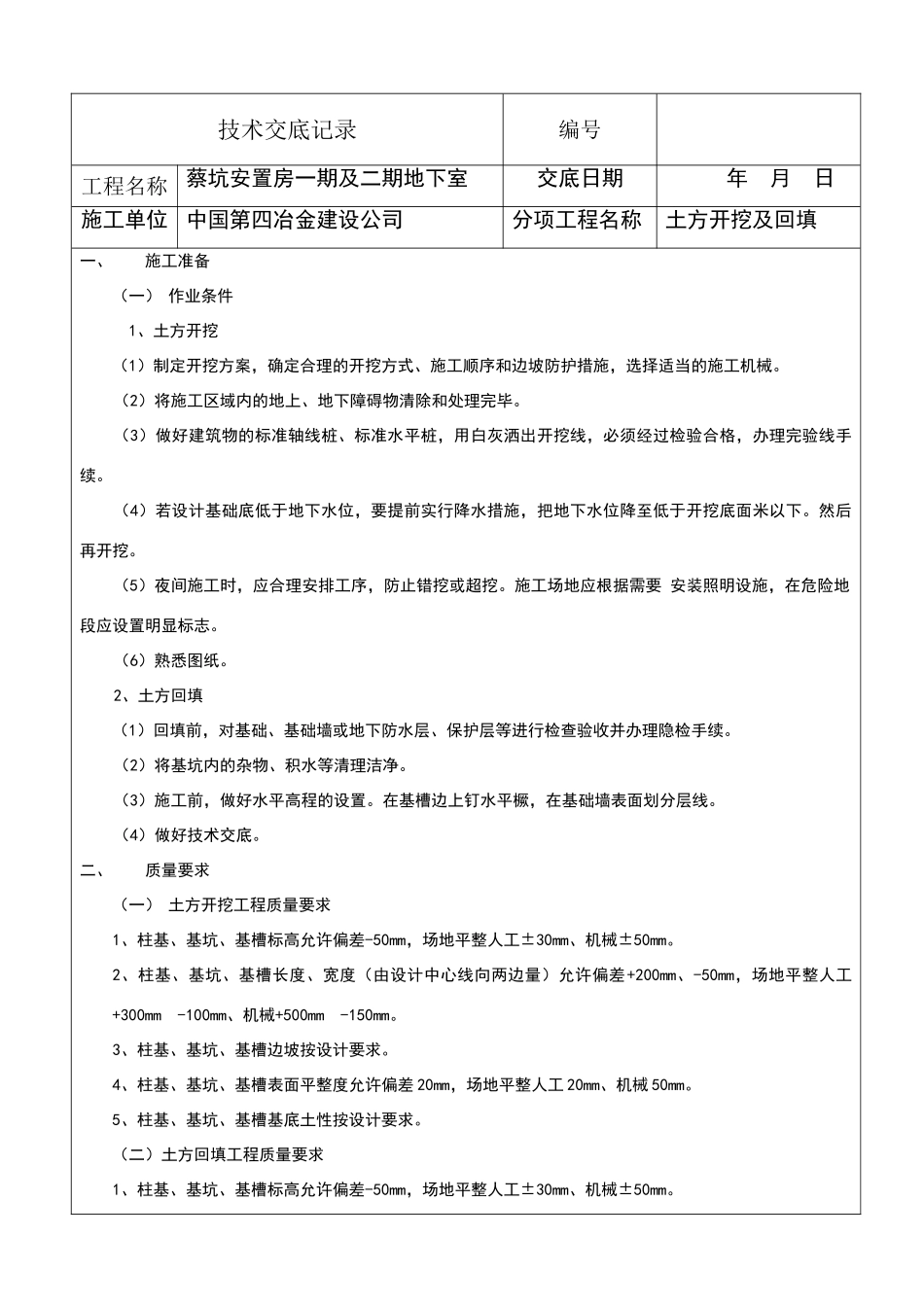

技术交底记录编号工程名称蔡坑安置房一期及二期地下室交底日期 年 月 日施工单位中国第四冶金建设公司分项工程名称土方开挖及回填一、施工准备(一) 作业条件1、土方开挖 (1)制定开挖方案,确定合理的开挖方式、施工顺序和边坡防护措施,选择适当的施工机械
(2)将施工区域内的地上、地下障碍物清除和处理完毕
(3)做好建筑物的标准轴线桩、标准水平桩,用白灰洒出开挖线,必须经过检验合格,办理完验线手续
(4)若设计基础底低于地下水位,要提前实行降水措施,把地下水位降至低于开挖底面米以下
(5)夜间施工时,应合理安排工序,防止错挖或超挖
施工场地应根据需要 安装照明设施,在危险地段应设置明显标志
(6)熟悉图纸
2、土方回填(1)回填前,对基础、基础墙或地下防水层、保护层等进行检查验收并办理隐检手续
(2)将基坑内的杂物、积水等清理洁净
(3)施工前,做好水平高程的设置
在基槽边上钉水平橛,在基础墙表面划分层线
(4)做好技术交底

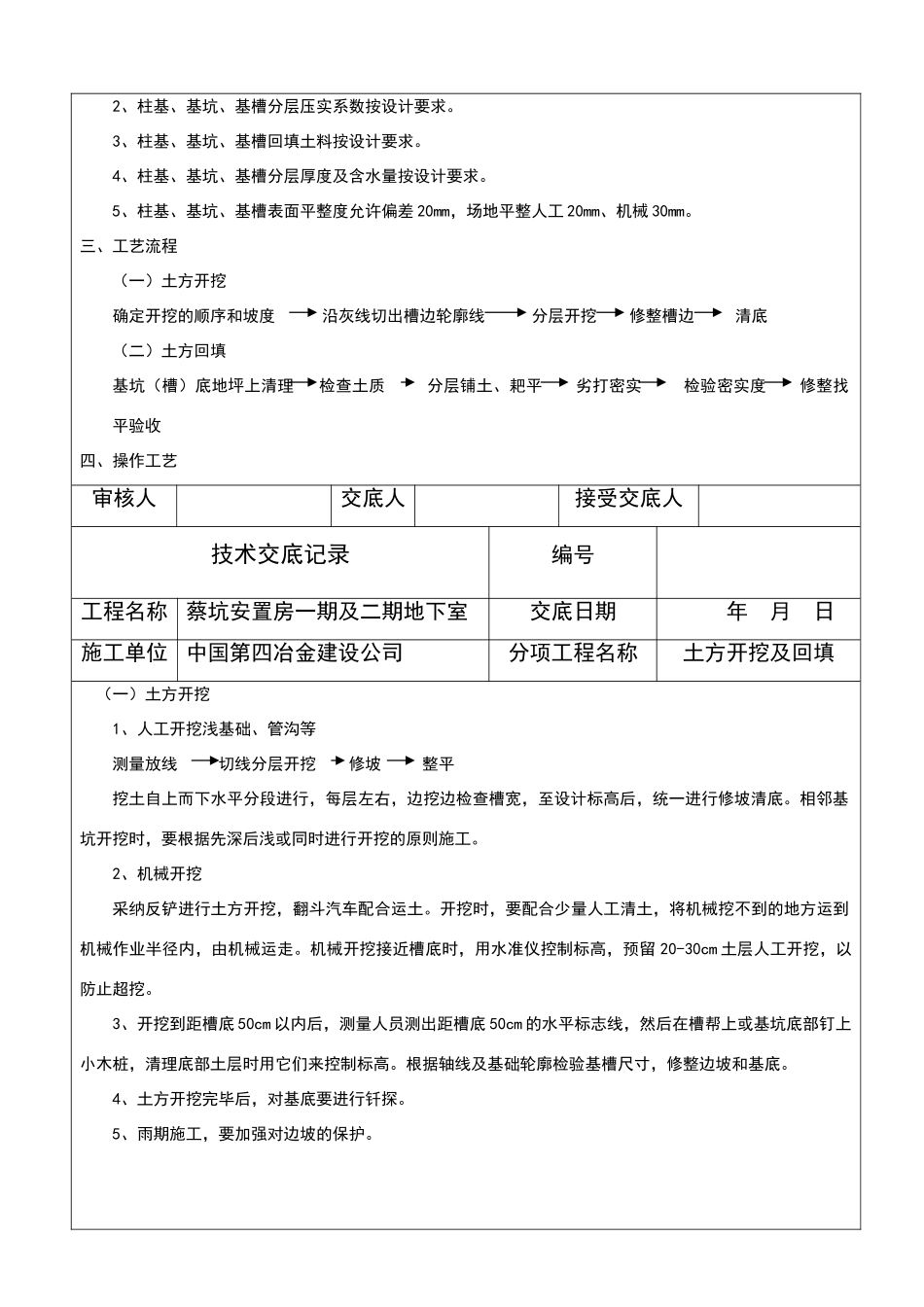

二、质量要求(一) 土方开挖工程质量要求1、柱基、基坑、基槽标高允许偏差-50mm,场地平整人工±30mm、机械±50mm
2、柱基、基坑、基槽长度、宽度(由设计中心线向两边量)允许偏差+200mm、-50mm,场地平整人工+300mm -100mm、机械+500mm -150mm
3、柱基、基坑、基槽边坡按设计要求
4、柱基、基坑、基槽表面平整度允许偏差 20mm,场地平整人工 20mm、机械 50mm
5、柱基、基坑、基槽基底土性按设计要求
(二)土方回填工程质量要求1、柱基、基坑、基槽标高允许偏差-50mm,场地平整人工±30mm、机械±50mm
2、柱基、基坑、基槽分层压实系数按设计要求
3、柱基、基坑、基槽回填土料按设计要求
4、柱基、基坑、基槽分层厚度及含水量按设计要求
5、柱基、基坑、基槽表面平整度允许偏差 20mm,场地平整人工
