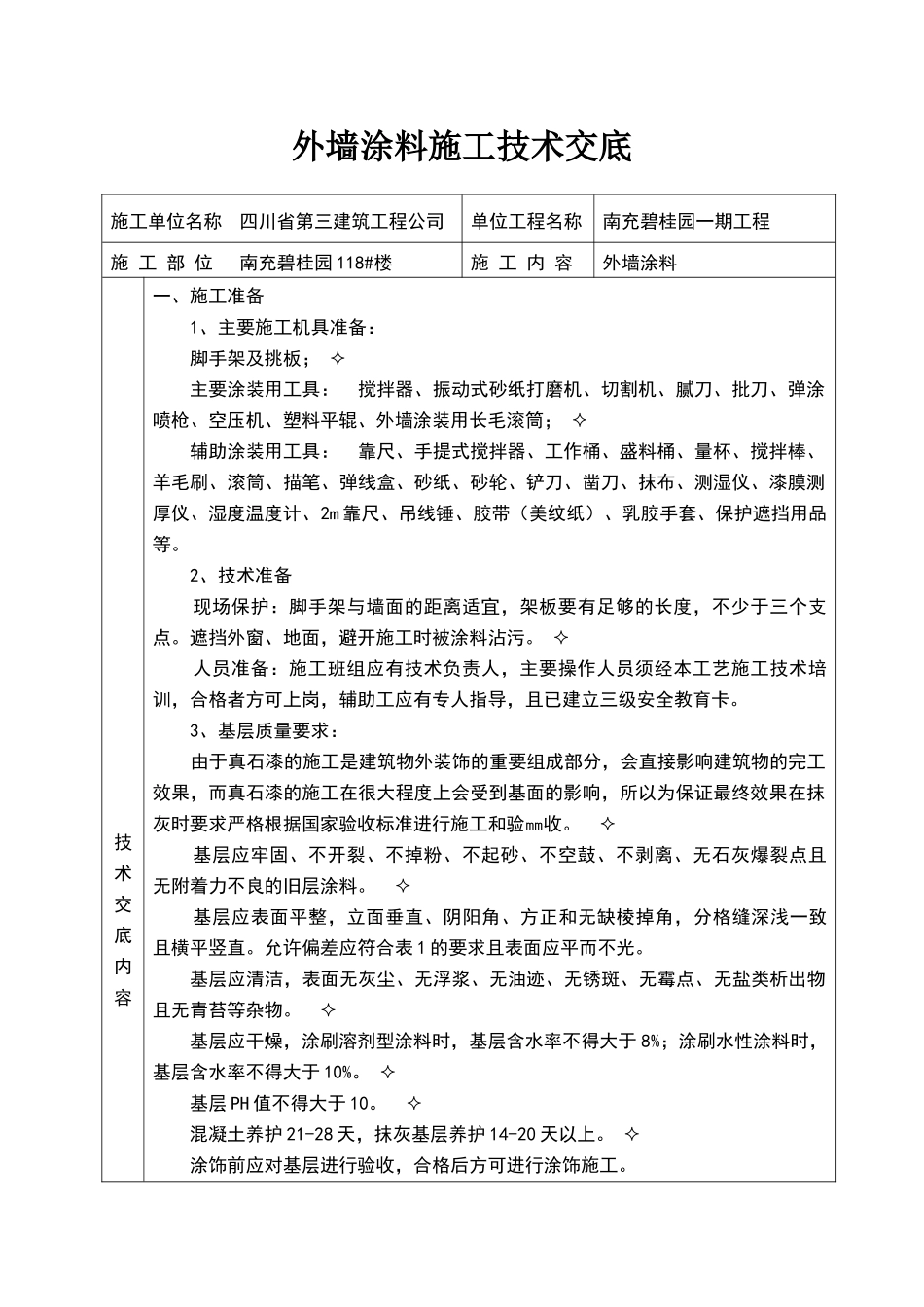

外墙涂料施工技术交底施工单位名称四川省第三建筑工程公司单位工程名称南充碧桂园一期工程施 工 部 位南充碧桂园 118#楼施 工 内 容外墙涂料技术交底内容一、施工准备1、主要施工机具准备: 脚手架及挑板; 主要涂装用工具: 搅拌器、振动式砂纸打磨机、切割机、腻刀、批刀、弹涂喷枪、空压机、塑料平辊、外墙涂装用长毛滚筒; 辅助涂装用工具: 靠尺、手提式搅拌器、工作桶、盛料桶、量杯、搅拌棒、羊毛刷、滚筒、描笔、弹线盒、砂纸、砂轮、铲刀、凿刀、抹布、测湿仪、漆膜测厚仪、湿度温度计、2m 靠尺、吊线锤、胶带(美纹纸)、乳胶手套、保护遮挡用品等
2、技术准备 现场保护:脚手架与墙面的距离适宜,架板要有足够的长度,不少于三个支点
遮挡外窗、地面,避开施工时被涂料沾污
人员准备:施工班组应有技术负责人,主要操作人员须经本工艺施工技术培训,合格者方可上岗,辅助工应有专人指导,且已建立三级安全教育卡
3、基层质量要求: 由于真石漆的施工是建筑物外装饰的重要组成部分,会直接影响建筑物的完工效果,而真石漆的施工在很大程度上会受到基面的影响,所以为保证最终效果在抹灰时要求严格根据国家验收标准进行施工和验㎜收
基层应牢固、不开裂、不掉粉、不起砂、不空鼓、不剥离、无石灰爆裂点且 无附着力不良的旧层涂料
基层应表面平整,立面垂直、阴阳角、方正和无缺棱掉角,分格缝深浅一致 且横平竖直
允许偏差应符合表 1 的要求且表面应平而不光
基层应清洁,表面无灰尘、无浮浆、无油迹、无锈斑、无霉点、无盐类析出物且无青苔等杂物
基层应干燥,涂刷溶剂型涂料时,基层含水率不得大于 8%;涂刷水性涂料时,基层含水率不得大于 10%
基层 PH 值不得大于 10
混凝土养护 21-28 天,抹灰基层养护 14-20 天以上
涂饰前应对基层进行验收,合格后方可进行涂饰施工

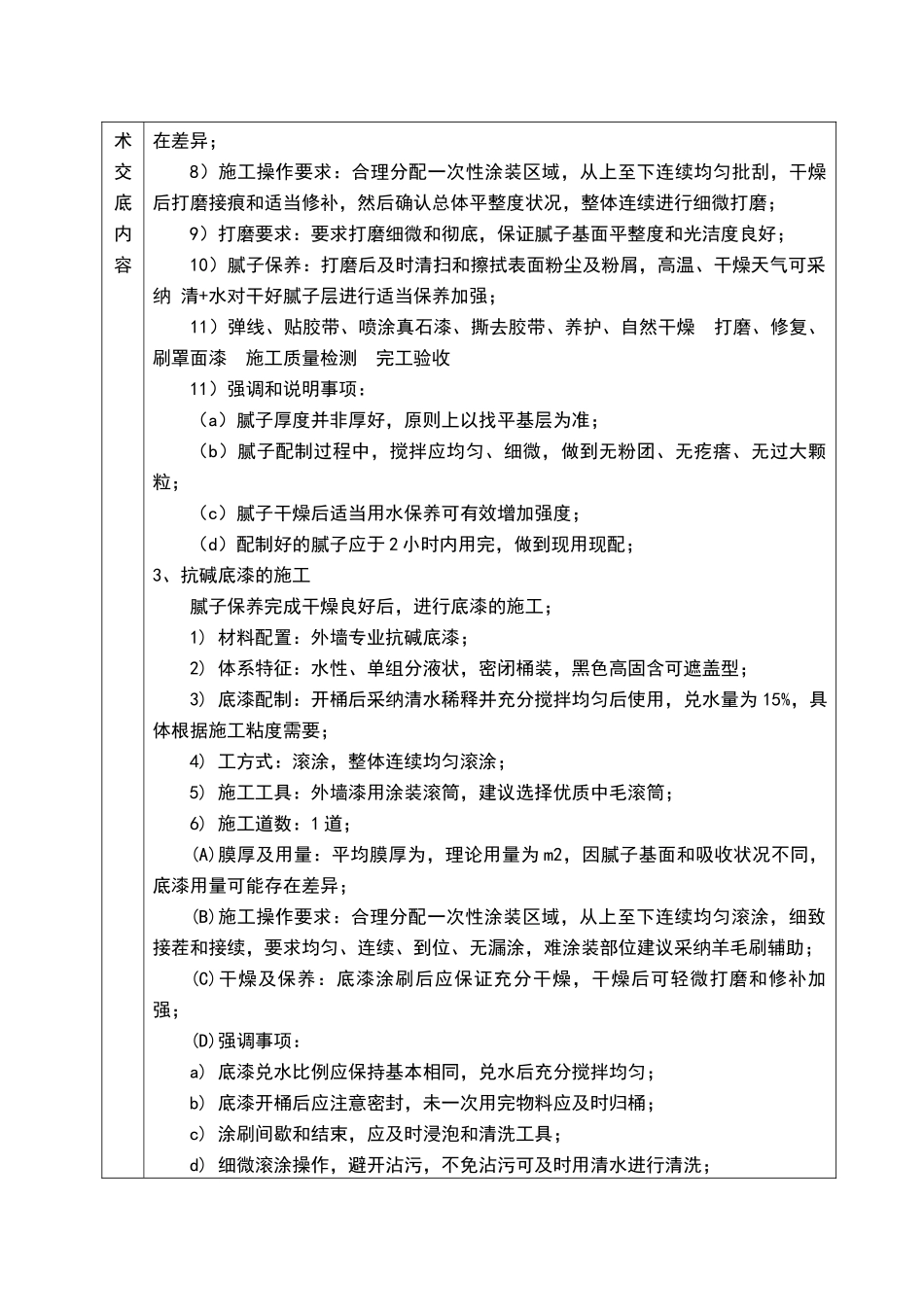

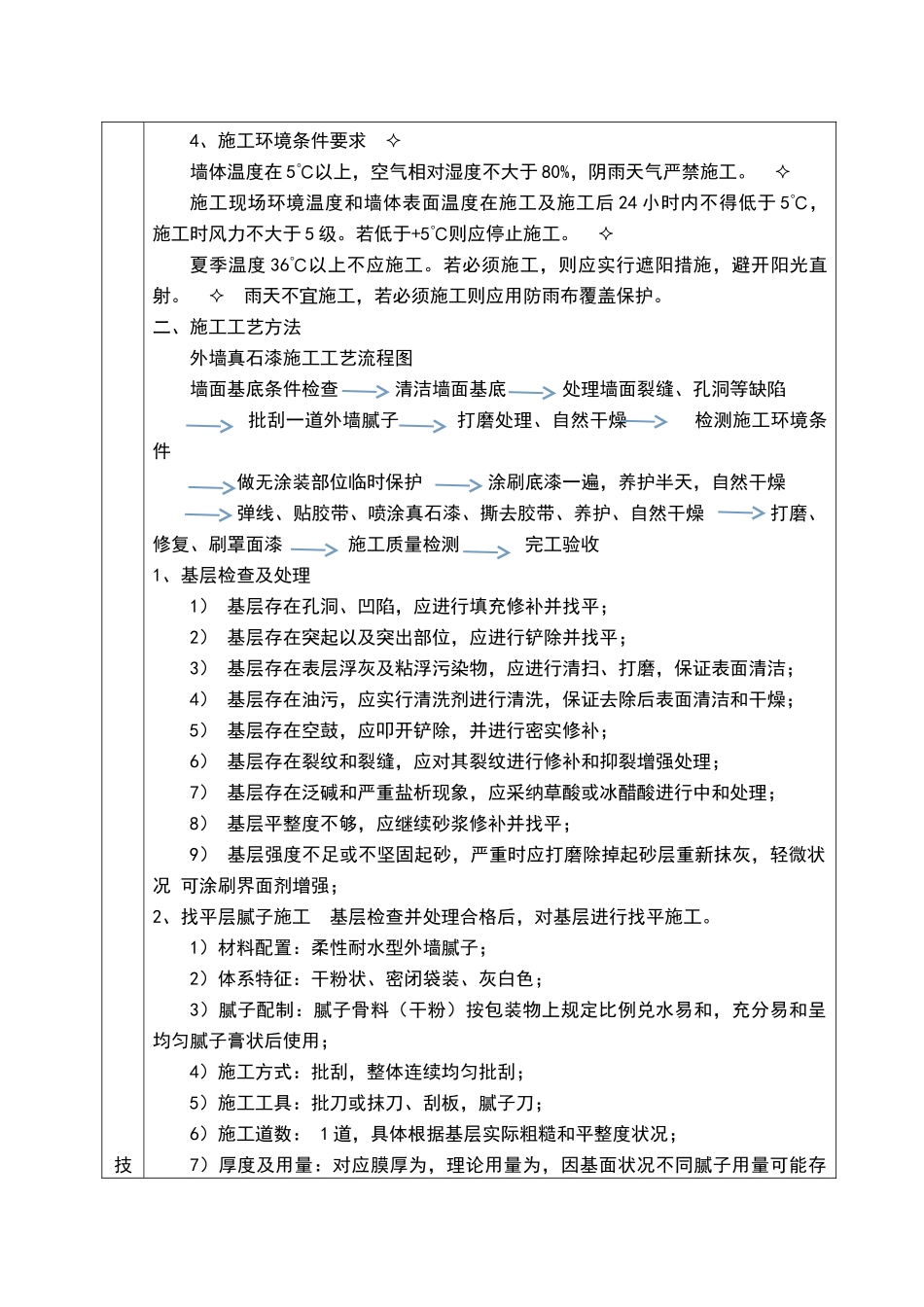

技4、施工环境
