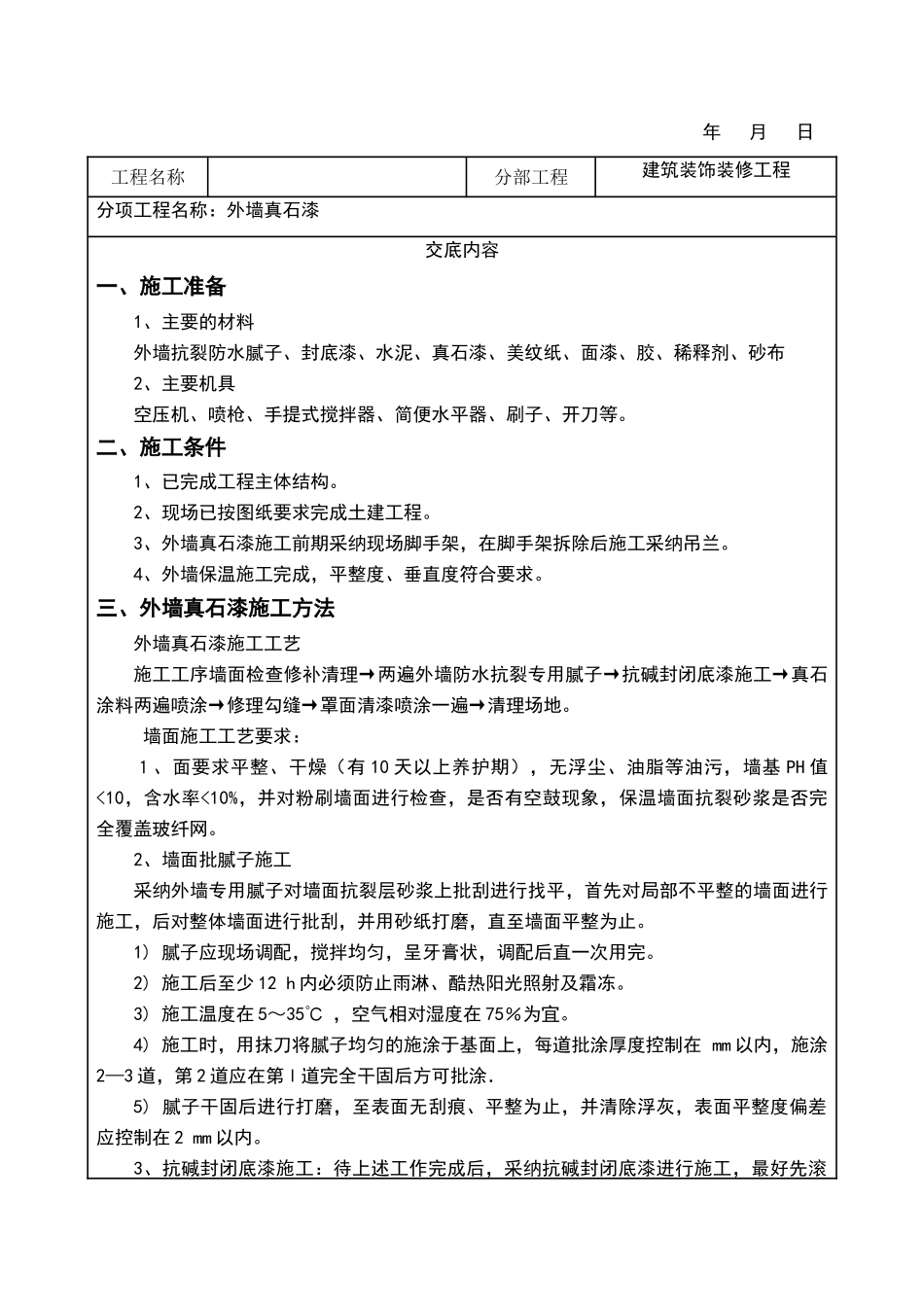

年 月 日工程名称分部工程建筑装饰装修工程分项工程名称:外墙真石漆交底内容一、施工准备1、主要的材料外墙抗裂防水腻子、封底漆、水泥、真石漆、美纹纸、面漆、胶、稀释剂、砂布2、主要机具空压机、喷枪、手提式搅拌器、简便水平器、刷子、开刀等
二、施工条件1、已完成工程主体结构
2、现场已按图纸要求完成土建工程
3、外墙真石漆施工前期采纳现场脚手架,在脚手架拆除后施工采纳吊兰
4、外墙保温施工完成,平整度、垂直度符合要求

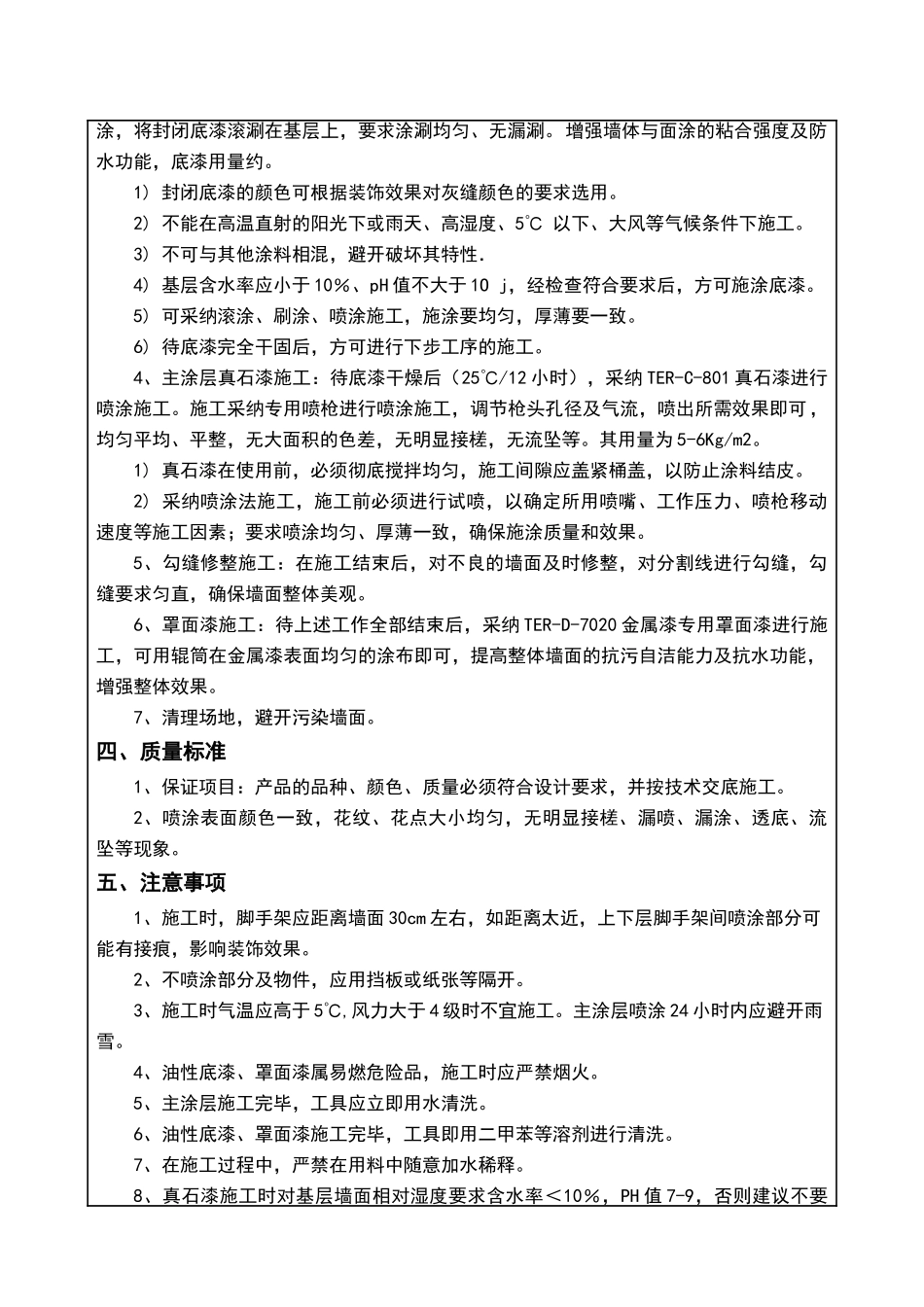

三、外墙真石漆施工方法外墙真石漆施工工艺施工工序墙面检查修补清理→两遍外墙防水抗裂专用腻子→抗碱封闭底漆施工→真石涂料两遍喷涂→修理勾缝→罩面清漆喷涂一遍→清理场地
墙面施工工艺要求:1、面要求平整、干燥(有 10 天以上养护期),无浮尘、油脂等油污,墙基 PH 值
