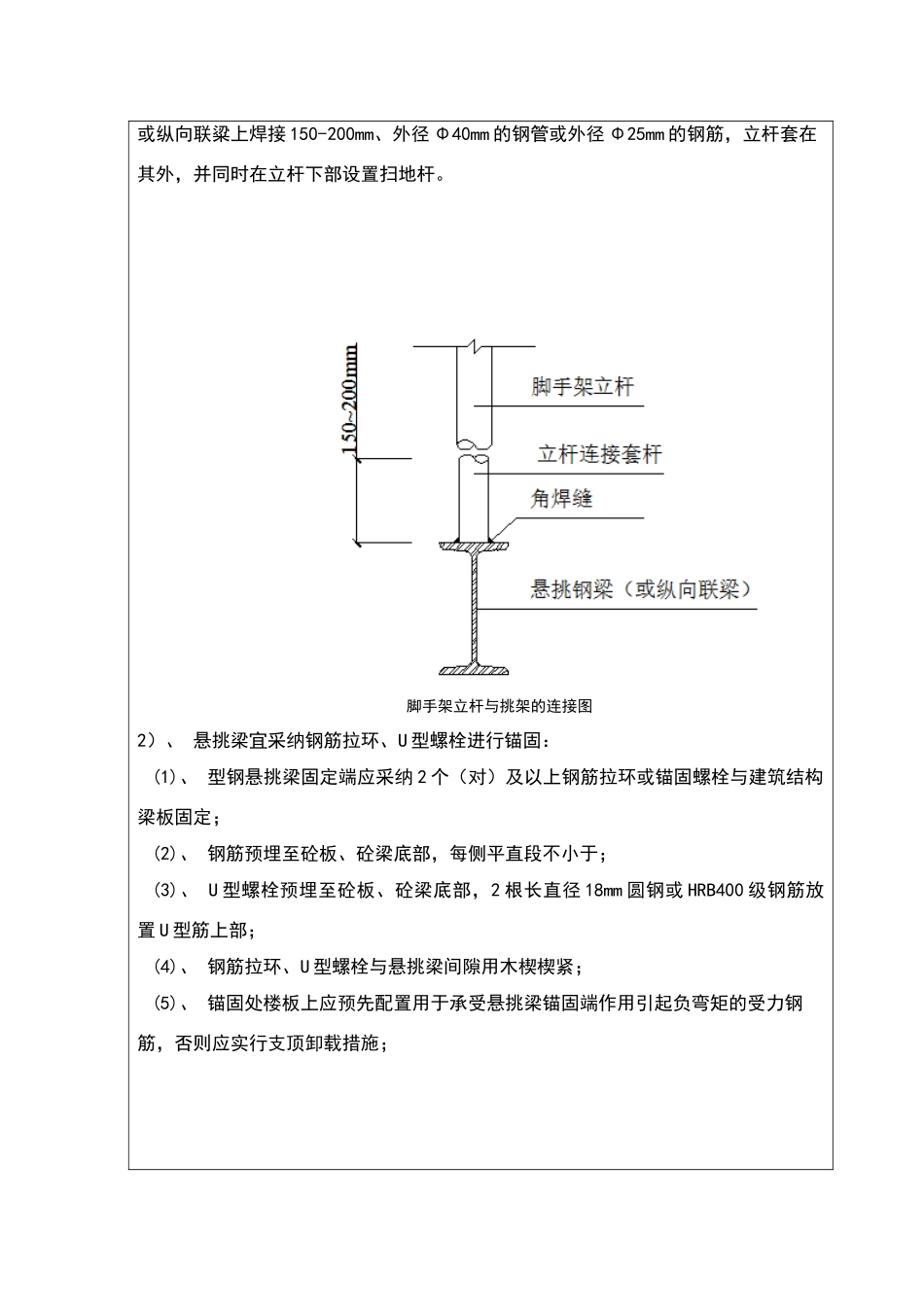

技 术 交 底工程名称建设单位监理单位施工单位交底部位交底日期交底人签字接受人签字(班组长)交底内容:一、施工材料1、Ф48*钢管、竹芭、扣件、密目网、安全平网、50cm 厚垫板等。2、扣件表面不得有裂纹、气孔;不宜有缩松、砂眼或其它影响使用的铸铁缺陷;并应将影响外观质量的粘砂、披缝、毛刺、氧化皮等清除洁净,锈蚀严重的严谨使用。二、操作工艺1、地下室主楼 1、2、3 号楼采纳工字钢悬挑外架,4 号楼采纳含附楼的外架采纳双排式落地钢管脚手架,【型钢悬挑脚手架(扣件式)】脚手架排数双排脚手架纵、横向水平杆布置方式横向水平杆在上搭设高度(m)18钢管类型Ф48×立杆纵距(m)立杆横距(m)立杆步距(m)双立杆计算方法不设置双立杆挡脚板1 步 1 设脚手板1 步 1 设横向斜撑6 跨 1 设连墙件布置方式两步三跨连墙件连接方式扣件连接地区雅安 基本风压(kN/m2)安全网全封闭悬挑方式普通主梁悬挑锚固点设置方式压环钢筋主梁合并根数 nz1主梁建筑物外悬挑长度 Lx(mm)1250主梁外锚固点到建筑物边缘的距离 a(mm)100主梁建筑物内锚固长度 Lx(mm)1600梁/楼板混凝土强度等级C30主梁材料规格16 号工字钢 【扣件式脚手架】脚手架搭设方式双排脚手架纵、横向水平杆布置方式纵向水平杆在上脚手架架体高度 H(m)25脚手架钢管类型Ф48×立杆纵距或跨距 la(m)立杆横距 lb(m)立杆步距 h(m)双立杆计算方法不设置双立杆挡脚板2 步 1 设脚手板2 步 1 设横向斜撑4 跨 1 设连墙件布置方式两步两跨连墙件连接方式扣件连接地区雅安市基本风压(kN/m2)安全网设置全封闭式 其中防护栏杆为@600,连墙件采纳 2 步 3 跨,内立杆离墙。2、落地架搭设顺序为:地基处理→铺垫板→内立杆→外立杆→小横杆→大横杆→搁栅→防护栏杆(挡脚板)→连墙杆→剪刀撑→脚手板→安全网。3、悬挑外架的悬挑工字钢细部构造1) 悬挑梁定位定距定位,放样悬挑梁位置并做好标记。悬挑梁必须保证有足够的锚固强度和截面抗屈曲能力,悬挑长度应按设计确定。普通主梁悬挑时,立杆直接支承在悬挑梁上,水平悬挑梁的纵向间距与上部脚手架立杆的纵向间距相同;上部脚手架立杆与挑梁支承结构应有可靠的定位连接措施,以确保上部架体的稳定。通常采纳在挑梁或纵向联粱上焊接 150-200mm、外径 Φ40mm 的钢管或外径 Φ25mm 的钢筋,立杆套在其外,并同时在立杆下部设置扫地杆。脚手架立杆与挑架的连接图2)、 悬挑梁宜采纳钢筋拉环、U 型螺栓进行锚固:(1)...
