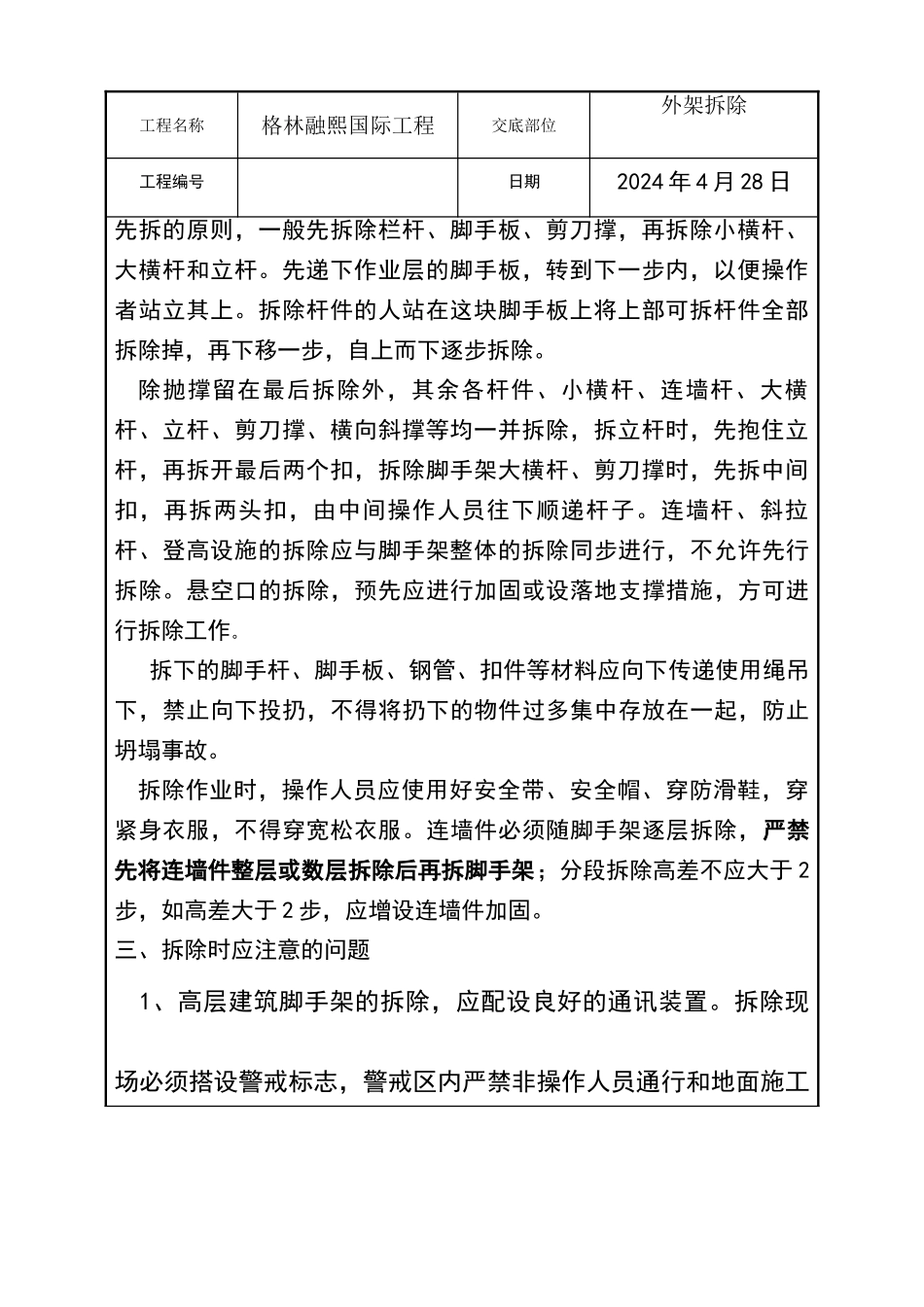

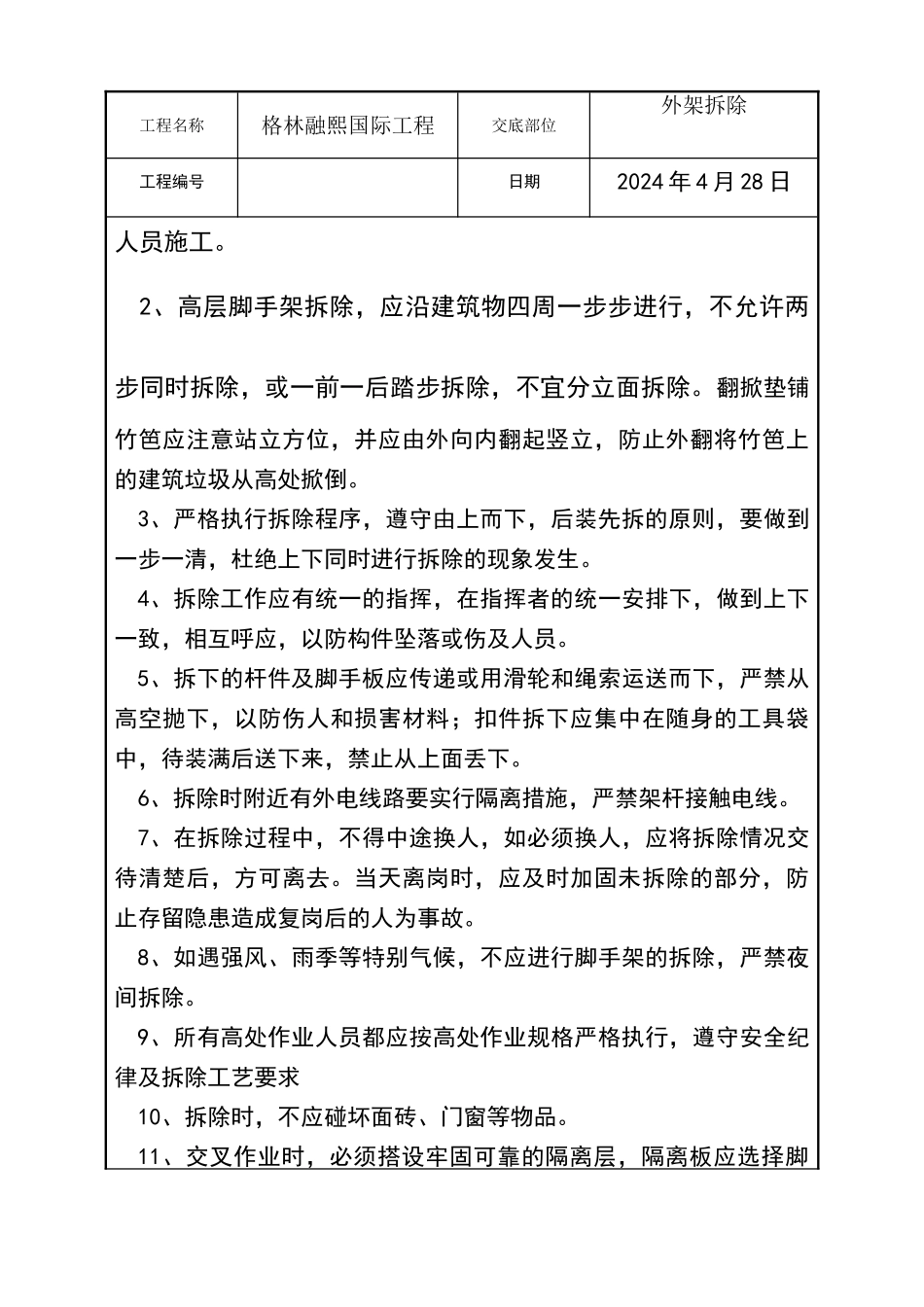

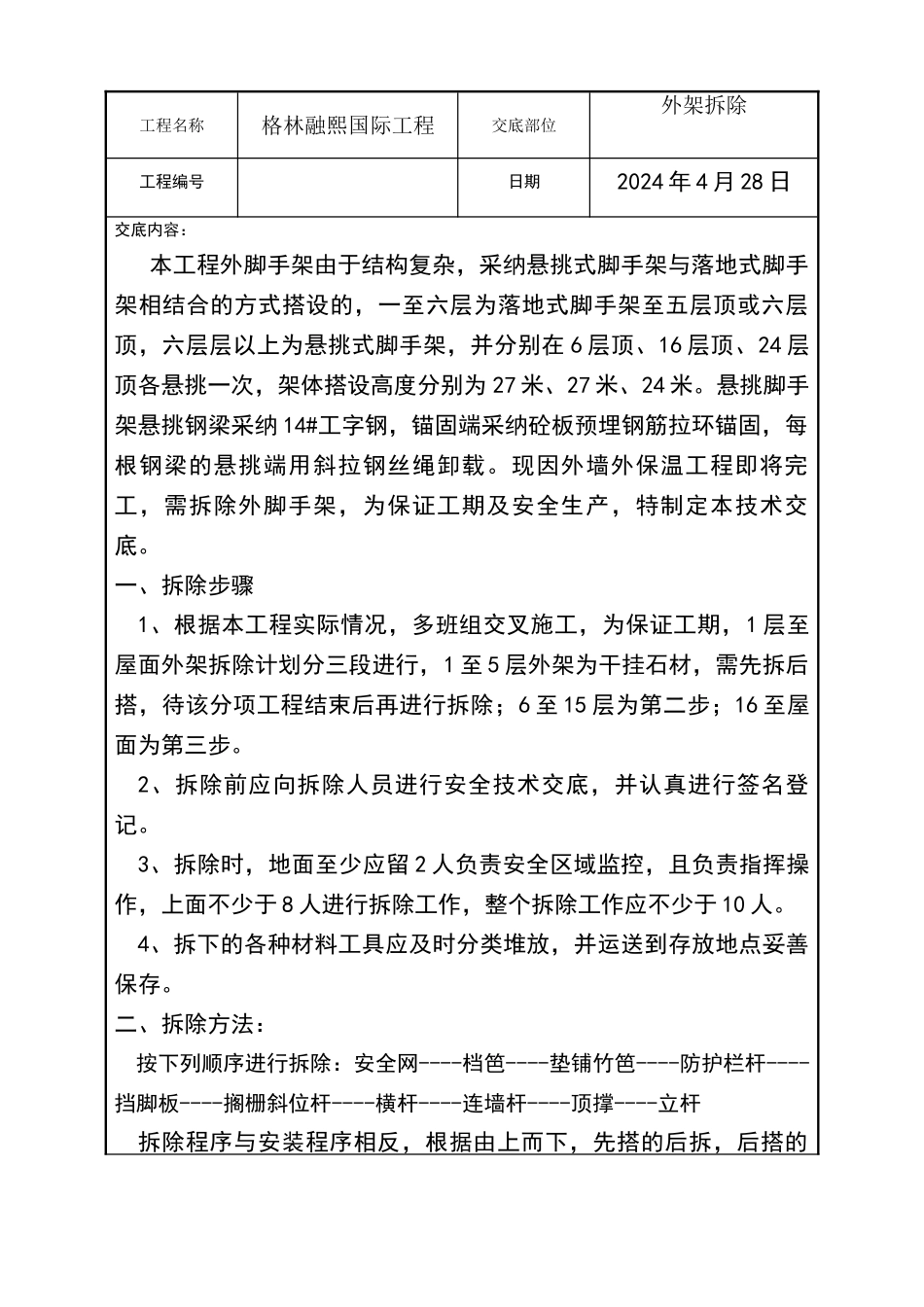

工程名称格林融熙国际工程交底部位外架拆除工程编号日期2024 年 4 月 28 日交底内容:本工程外脚手架由于结构复杂,采纳悬挑式脚手架与落地式脚手架相结合的方式搭设的,一至六层为落地式脚手架至五层顶或六层顶,六层层以上为悬挑式脚手架,并分别在 6 层顶、16 层顶、24 层顶各悬挑一次,架体搭设高度分别为 27 米、27 米、24 米。悬挑脚手架悬挑钢梁采纳 14#工字钢,锚固端采纳砼板预埋钢筋拉环锚固,每根钢梁的悬挑端用斜拉钢丝绳卸载。现因外墙外保温工程即将完工,需拆除外脚手架,为保证工期及安全生产,特制定本技术交底。一、拆除步骤1、根据本工程实际情况,多班组交叉施工,为保证工期,1 层至屋面外架拆除计划分三段进行,1 至 5 层外架为干挂石材,需先拆后搭,待该分项工程结束后再进行拆除;6 至 15 层为第二步;16 至屋面为第三步。2、拆除前应向拆除人员进行安全技术交底,并认真进行签名登记。3、拆除时,地面至少应留 2 人负责安全区域监控,且负责指挥操作,上面不少于 8 人进行拆除工作,整个拆除工作应不少于 10 人。4、拆下的各种材料工具应及时分类堆放,并运送到存放地点妥善保存。二、拆除方法:按下列顺序进行拆除:安全网----档笆----垫铺竹笆----防护栏杆----挡脚板----搁栅斜位杆----横杆----连墙杆----顶撑----立杆拆除程序与安装程序相反,根据由上而下,先搭的后拆,后搭的工程名称格林融熙国际工程交底部位外架拆除工程编号日期2024 年 4 月 28 日先拆的原则,一般先拆除栏杆、脚手板、剪刀撑,再拆除小横杆、大横杆和立杆。先递下作业层的脚手板,转到下一步内,以便操作者站立其上。拆除杆件的人站在这块脚手板上将上部可拆杆件全部拆除掉,再下移一步,自上而下逐步拆除。除抛撑留在最后拆除外,其余各杆件、小横杆、连墙杆、大横杆、立杆、剪刀撑、横向斜撑等均一并拆除,拆立杆时,先抱住立杆,再拆开最后两个扣,拆除脚手架大横杆、剪刀撑时,先拆中间扣,再拆两头扣,由中间操作人员往下顺递杆子。连墙杆、斜拉杆、登高设施的拆除应与脚手架整体的拆除同步进行,不允许先行拆除。悬空口的拆除,预先应进行加固或设落地支撑措施,方可进行拆除工作。拆下的脚手杆、脚手板、钢管、扣件等材料应向下传递使用绳吊下,禁止向下投扔,不得将扔下的物件过多集中存放在一起,防止坍塌事故。拆除作业时,操作人员应使用好安全带、安全帽、穿防滑鞋,穿紧身衣服,不得穿宽松衣服...
