本表由施工单位填写,交底单位与接受交底单位各保存一份

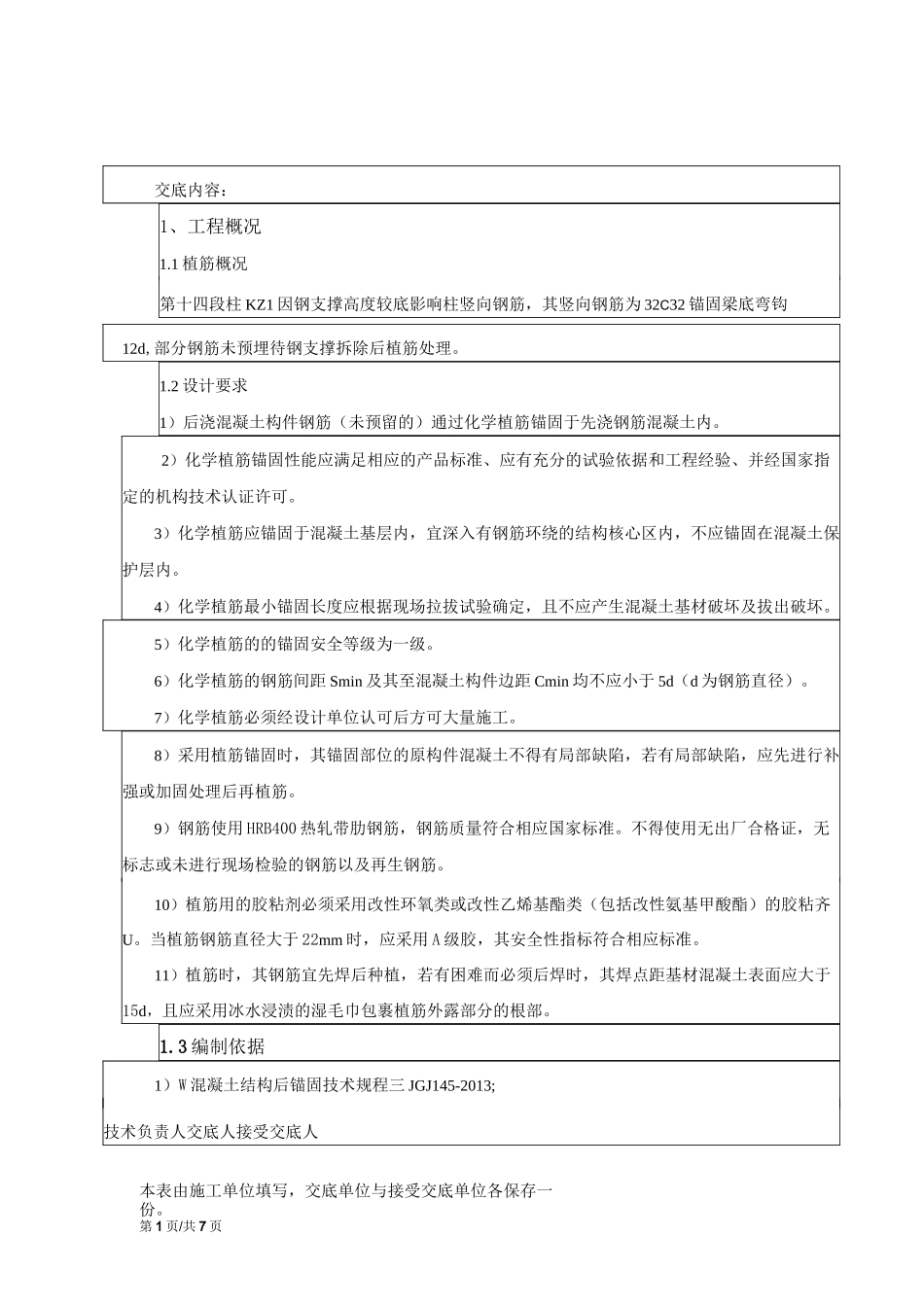

第 1 页/共 7 页交底内容:1、工程概况1
1 植筋概况第十四段柱 KZ1 因钢支撑高度较底影响柱竖向钢筋,其竖向钢筋为 32C32 锚固梁底弯钩12d,部分钢筋未预埋待钢支撑拆除后植筋处理
2 设计要求1)后浇混凝土构件钢筋(未预留的)通过化学植筋锚固于先浇钢筋混凝土内
2)化学植筋锚固性能应满足相应的产品标准、应有充分的试验依据和工程经验、并经国家指定的机构技术认证许可
3)化学植筋应锚固于混凝土基层内,宜深入有钢筋环绕的结构核心区内,不应锚固在混凝土保护层内
4)化学植筋最小锚固长度应根据现场拉拔试验确定,且不应产生混凝土基材破坏及拔出破坏
5)化学植筋的的锚固安全等级为一级
6)化学植筋的钢筋间距 Smin 及其至混凝土构件边距 Cmin 均不应小于 5d(d 为钢筋直径)
7)化学植筋必须经设计单位认可后方可大量施工
8)采用植筋锚固时,其锚固部位的原构件混凝土不得有局部缺陷,若有局部缺陷,应先进行补强或加固处理后再植筋
9)钢筋使用 HRB400 热轧带肋钢筋,钢筋质量符合相应国家标准
不得使用无出厂合格证,无标志或未进行现场检验的钢筋以及再生钢筋
10)植筋用的胶粘剂必须采用改性环氧类或改性乙烯基酯类(包括改性氨基甲酸酯)的胶粘齐U
当植筋钢筋直径大于 22mm 时,应采用 A 级胶,其安全性指标符合相应标准
11)植筋时,其钢筋宜先焊后种植,若有困难而必须后焊时,其焊点距基材混凝土表面应大于15d,且应采用冰水浸渍的湿毛巾包裹植筋外露部分的根部
3 编制依据1)W 混凝土结构后锚固技术规程三 JGJ145-2013;技术负责人交底人接受交底人本表由施工单位填写,交底单位与接受交底单位各保存一份

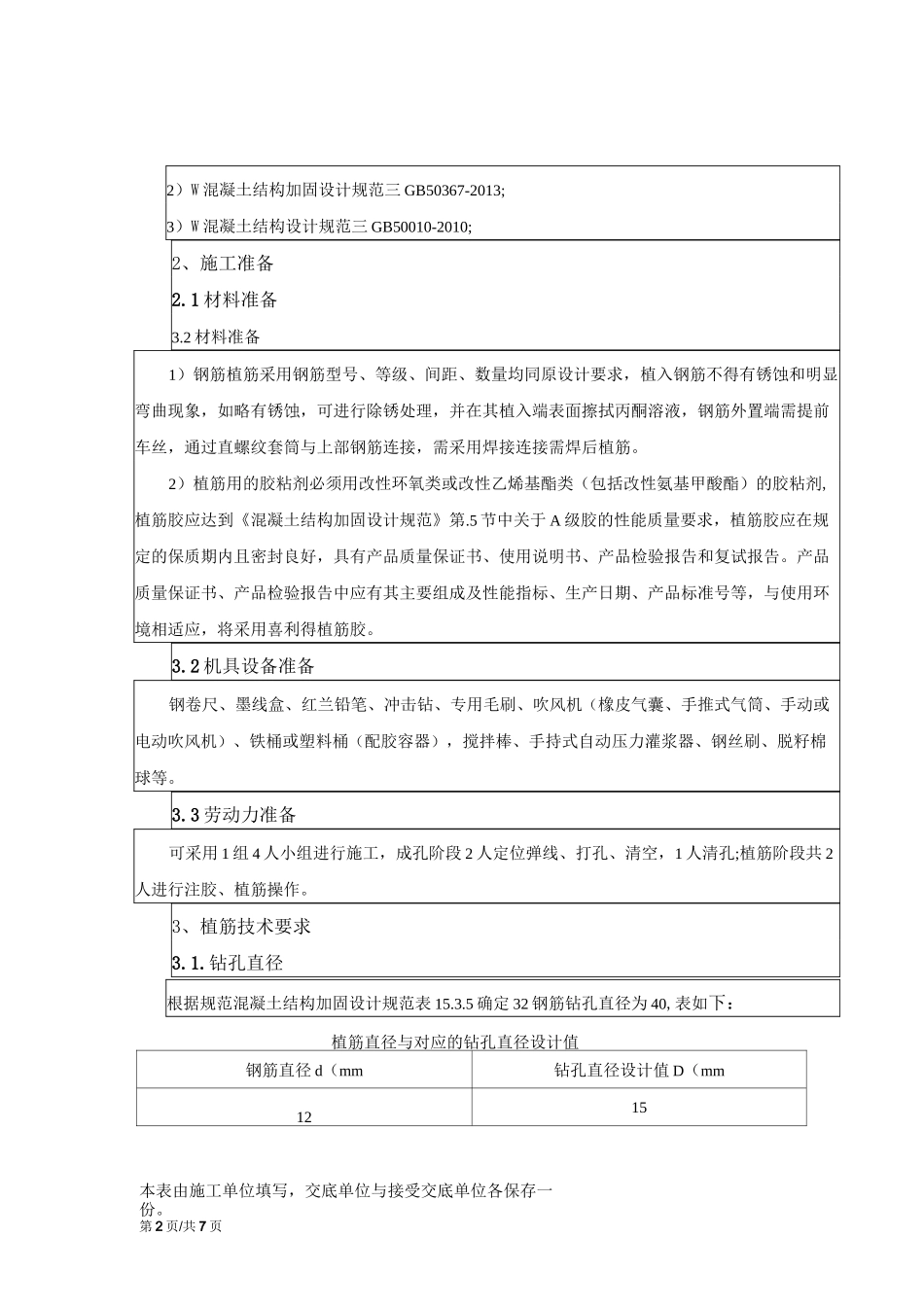

第 2 页/共 7 页2)W 混凝土结构加固设计规范三 GB50367-2013;3)W 混凝土结构
