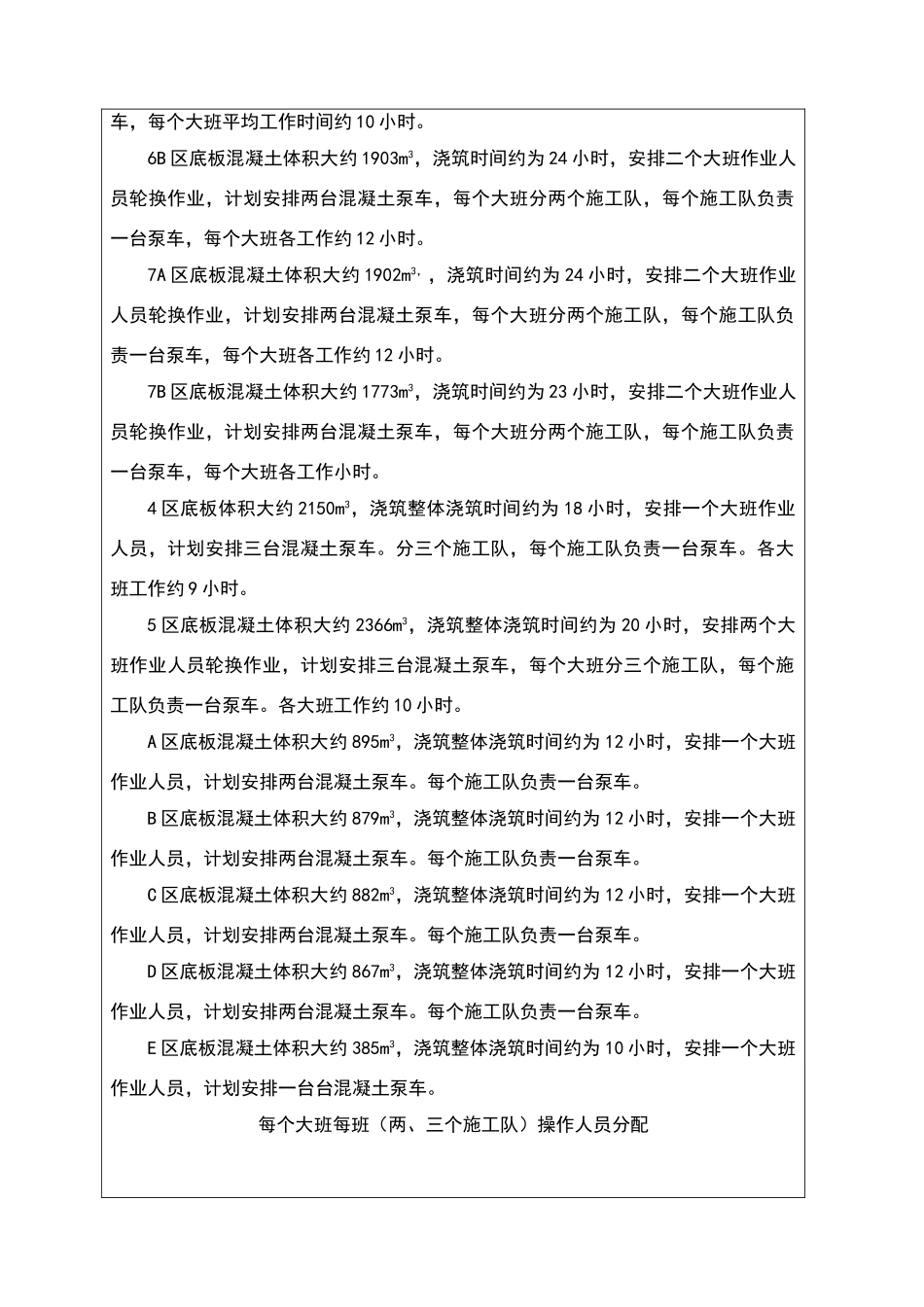

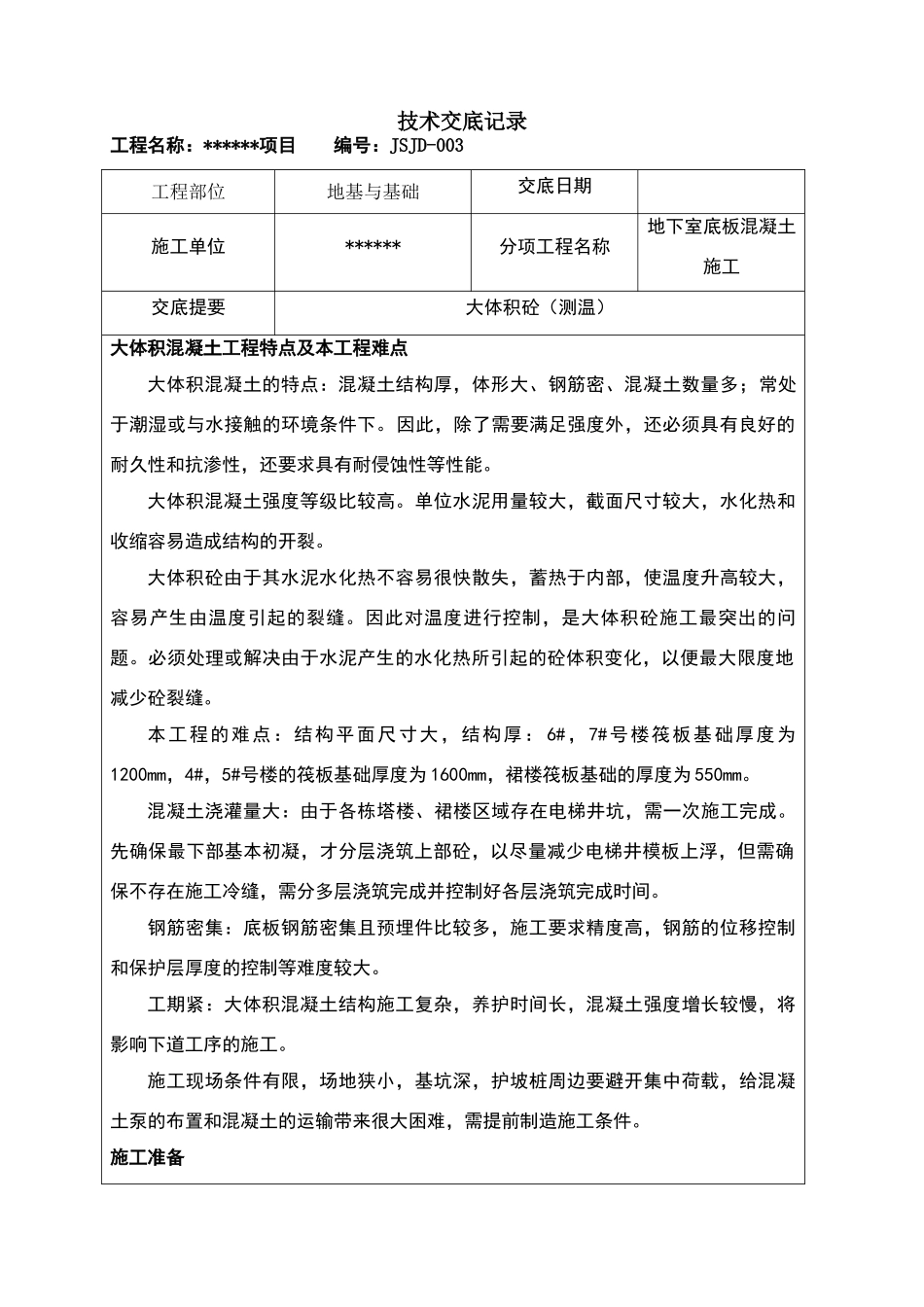

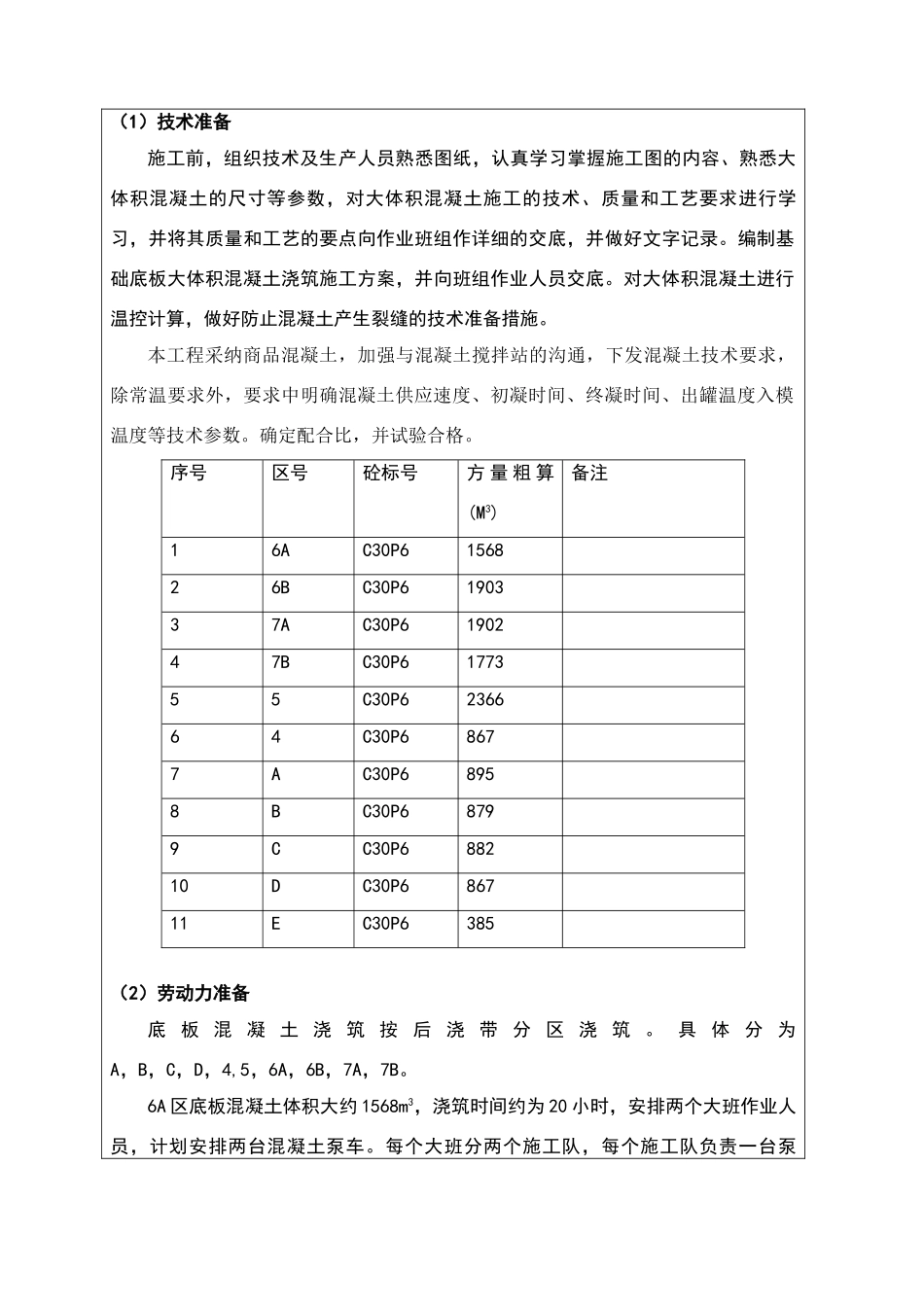

技术交底记录工程名称:******项目 编号:JSJD-003工程部位地基与基础交底日期施工单位******分项工程名称地下室底板混凝土施工交底提要大体积砼(测温) 大体积混凝土工程特点及本工程难点大体积混凝土的特点:混凝土结构厚,体形大、钢筋密、混凝土数量多;常处于潮湿或与水接触的环境条件下。因此,除了需要满足强度外,还必须具有良好的耐久性和抗渗性,还要求具有耐侵蚀性等性能。大体积混凝土强度等级比较高。单位水泥用量较大,截面尺寸较大,水化热和收缩容易造成结构的开裂。大体积砼由于其水泥水化热不容易很快散失,蓄热于内部,使温度升高较大,容易产生由温度引起的裂缝。因此对温度进行控制,是大体积砼施工最突出的问题。必须处理或解决由于水泥产生的水化热所引起的砼体积变化,以便最大限度地减少砼裂缝。本工程的难点:结构平面尺寸大,结构厚: 6#,7#号楼筏板基础厚度为1200mm,4#,5#号楼的筏板基础厚度为 1600mm,裙楼筏板基础的厚度为 550mm。混凝土浇灌量大:由于各栋塔楼、裙楼区域存在电梯井坑,需一次施工完成。先确保最下部基本初凝,才分层浇筑上部砼,以尽量减少电梯井模板上浮,但需确保不存在施工冷缝,需分多层浇筑完成并控制好各层浇筑完成时间。钢筋密集:底板钢筋密集且预埋件比较多,施工要求精度高,钢筋的位移控制和保护层厚度的控制等难度较大。工期紧:大体积混凝土结构施工复杂,养护时间长,混凝土强度增长较慢,将影响下道工序的施工。施工现场条件有限,场地狭小,基坑深,护坡桩周边要避开集中荷载,给混凝土泵的布置和混凝土的运输带来很大困难,需提前制造施工条件。施工准备(1)技术准备施工前,组织技术及生产人员熟悉图纸,认真学习掌握施工图的内容、熟悉大体积混凝土的尺寸等参数,对大体积混凝土施工的技术、质量和工艺要求进行学习,并将其质量和工艺的要点向作业班组作详细的交底,并做好文字记录。编制基础底板大体积混凝土浇筑施工方案,并向班组作业人员交底。对大体积混凝土进行温控计算,做好防止混凝土产生裂缝的技术准备措施。本工程采纳商品混凝土,加强与混凝土搅拌站的沟通,下发混凝土技术要求,除常温要求外,要求中明确混凝土供应速度、初凝时间、终凝时间、出罐温度入模温度等技术参数。确定配合比,并试验合格。序号区号砼标号方 量 粗 算(M3)备注16AC30P6156826BC30P6190337AC30P6190247BC30P6177355C30P6236664C30P68677AC30P68958BC30P68799CC30P688210DC30P6...
