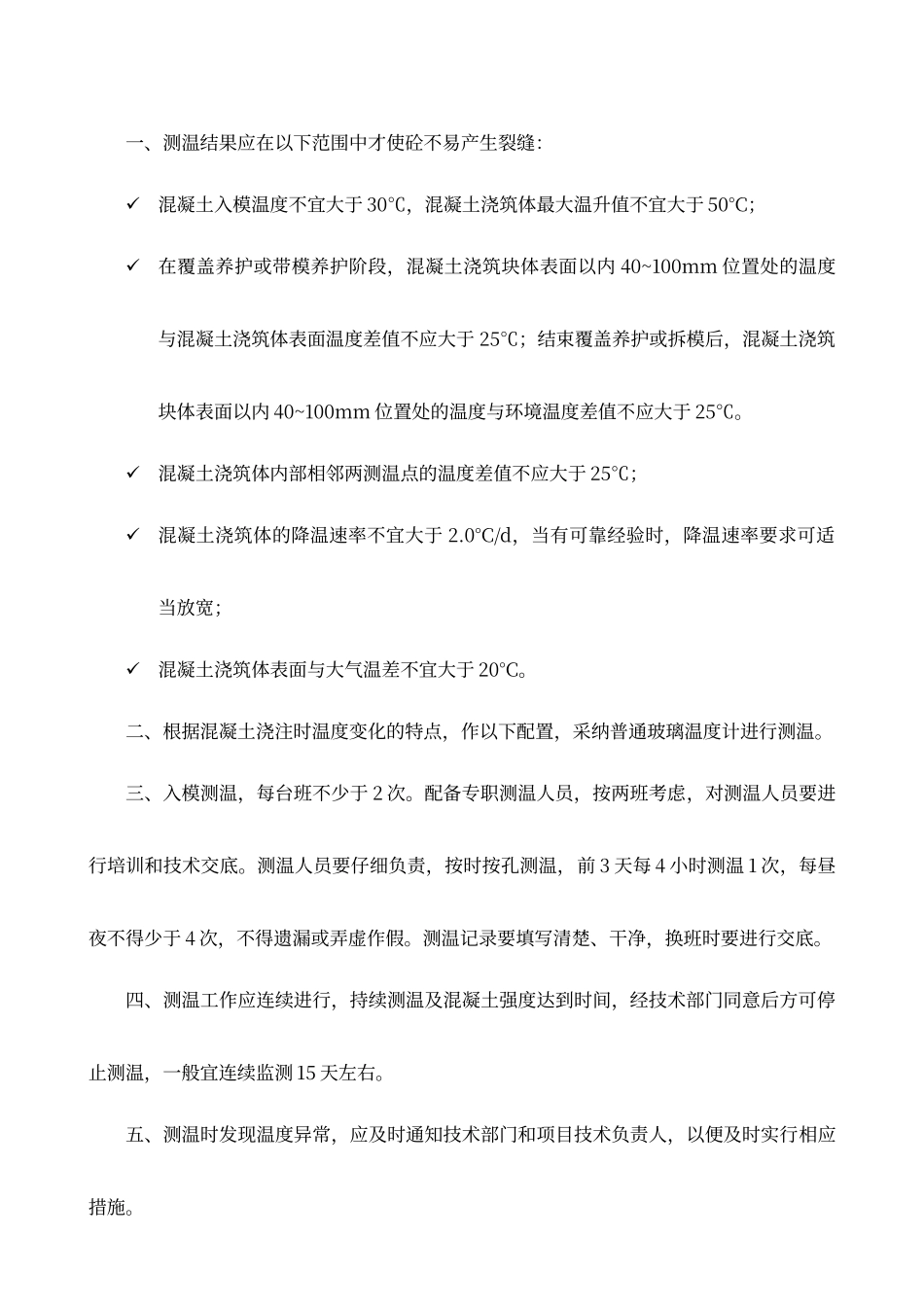

大体积混凝土测温记录表一、测温结果应在以下范围中才使砼不易产生裂缝:混凝土入模温度不宜大于 30℃,混凝土浇筑体最大温升值不宜大于 50°C;在覆盖养护或带模养护阶段,混凝土浇筑块体表面以内 40~100mm 位置处的温度与混凝土浇筑体表面温度差值不应大于 25℃;结束覆盖养护或拆模后,混凝土浇筑块体表面以内 40~100mm 位置处的温度与环境温度差值不应大于 25℃。混凝土浇筑体内部相邻两测温点的温度差值不应大于 25℃;混凝土浇筑体的降温速率不宜大于 2.0°C/d,当有可靠经验时,降温速率要求可适当放宽;混凝土浇筑体表面与大气温差不宜大于 20°C。二、根据混凝土浇注时温度变化的特点,作以下配置,采纳普通玻璃温度计进行测温。三、入模测温,每台班不少于 2 次。配备专职测温人员,按两班考虑,对测温人员要进行培训和技术交底。测温人员要仔细负责,按时按孔测温,前 3 天每 4 小时测温 1 次,每昼夜不得少于 4 次,不得遗漏或弄虚作假。测温记录要填写清楚、干净,换班时要进行交底。 四、测温工作应连续进行,持续测温及混凝土强度达到时间,经技术部门同意后方可停止测温,一般宜连续监测 15 天左右。五、测温时发现温度异常,应及时通知技术部门和项目技术负责人,以便及时实行相应措施。六、测温组共分八组,每组一个测点,测点分别为中:在浇筑厚度的中部;表:在距浇筑表面 40~100MM 部位。具体位置见下面测点平面布置图片。为了控制砼内外温差不超过25 度,因此要做好混凝土测温,方法是:在每个施工区域砼内部按 8m×8m 的方格(避开测温不利部分)埋设测温管,测温管下口封闭(不透水胶布),每个测温点埋设 1 条测温管,混凝土表面、中部使用一条。当砼浇筑后强度达到能够上人,约 8 小时开始采纳普通玻璃温度计测温。大体积混凝土测温频率应符合下列规定:8h—24h 每 2h/次;第 1d—4d 每 4h/次;第 5d—7d 每 8h/次;第 7d 以上每 12h/次。大体积混凝土结构测温记录表工程名称璟庭二标段 12#楼结构部位混凝土筏板基础砼强度等级C30配合比编号砼数量(m3)1060砼浇灌日期2024/10/20 22:22砼浇灌温度(℃)27℃开始养护温度(℃)测温时间气温(℃)各测点温度(℃)备注年/月/日时、分测温点测温点测温点测温点测温点测温点测温点测温点表中表中表中表中表中表中表中表中施工负责人: 技术负责人: 测温员:测温仪器名称计量编号大体积混凝土结构测温记录表工...
