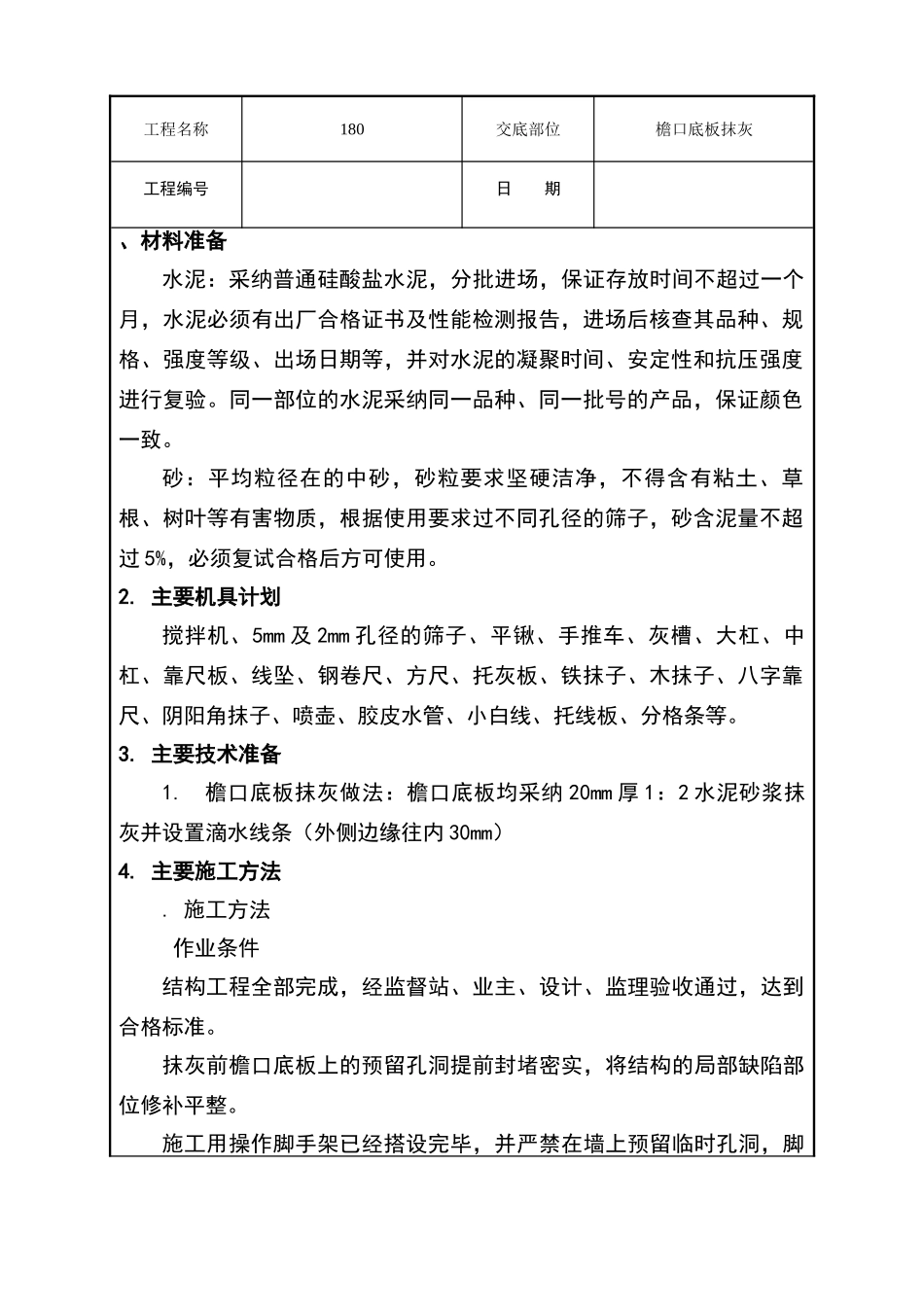

工程名称180交底部位檐口底板抹灰工程编号日 期、材料准备 水泥:采纳普通硅酸盐水泥,分批进场,保证存放时间不超过一个月,水泥必须有出厂合格证书及性能检测报告,进场后核查其品种、规格、强度等级、出场日期等,并对水泥的凝聚时间、安定性和抗压强度进行复验
同一部位的水泥采纳同一品种、同一批号的产品,保证颜色一致
砂:平均粒径在的中砂,砂粒要求坚硬洁净,不得含有粘土、草根、树叶等有害物质,根据使用要求过不同孔径的筛子,砂含泥量不超过 5%,必须复试合格后方可使用
主要机具计划 搅拌机、5mm 及 2mm 孔径的筛子、平锹、手推车、灰槽、大杠、中杠、靠尺板、线坠、钢卷尺、方尺、托灰板、铁抹子、木抹子、八字靠尺、阴阳角抹子、喷壶、胶皮水管、小白线、托线板、分格条等
主要技术准备 1
檐口底板抹灰做法:檐口底板均采纳 20mm 厚 1:2 水泥砂浆抹灰并设置滴水线条(外侧边缘往内 30mm)4
主要施工方法
施工方法 作业条件 结构工程全部完成,经监督站、业主、设计、监理验收通过,达到合格标准
抹灰前檐口底板上的预留孔洞提前封堵密实,将结构的局部缺陷部位修补平整
施工用操作脚手架已经搭设完毕,并严禁在墙上预留临时孔洞,脚工程名称180交底部位檐口底板抹灰工程编号日 期手架必须双排,横竖杆要离开墙面 200-250mm

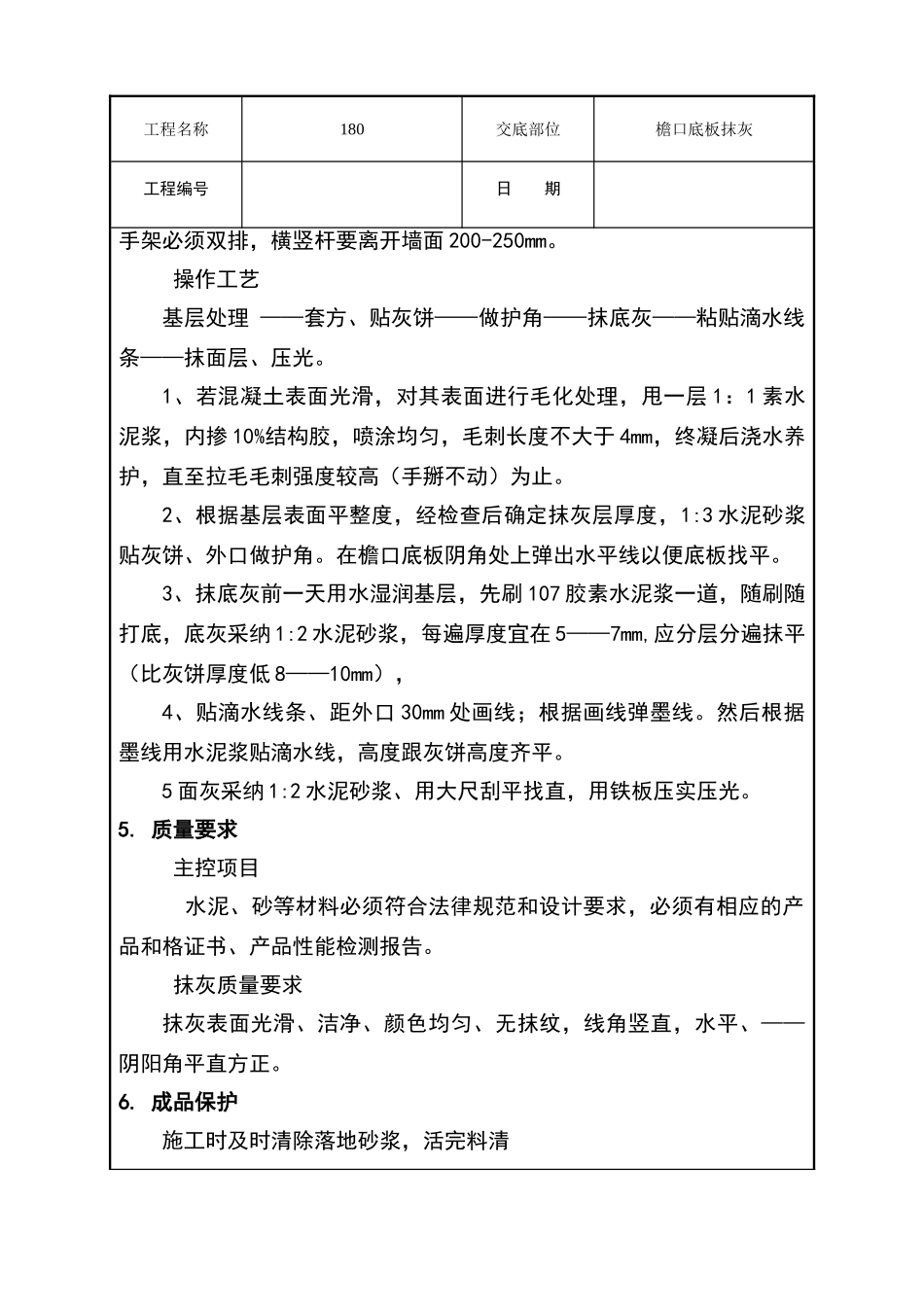

操作工艺 基层处理 ——套方、贴灰饼——做护角——抹底灰——粘贴滴水线条——抹面层、压光
1、若混凝土表面光滑,对其表面进行毛化处理,甩一层 1:1 素水泥浆,内掺 10%结构胶,喷涂均匀,毛刺长度不大于 4mm,终凝后浇水养护,直至拉毛毛刺强度较高(手掰不动)为止
2、根据基层表面平整度,经检查后确定抹灰层厚度,1:3 水泥砂浆贴灰饼、外口做护角
在檐口底板阴角处上弹出水平线以便底板找平
3、抹底灰前一天用水湿润基层,先刷 107 胶素
