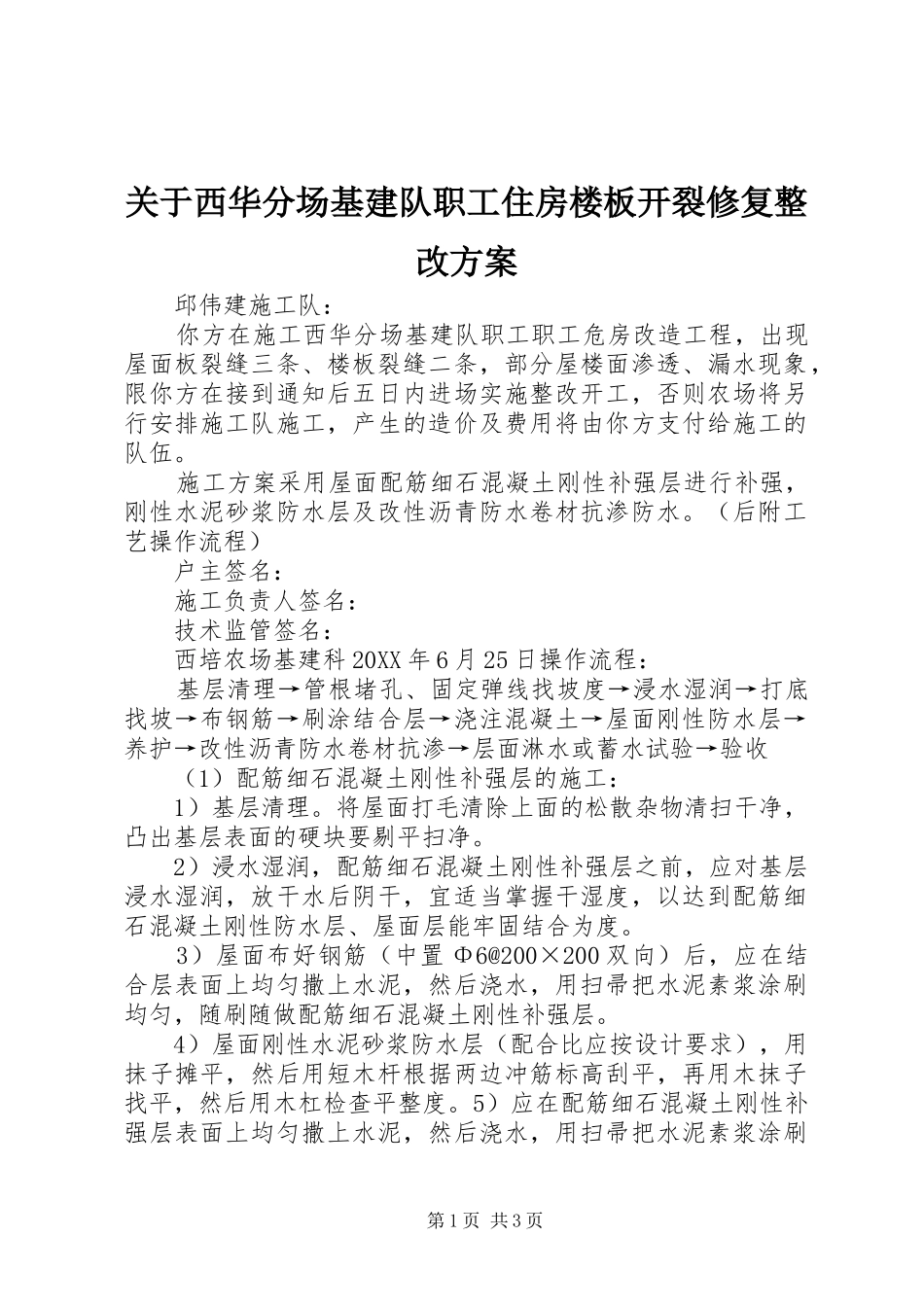

关于西华分场基建队职工住房楼板开裂修复整改方案邱伟建施工队:你方在施工西华分场基建队职工职工危房改造工程,出现屋面板裂缝三条、楼板裂缝二条,部分屋楼面渗透、漏水现象,限你方在接到通知后五日内进场实施整改开工,否则农场将另行安排施工队施工,产生的造价及费用将由你方支付给施工的队伍
施工方案采用屋面配筋细石混凝土刚性补强层进行补强,刚性水泥砂浆防水层及改性沥青防水卷材抗渗防水
(后附工艺操作流程)户主签名:施工负责人签名:技术监管签名:西培农场基建科20XX年6月25日操作流程:基层清理→管根堵孔、固定弹线找坡度→浸水湿润→打底找坡→布钢筋→刷涂结合层→浇注混凝土→屋面刚性防水层→养护→改性沥青防水卷材抗渗→层面淋水或蓄水试验→验收(1)配筋细石混凝土刚性补强层的施工:1)基层清理
将屋面打毛清除上面的松散杂物清扫干净,凸出基层表面的硬块要剔平扫净
2)浸水湿润,配筋细石混凝土刚性补强层之前,应对基层浸水湿润,放干水后阴干,宜适当掌握干湿度,以达到配筋细石混凝土刚性防水层、屋面层能牢固结合为度
3)屋面布好钢筋(中置Φ6@200×200双向)后,应在结合层表面上均匀撒上水泥,然后浇水,用扫帚把水泥素浆涂刷均匀,随刷随做配筋细石混凝土刚性补强层
4)屋面刚性水泥砂浆防水层(配合比应按设计要求),用抹子摊平,然后用短木杆根据两边冲筋标高刮平,再用木抹子找平,然后用木杠检查平整度
5)应在配筋细石混凝土刚性补强层表面上均匀撒上水泥,然后浇水,用扫帚把水泥素浆涂刷第1页共3页均匀,随刷随做屋面刚性水泥砂浆防水层
刚性水泥砂浆防水层面压水泥膏,铁抹子压第二遍、第三遍:当水泥砂浆开始凝结,人踩上去有脚印但不下陷时,用铁抹子压第二遍,要注意防止漏压,并将死坑、死角、砂眼抹平,当抹子压不出抹纹时,即可找平、压实,完成第三遍抹压,这道工序,宜在砂浆初凝前进行
砂浆的稠度应控制在7cm左右
