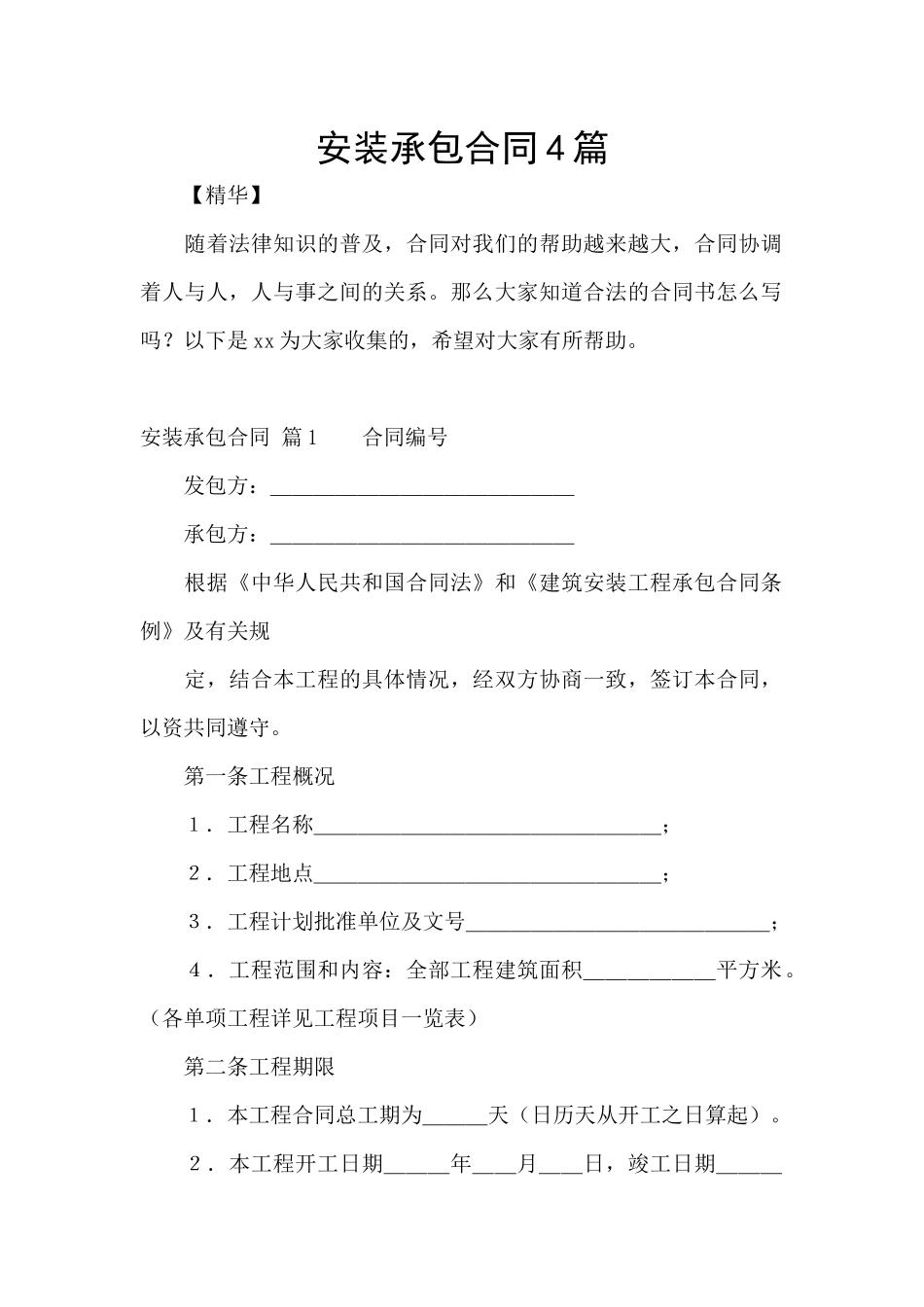

安装承包合同 4 篇 【精华】 随着法律知识的普及,合同对我们的帮助越来越大,合同协调着人与人,人与事之间的关系
那么大家知道合法的合同书怎么写吗
以下是 xx 为大家收集的,希望对大家有所帮助
安装承包合同 篇 1 合同编号 发包方:______________ 承包方:______________ 根据《中华人民共和国合同法》和《建筑安装工程承包合同条例》及有关规 定,结合本工程的具体情况,经双方协商一致,签订本合同,以资共同遵守
第一条工程概况 1.工程名称________________; 2.工程地点________________; 3.工程计划批准单位及文号______________; 4.工程范围和内容:全部工程建筑面积______平方米
(各单项工程详见工程项目一览表) 第二条工程期限 1.本工程合同总工期为___天(日历天从开工之日算起)

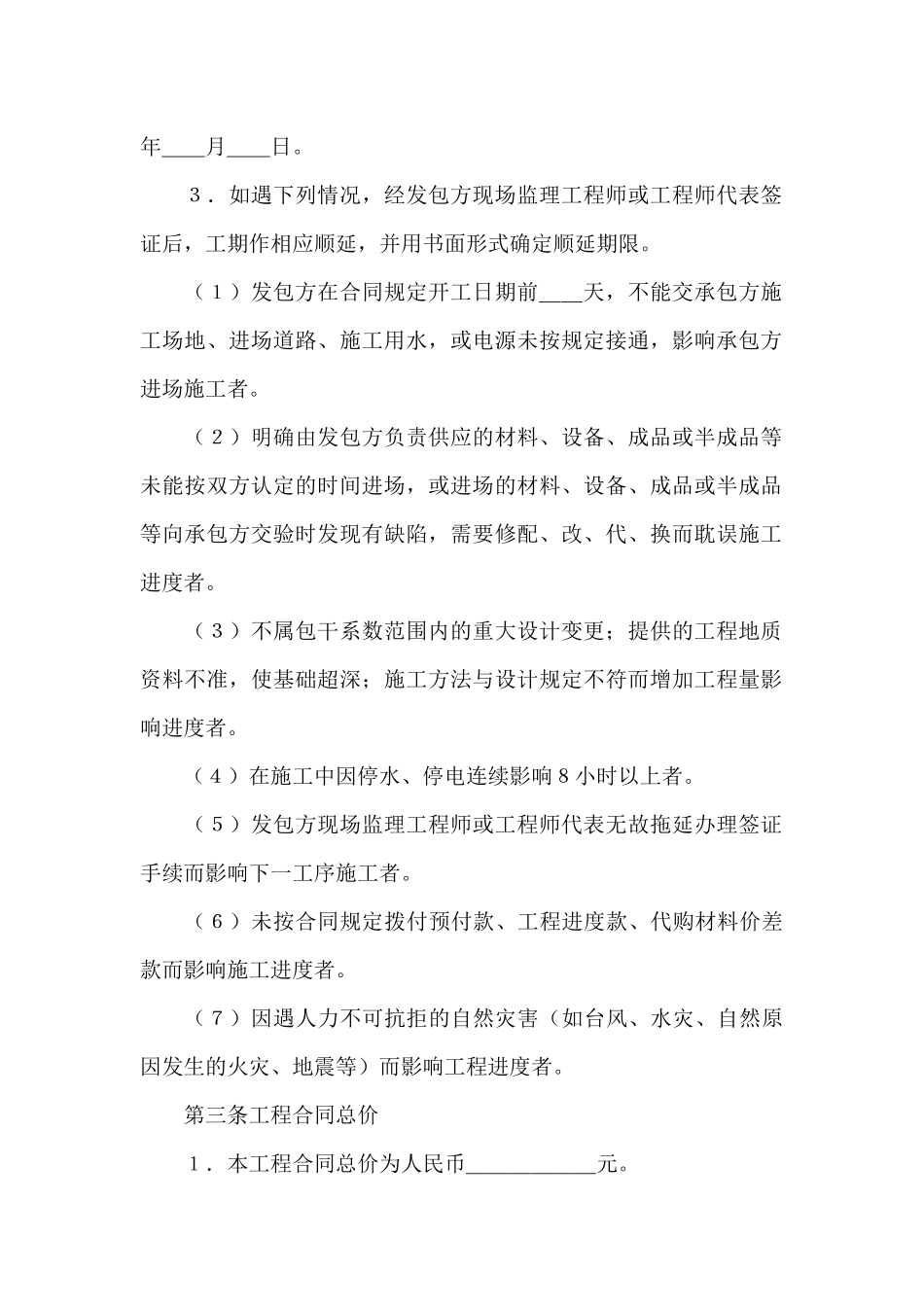

2.本工程开工日期___年__月__日,竣工日期___年__月__日
3.如遇下列情况,经发包方现场监理工程师或工程师代表签证后,工期作相应顺延,并用书面形式确定顺延期限
(1)发包方在合同规定开工日期前__天,不能交承包方施工场地、进场道路、施工用水,或电源未按规定接通,影响承包方进场施工者
(2)明确由发包方负责供应的材料、设备、成品或半成品等未能按双方认定的时间进场,或进场的材料、设备、成品或半成品等向承包方交验时发现有缺陷,需要修配、改、代、换而耽误施工进度者
(3)不属包干系数范围内的重大设计变更;提供的工程地质资料不准,使基础超深;施工方法与设计规定不符而增加工程量影响进度者
(4)在施工中因停水、停电连续影响8小时以上者
(5)发包方现场监理工程师或工程师代表无故拖延办理签证手续而影响下一工序施工者

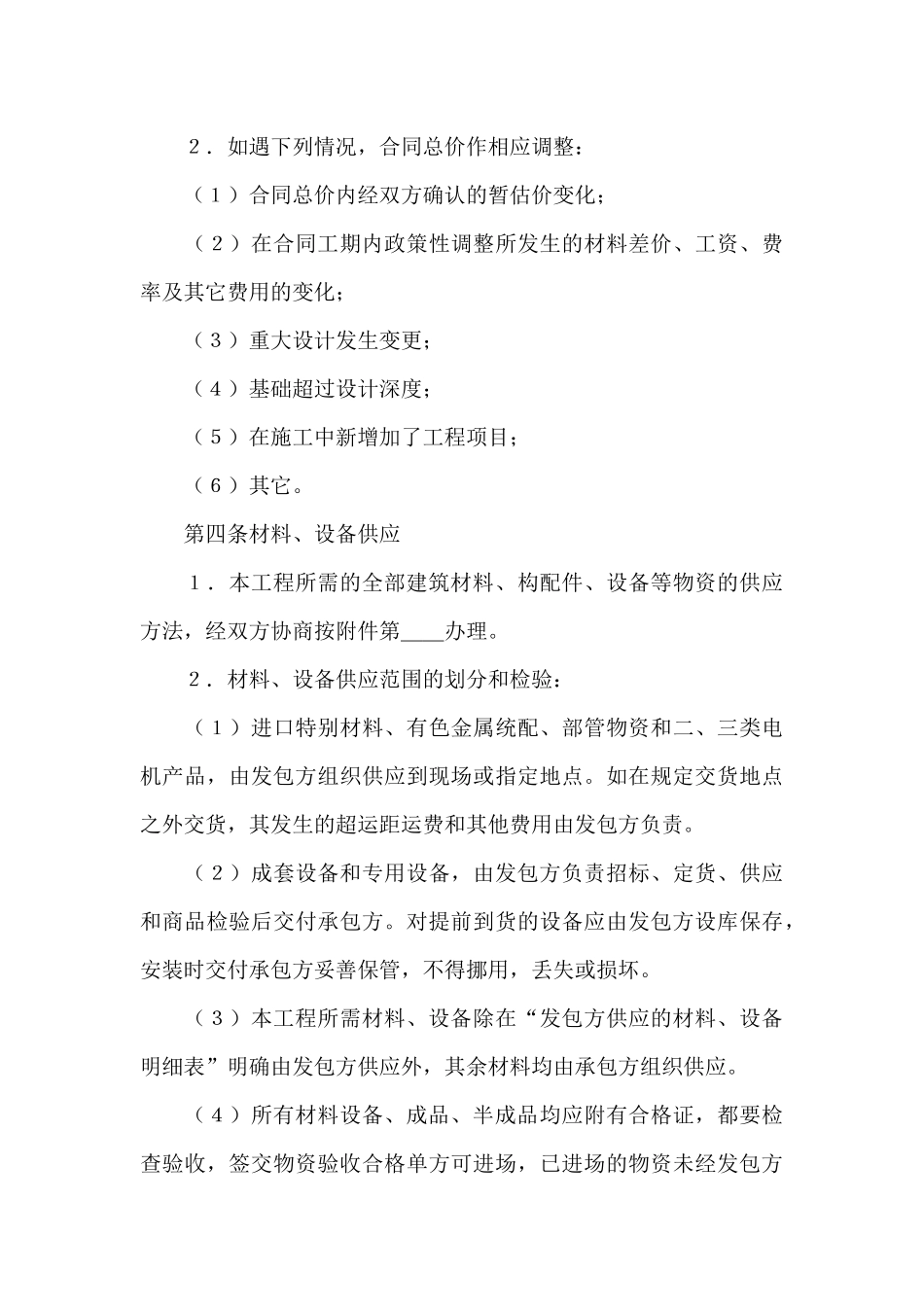

(6)未按合同规定拨付预付款、工程进度款、代购材料价差款而影响施工进度者
