未指定五、安全技术措富民里小区外檐维修方案目录一、工程概况二、施工前防护措施三、外檐裂缝维修•…四、雨水管维修错误

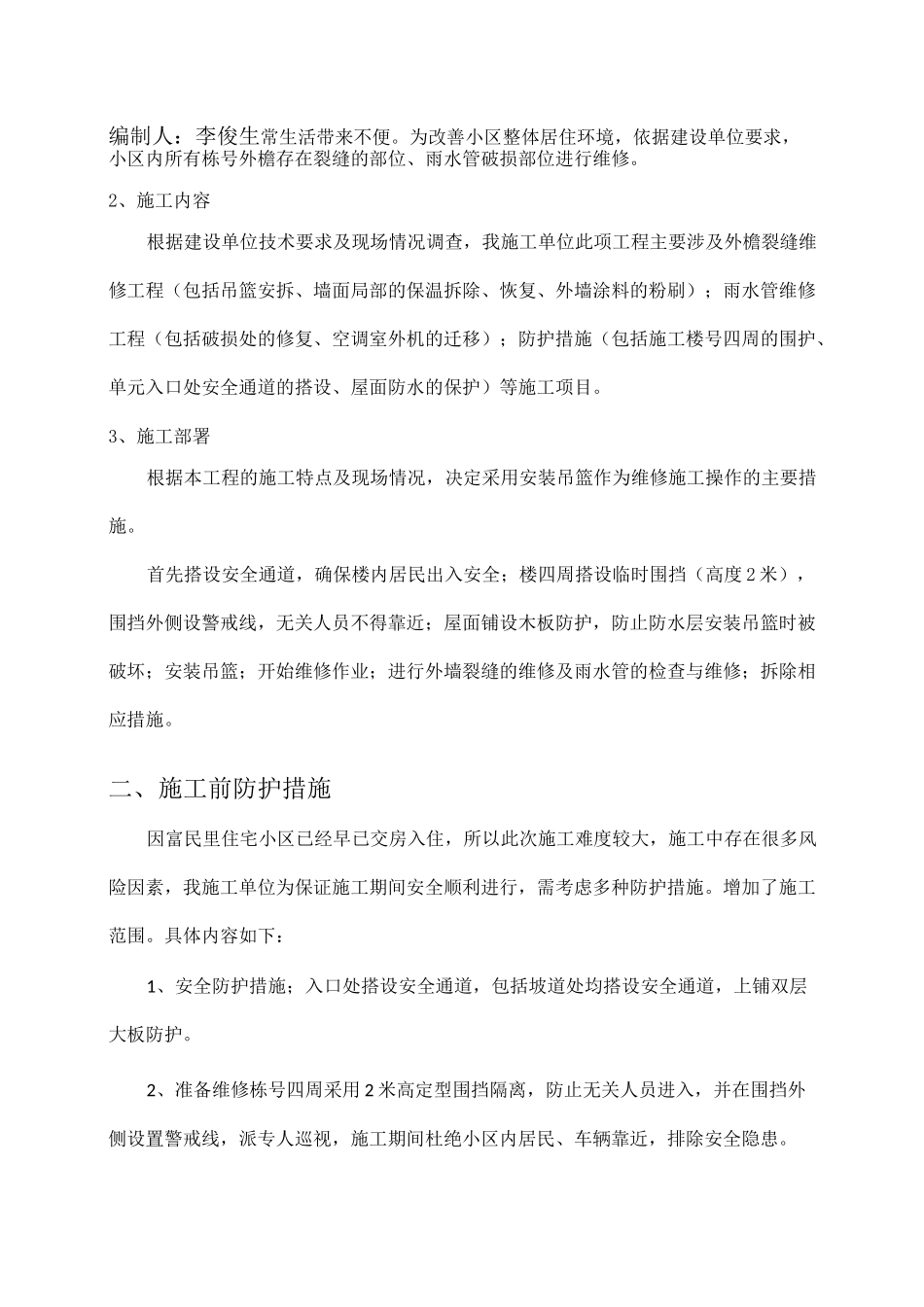

一、工程概况1、工程简介武清区富民里住宅小区现已经全面投入使用,小区内各个栋号已经全部入住
小区为高层住宅,每栋楼外檐均存在裂缝,尤其东西山墙较多,其余部位也大面积存在裂缝,严重影响小区整体美观
而且每栋楼通往屋面雨水管及空调冷凝管道,均存在不同程度破损,影响屋面排水及空调冷凝排水,部分管道侧漏至住户外窗,给居民正编制人:李俊生常生活带来不便
为改善小区整体居住环境,依据建设单位要求,小区内所有栋号外檐存在裂缝的部位、雨水管破损部位进行维修
2、施工内容根据建设单位技术要求及现场情况调查,我施工单位此项工程主要涉及外檐裂缝维修工程(包括吊篮安拆、墙面局部的保温拆除、恢复、外墙涂料的粉刷);雨水管维修工程(包括破损处的修复、空调室外机的迁移);防护措施(包括施工楼号四周的围护、单元入口处安全通道的搭设、屋面防水的保护)等施工项目
3、施工部署根据本工程的施工特点及现场情况,决定采用安装吊篮作为维修施工操作的主要措施
首先搭设安全通道,确保楼内居民出入安全;楼四周搭设临时围挡(高度 2 米),围挡外侧设警戒线,无关人员不得靠近;屋面铺设木板防护,防止防水层安装吊篮时被破坏;安装吊篮;开始维修作业;进行外墙裂缝的维修及雨水管的检查与维修;拆除相应措施

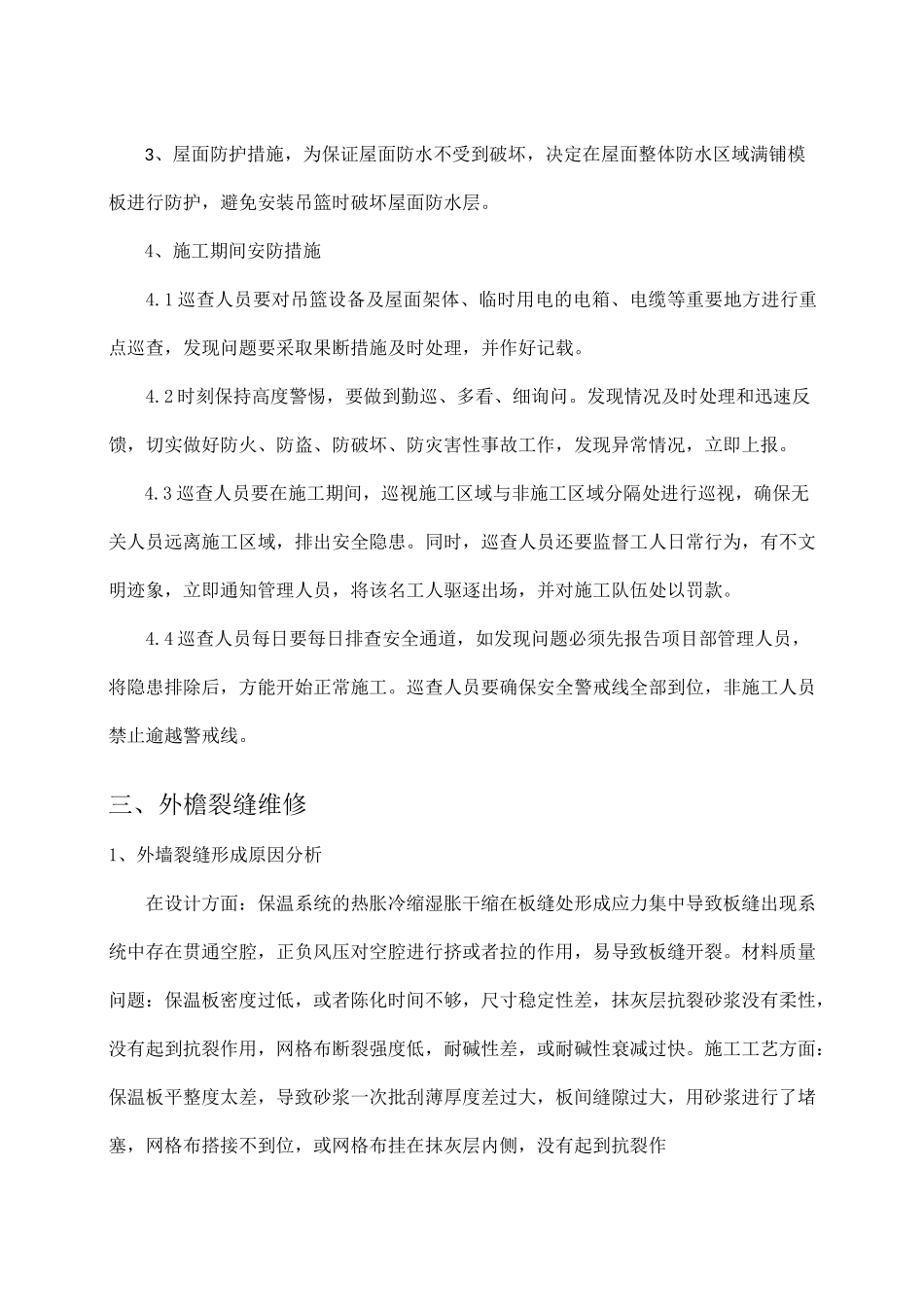

二、施工前防护措施因富民里住宅小区已经早已交房入住,所以此次施工难度较大,施工中存在很多风险因素,我施工单位为保证施工期间安全顺利进行,需考虑多种防护措施
增加了施工范围
具体内容如下:1、安全防护措施;入口处搭设安全通道,包括坡道处均搭设安全通道,上铺双层大板防护
2、准备维修栋号四周采用 2 米高定型围挡隔离,防止无关人员进入,并在围挡外侧设置警戒线,派专人巡视,施
