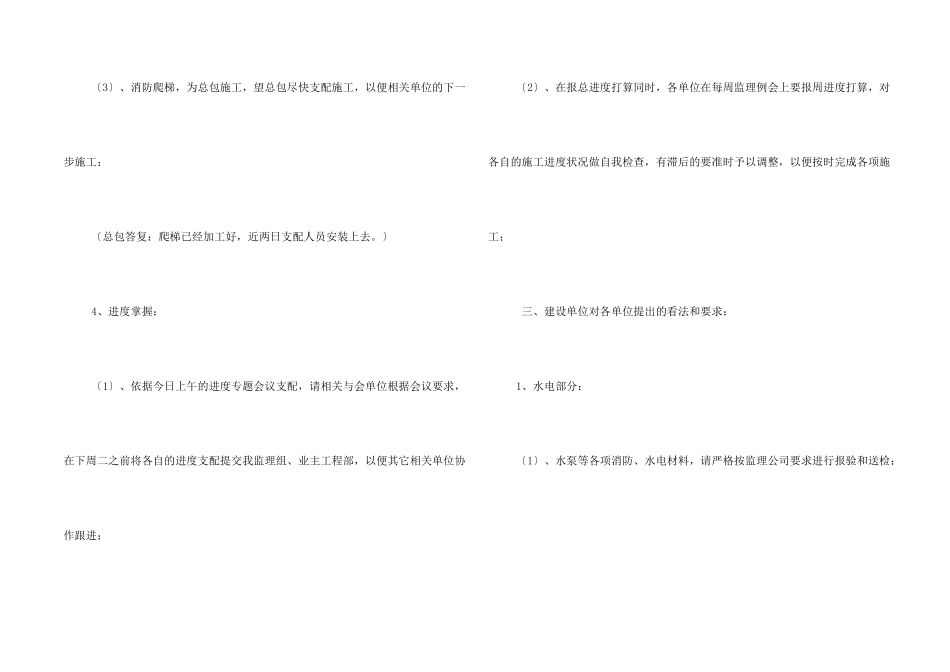

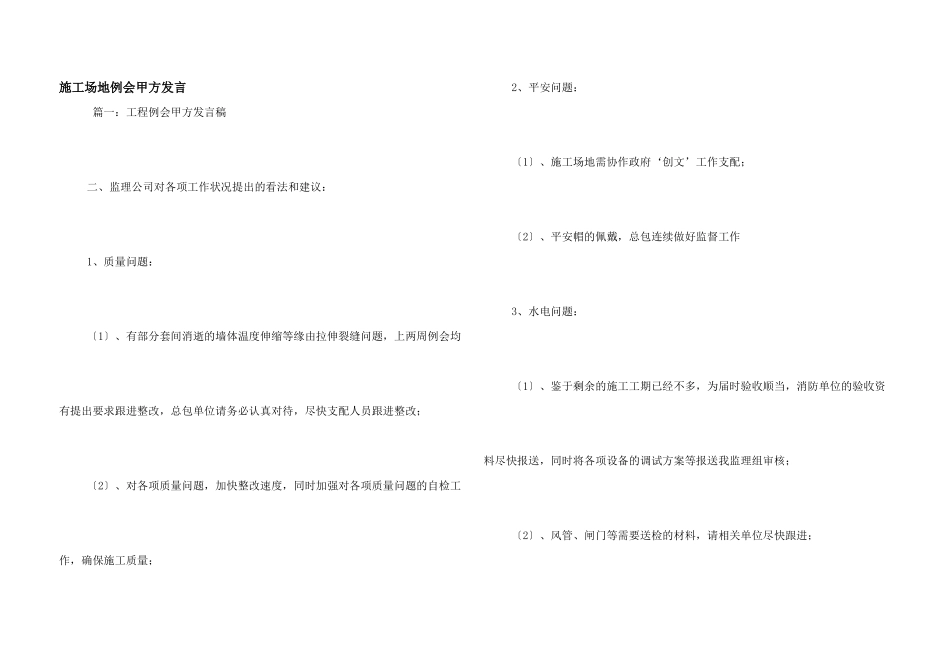

施工场地例会甲方发言 篇一:工程例会甲方发言稿 二、监理公司对各项工作状况提出的看法和建议: 1、质量问题: 〔1〕、有部分套间消逝的墙体温度伸缩等缘由拉伸裂缝问题,上两周例会均有提出要求跟进整改,总包单位请务必认真对待,尽快支配人员跟进整改; 〔2〕、对各项质量问题,加快整改速度,同时加强对各项质量问题的自检工作,确保施工质量; 2、平安问题: 〔1〕、施工场地需协作政府‘创文’工作支配; 〔2〕、平安帽的佩戴,总包连续做好监督工作 3、水电问题: 〔1〕、鉴于剩余的施工工期已经不多,为届时验收顺当,消防单位的验收资料尽快报送,同时将各项设备的调试方案等报送我监理组审核; 〔2〕、风管、闸门等需要送检的材料,请相关单位尽快跟进; 〔3〕、消防爬梯,为总包施工,望总包尽快支配施工,以便相关单位的下一步施工; 〔总包答复:爬梯已经加工好,近两日支配人员安装上去

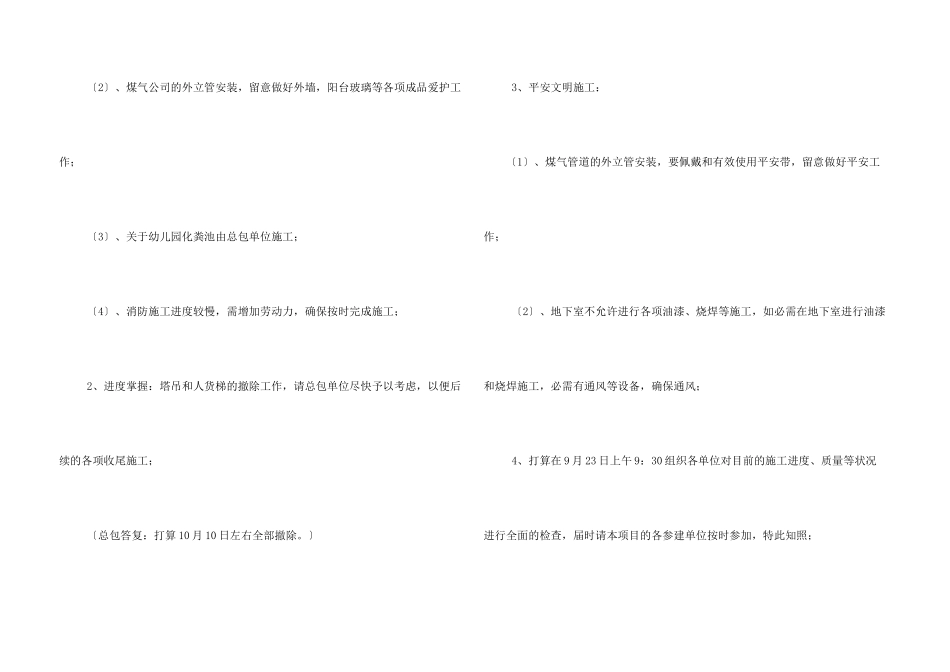

〕 4、进度掌握: 〔1〕、依据今日上午的进度专题会议支配,请相关与会单位根据会议要求,在下周二之前将各自的进度支配提交我监理组、业主工程部,以便其它相关单位协作跟进; 〔2〕、在报总进度打算同时,各单位在每周监理例会上要报周进度打算,对各自的施工进度状况做自我检查,有滞后的要准时予以调整,以便按时完成各项施工; 三、建设单位对各单位提出的看法和要求: 1、水电部分: 〔1〕、水泵等各项消防、水电材料,请严格按监理公司要求进行报验和送检; 〔2〕、煤气公司的外立管安装,留意做好外墙,阳台玻璃等各项成品爱护工作; 〔3〕、关于幼儿园化粪池由总包单位施工; 〔4〕、消防施工进度较慢,需增加劳动力,确保按时完成施工; 2、进度掌握:塔吊和人货梯的撤除工作,请总包单位尽快予以考虑,以便后续的各项收尾施工; 〔总包答复:打算 10 月 10 日左右全部撤除
〕 3、平安文明施工: 〔1〕、煤气管道的外立管安装,要佩戴和有效使用平
