万科工程细部做法工艺标准
全套『首发请勿转载』房地产经理人联盟|2024-11-15 09:431 万科细部做法总说明为了进一步促进万科集团商品房质量的全面提升,使项目管理者和操作人员在创优过程中少走弯路,做到创优工程细部节点做法集成化、共享化、法律规范化,集团决定编制《细部做法工艺标准》
本标准主要内容包括:基本规定、结构工程、屋面工程、装饰装修工程、安装工程共总结了工程中的 147 个细部节点
每个细部节点按材料、工具、工序、工艺方法、控制要点、质量要求、做法详图及实例图八个部分进行描述,达到图文并茂、直观明了、便于理解,有用性和可操作性强的编制目的
2 地基与基础工程部分基础筏板后浇带留置1 材料:钢板止水带、钢板网、木模板、钢筋
2 工具:电焊机、铁皮剪子、电锯
3 工序:焊接附加钢筋→安装止水钢板 →裁剪、安装钢板网 →安装、加固模板
4 工艺方法:根据筏板厚度、止水带位置,沿止水钢板长度方向中心点焊 Φ12 附加钢筋,间距 300~500mm
将附加钢筋与筏板上下层钢筋连接以固定止水钢板,止水钢板槽口应朝向迎水面
根据止水钢板位置及筏板厚度裁剪钢板网,在止水钢板的上下部位安装钢板网,钢板网位于附加钢筋内侧并与筏板钢筋绑扎
在钢板网的外侧支设模板,模板上口根据钢筋间距锯出槽口,控制好钢筋保护层厚度及钢筋间距,支撑加固方木间距不大于 500mm
5 控制要点:止水钢板、钢板网的安装,模板支撑
6 质量要求:后浇带宽度允许偏差±10mm
止水钢板固定顺直

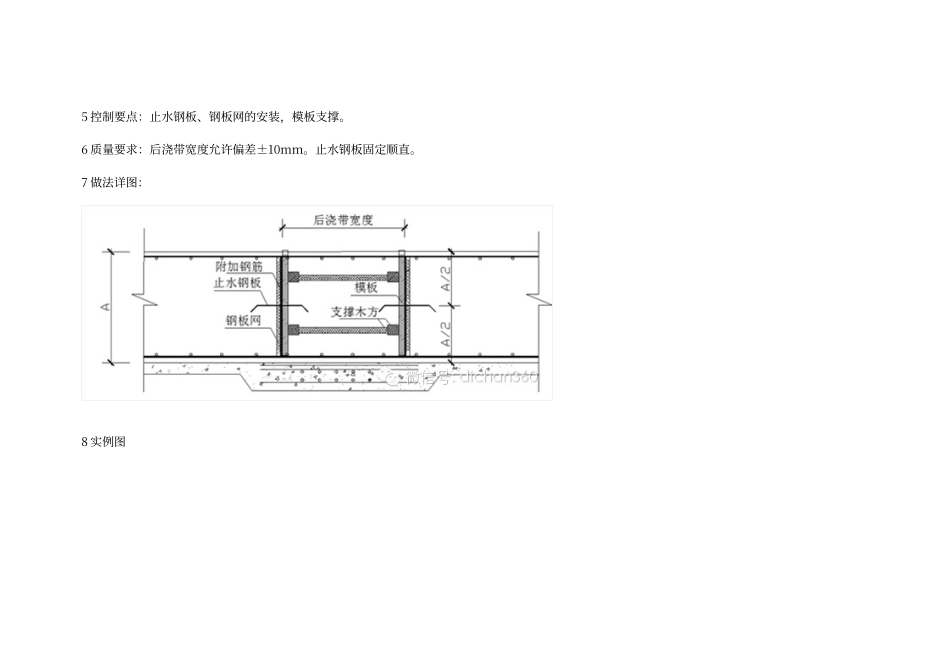

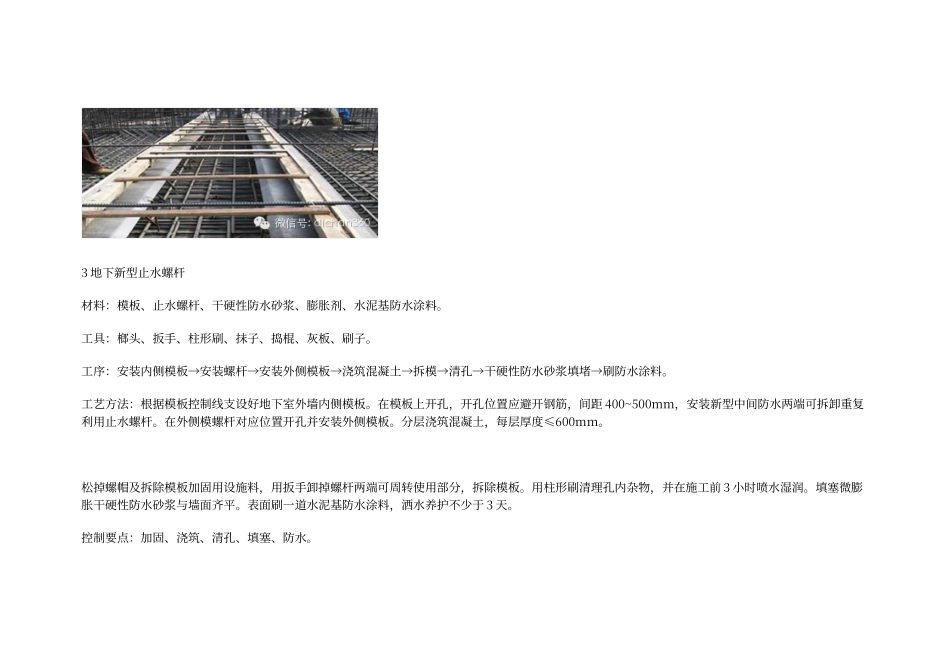

7 做法详图:8 实例图3 地下新型止水螺杆材料:模板、止水螺杆、干硬性防水砂浆、膨胀剂、水泥基防水涂料
工具:榔头、扳手、柱形刷、抹子、捣棍、灰板、刷子
工序:安装内侧模板→安装螺杆→安装外侧模板→浇筑混凝土→拆模→清孔→干硬性防水砂浆填堵→刷防水涂料
工艺方法:根据模板控制线支设好地下室外墙内侧模板
在模板上开孔
