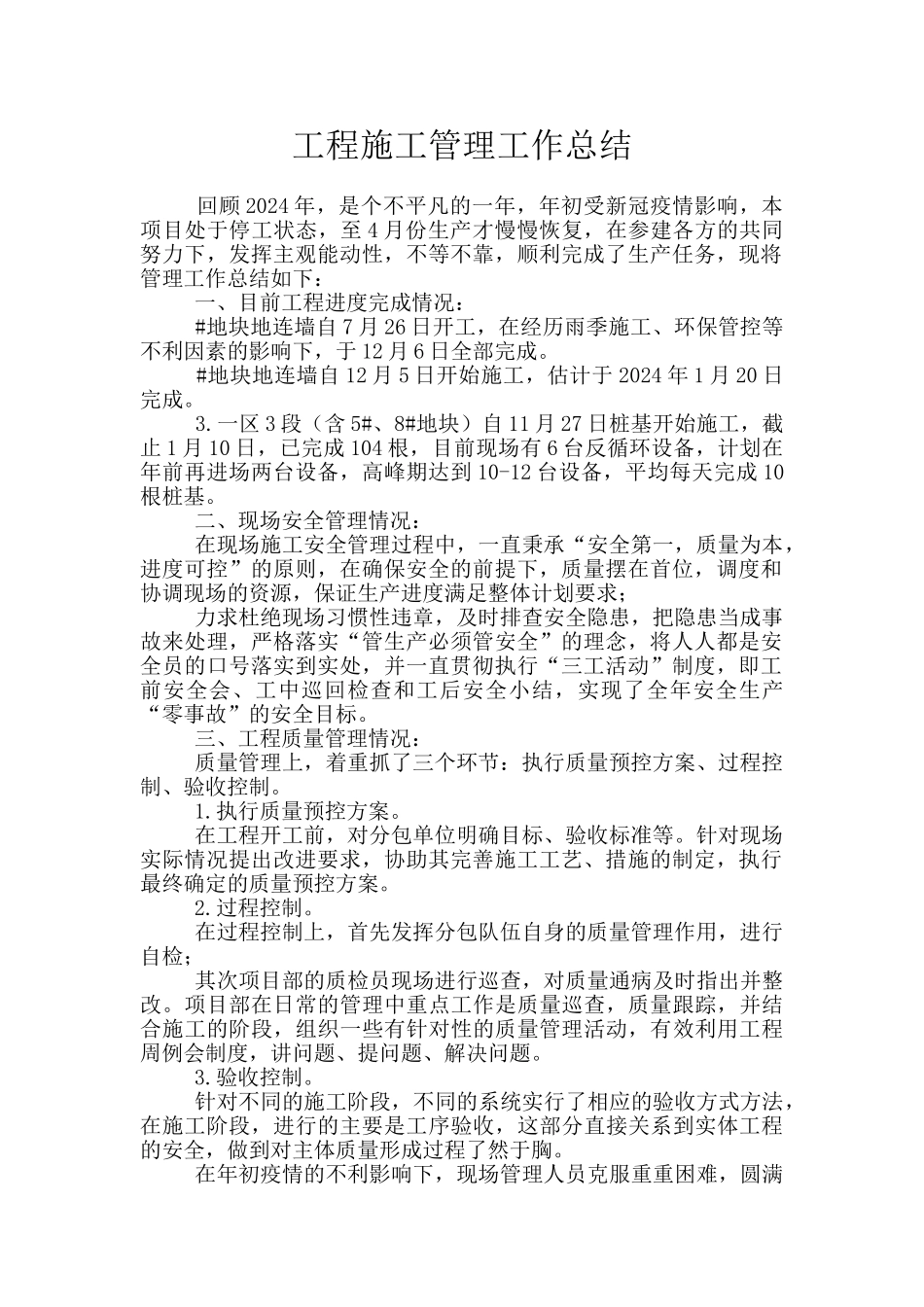

工程施工管理工作总结 回顾 2024 年,是个不平凡的一年,年初受新冠疫情影响,本项目处于停工状态,至 4 月份生产才慢慢恢复,在参建各方的共同努力下,发挥主观能动性,不等不靠,顺利完成了生产任务,现将管理工作总结如下: 一、目前工程进度完成情况: #地块地连墙自 7 月 26 日开工,在经历雨季施工、环保管控等不利因素的影响下,于 12 月 6 日全部完成
#地块地连墙自 12 月 5 日开始施工,估计于 2024 年 1 月 20 日完成
一区 3 段(含 5#、8#地块)自 11 月 27 日桩基开始施工,截止 1 月 10 日,已完成 104 根,目前现场有 6 台反循环设备,计划在年前再进场两台设备,高峰期达到 10-12 台设备,平均每天完成 10根桩基
二、现场安全管理情况: 在现场施工安全管理过程中,一直秉承“安全第一,质量为本,进度可控”的原则,在确保安全的前提下,质量摆在首位,调度和协调现场的资源,保证生产进度满足整体计划要求; 力求杜绝现场习惯性违章,及时排查安全隐患,把隐患当成事故来处理,严格落实“管生产必须管安全”的理念,将人人都是安全员的口号落实到实处,并一直贯彻执行“三工活动”制度,即工前安全会、工中巡回检查和工后安全小结,实现了全年安全生产“零事故”的安全目标
三、工程质量管理情况: 质量管理上,着重抓了三个环节:执行质量预控方案、过程控制、验收控制
执行质量预控方案
在工程开工前,对分包单位明确目标、验收标准等
针对现场实际情况提出改进要求,协助其完善施工工艺、措施的制定,执行最终确定的质量预控方案
在过程控制上,首先发挥分包队伍自身的质量管理作用,进行自检; 其次项目部的质检员现场进行巡查,对质量通病及时指出并整改
项目部在日常的管理中重点工作是质量巡查,质量跟踪,并结合施工的阶段,组织一些有针对性的
