工程管理部员工技术工作总结 工程管理部员工技术工作总结 导语:作为工程管理人员,自然需要在完成今年的工程任务以后进行总结,不仅需要从中积累工作阅历,还要找出自身的缺乏
下面我整理了工程管理部员工技术工作总结,欢迎参考借鉴
工程管理部员工技术工作总结 1 我于 20xx 年 11 月 2 日进入工程管理部,很荣幸的做为一名土建工程师加入到这个团队,为了尽快的进入角色及更好的融入到团队中,我主动的对公司的相关管理制度进行了解,并熟识施工过程中产生的相关资料及图纸,以及施工现场的相关状况
通过了解和熟识,我为能进入这个团队感到自豪,同时也感到自身的压力
进入工程管理部时,项目处在基础工程施工阶段,由于该种桩基础形式在以前未能接触过,我抱着一个初学者的心态去观看和学习,遇到疑问及不懂的时候,主动的向同事请教并查阅相关资料,在同事们的关怀下,熟识了钻孔灌注桩成桩的工艺流程及质量掌握措施
在把握了钻孔灌注桩的质量掌握手段及方法后,被领导支配夜间对桩基施工过程进行监督及成桩质量进行管控
现将有关个人工作状况作如下总结

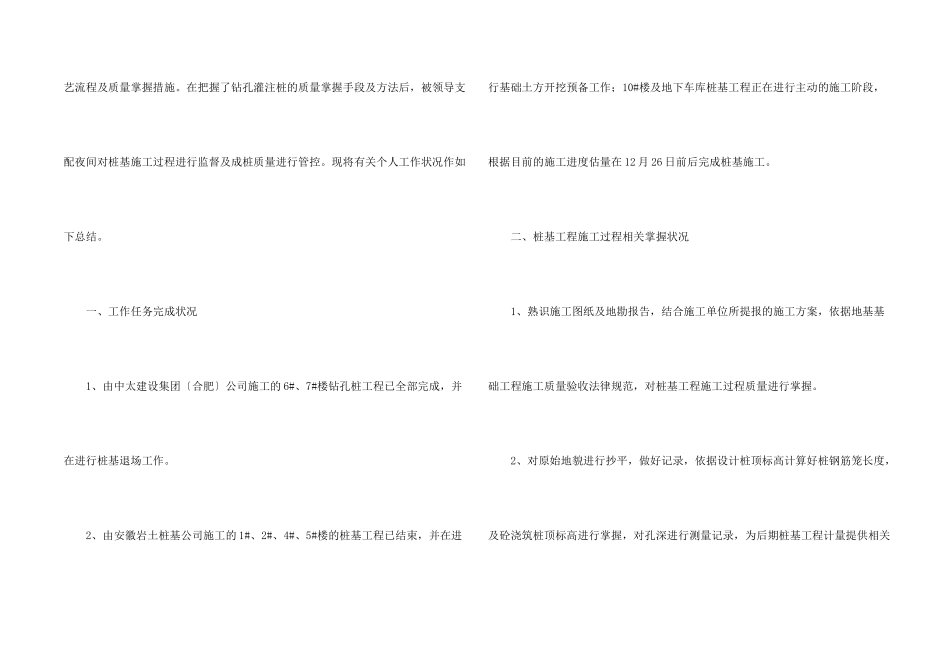

一、工作任务完成状况 1、由中太建设集团〔合肥〕公司施工的 6#、7#楼钻孔桩工程已全部完成,并在进行桩基退场工作
2、由安徽岩土桩基公司施工的 1#、2#、4#、5#楼的桩基工程已结束,并在进行基础土方开挖预备工作;10#楼及地下车库桩基工程正在进行主动的施工阶段,根据目前的施工进度估量在 12 月 26 日前后完成桩基施工
二、桩基工程施工过程相关掌握状况 1、熟识施工图纸及地勘报告,结合施工单位所提报的施工方案,依据地基基础工程施工质量验收法律规范,对桩基工程施工过程质量进行掌握

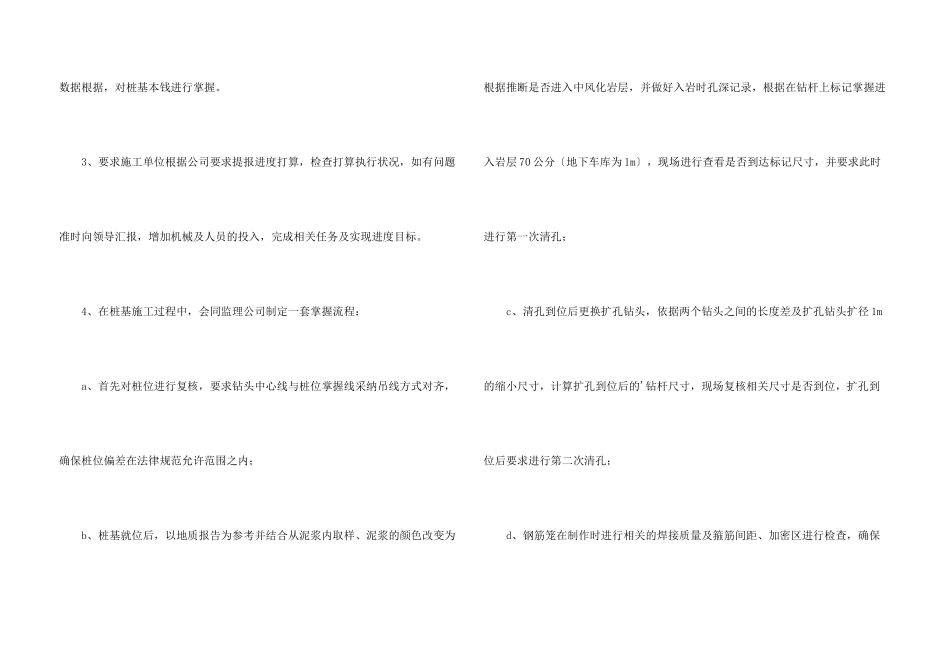

2、对原始地貌进行抄平,做好记录,依据设计桩顶标高计算好桩钢筋笼长度,及砼浇筑桩顶标高进行掌握,对孔深进行测量记录,为后期桩基工程计量提供相关数据根据,对桩基本钱进行掌握
