市政道路工程第一次施工场地会议纪要

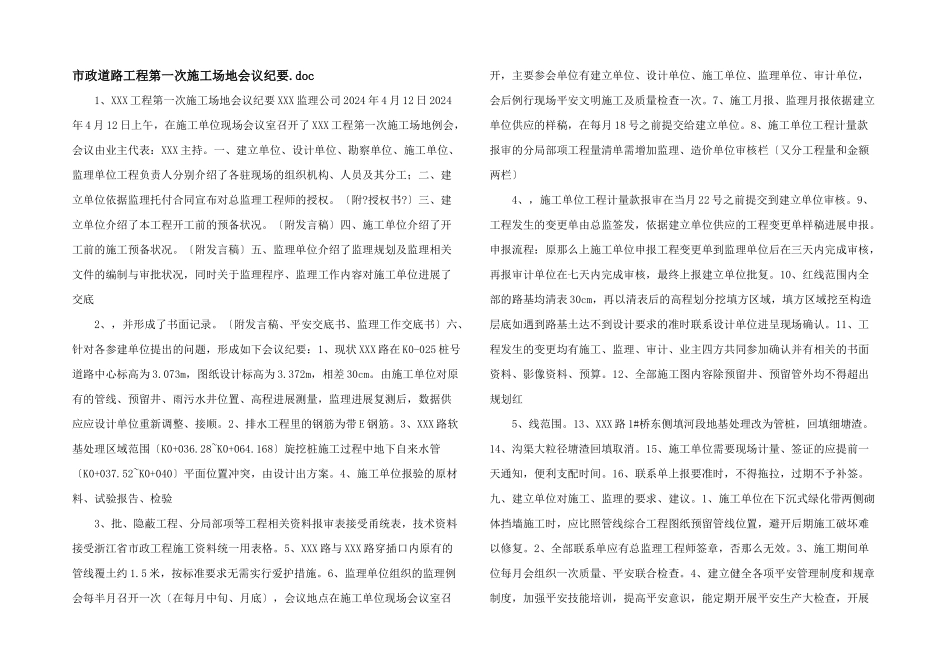

doc 1、XXX 工程第一次施工场地会议纪要 XXX 监理公司 2024 年 4 月 12 日 2024年 4 月 12 日上午,在施工单位现场会议室召开了 XXX 工程第一次施工场地例会,会议由业主代表:XXX 主持
一、建立单位、设计单位、勘察单位、施工单位、监理单位工程负责人分别介绍了各驻现场的组织机构、人员及其分工;二、建立单位依据监理托付合同宣布对总监理工程师的授权
〕三、建立单位介绍了本工程开工前的预备状况
〔附发言稿〕四、施工单位介绍了开工前的施工预备状况
〔附发言稿〕五、监理单位介绍了监理规划及监理相关文件的编制与审批状况,同时关于监理程序、监理工作内容对施工单位进展了交底 2、,并形成了书面记录
〔附发言稿、平安交底书、监理工作交底书〕六、针对各参建单位提出的问题,形成如下会议纪要:1、现状 XXX 路在 K0-025 桩号道路中心标高为 3
073m,图纸设计标高为 3
372m,相差 30cm
由施工单位对原有的管线、预留井、雨污水井位置、高程进展测量,监理进展复测后,数据供应应设计单位重新调整、接顺
2、排水工程里的钢筋为带 E 钢筋
3、XXX 路软基处理区域范围〔K0+036
28~K0+064
168〕旋挖桩施工过程中地下自来水管〔K0+037
52~K0+040〕平面位置冲突,由设计出方案
4、施工单位报验的原材料、试验报告、检验 3、批、隐蔽工程、分局部项等工程相关资料报审表接受甬统表,技术资料接受浙江省市政工程施工资料统一用表格
5、XXX 路与 XXX 路穿插口内原有的管线覆土约 1
5 米,按标准要求无需实行爱护措施

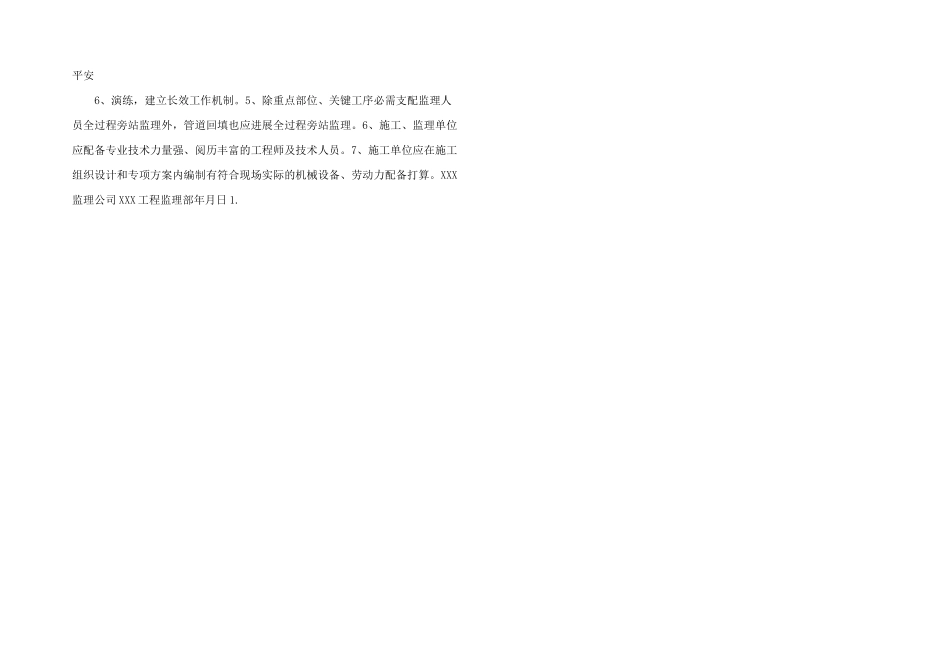

6、监理单位组织的监理例会每半月召开一次〔在每月中旬、月底〕,会议地点在施工单位现场会议室召开,主要参会单位有建立单位、设计单位、施工单位、监理单位、审计单位,会后例行
