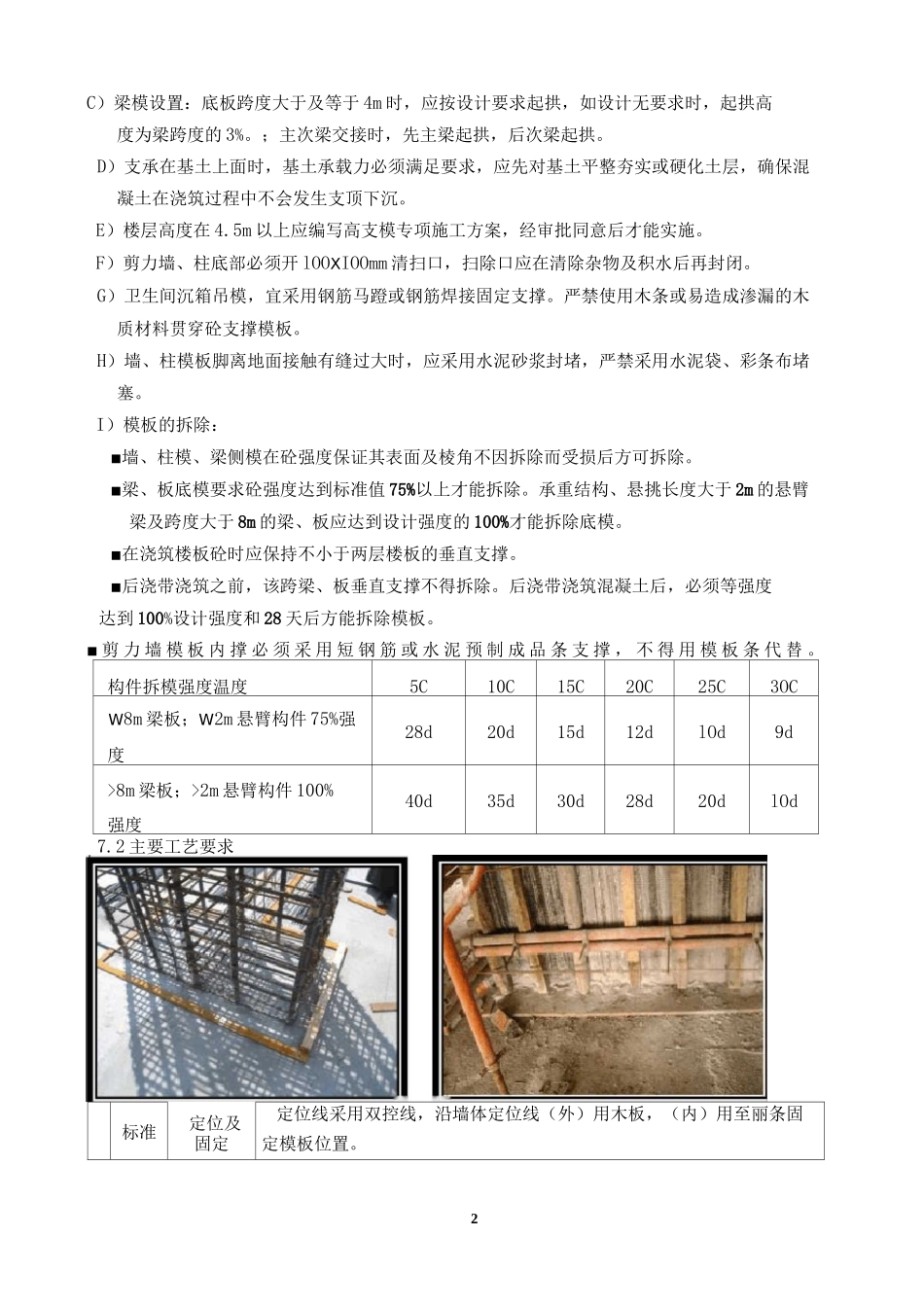

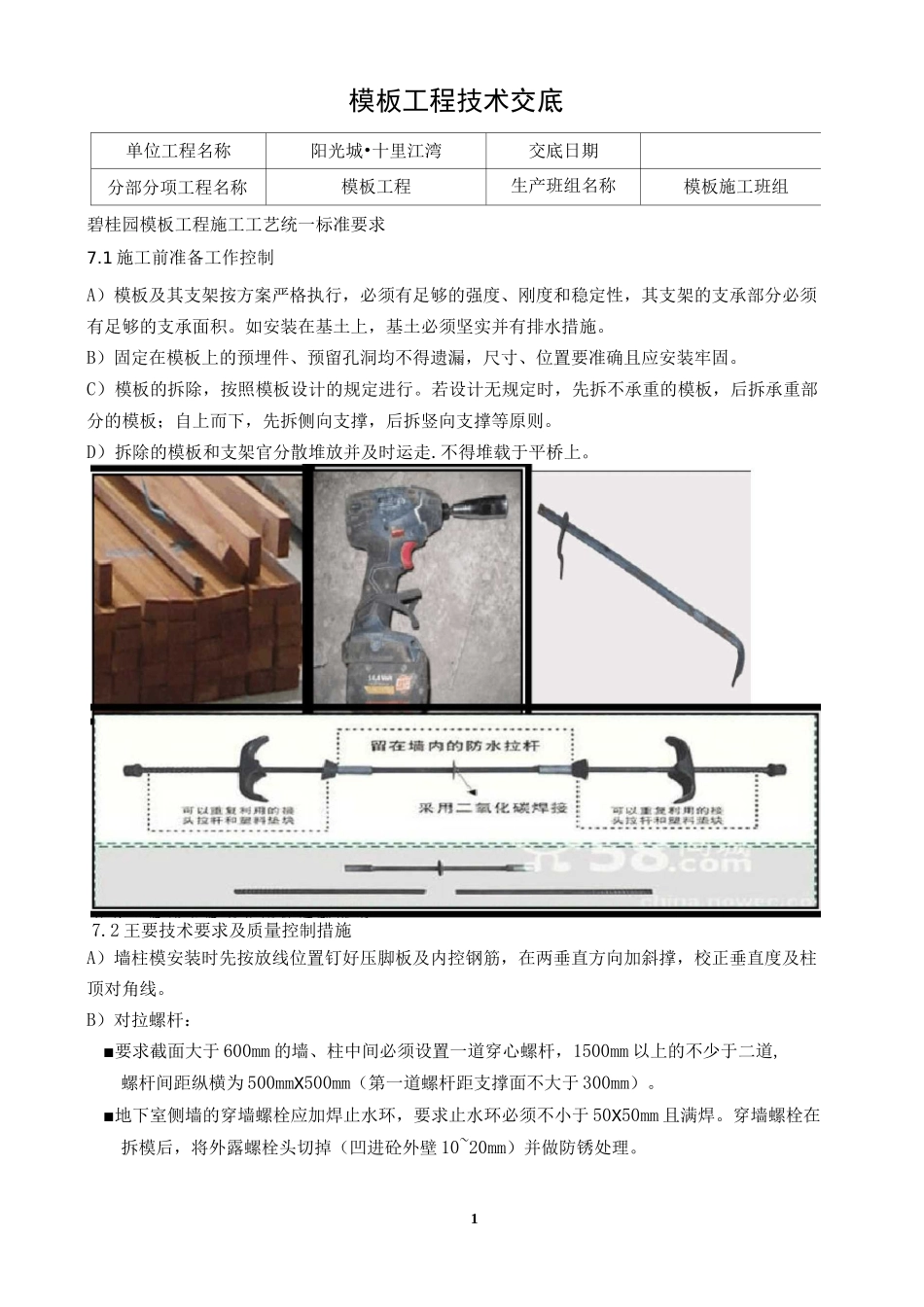

1模板工程技术交底单位工程名称阳光城•十里江湾交底日期分部分项工程名称模板工程生产班组名称模板施工班组碧桂园模板工程施工工艺统一标准要求7.1 施工前准备工作控制A)模板及其支架按方案严格执行,必须有足够的强度、刚度和稳定性,其支架的支承部分必须有足够的支承面积。如安装在基土上,基土必须坚实并有排水措施。B)固定在模板上的预埋件、预留孔洞均不得遗漏,尺寸、位置要准确且应安装牢固。C)模板的拆除,按照模板设计的规定进行。若设计无规定时,先拆不承重的模板,后拆承重部分的模板;自上而下,先拆侧向支撑,后拆竖向支撑等原则。D)拆除的模板和支架官分散堆放并及时运走.不得堆载于平桥上。7.2 王要技术要求及质量控制措施A)墙柱模安装时先按放线位置钉好压脚板及内控钢筋,在两垂直方向加斜撑,校正垂直度及柱顶对角线。B)对拉螺杆:■要求截面大于 600mm 的墙、柱中间必须设置一道穿心螺杆,1500mm 以上的不少于二道,螺杆间距纵横为 500mmX500mm(第一道螺杆距支撑面不大于 300mm)。■地下室侧墙的穿墙螺栓应加焊止水环,要求止水环必须不小于 50X50mm 且满焊。穿墙螺栓在拆模后,将外露螺栓头切掉(凹进砼外壁 10~20mm)并做防锈处理。2C)梁模设置:底板跨度大于及等于 4m 时,应按设计要求起拱,如设计无要求时,起拱高度为梁跨度的 3%。;主次梁交接时,先主梁起拱,后次梁起拱。D)支承在基土上面时,基土承载力必须满足要求,应先对基土平整夯实或硬化土层,确保混凝土在浇筑过程中不会发生支顶下沉。E)楼层高度在 4.5m 以上应编写高支模专项施工方案,经审批同意后才能实施。F)剪力墙、柱底部必须开 lOOXIOOmm 清扫口,扫除口应在清除杂物及积水后再封闭。G)卫生间沉箱吊模,宜采用钢筋马蹬或钢筋焊接固定支撑。严禁使用木条或易造成渗漏的木质材料贯穿砼支撑模板。H)墙、柱模板脚离地面接触有缝过大时,应采用水泥砂浆封堵,严禁采用水泥袋、彩条布堵塞。I)模板的拆除:■墙、柱模、梁侧模在砼强度保证其表面及棱角不因拆除而受损后方可拆除。■梁、板底模要求砼强度达到标准值 75%以上才能拆除。承重结构、悬挑长度大于 2m 的悬臂梁及跨度大于 8m 的梁、板应达到设计强度的 100%才能拆除底模。■在浇筑楼板砼时应保持不小于两层楼板的垂直支撑。■后浇带浇筑之前,该跨梁、板垂直支撑不得拆除。后浇带浇筑混凝土后,必须等强度达到 100%设计强度和 28 天后方能拆除模板。■ ...
