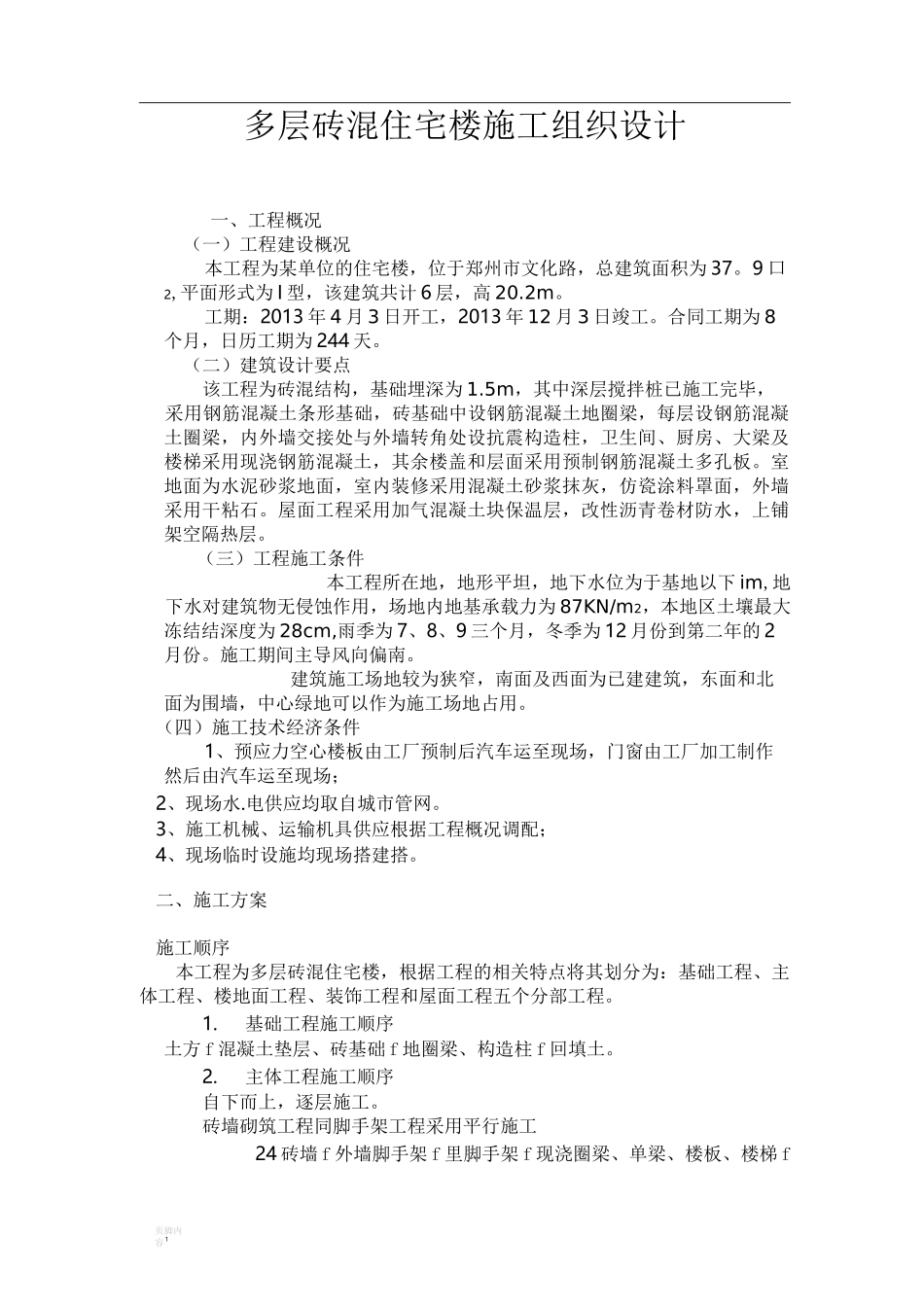

页脚内容 1多层砖混住宅楼施工组织设计一、工程概况(一)工程建设概况本工程为某单位的住宅楼,位于郑州市文化路,总建筑面积为 37
9 口2,平面形式为 I 型,该建筑共计 6 层,高 20
工期:2013 年 4 月 3 日开工,2013 年 12 月 3 日竣工
合同工期为 8个月,日历工期为 244 天
(二)建筑设计要点该工程为砖混结构,基础埋深为 1
5m,其中深层搅拌桩已施工完毕,采用钢筋混凝土条形基础,砖基础中设钢筋混凝土地圈梁,每层设钢筋混凝土圈梁,内外墙交接处与外墙转角处设抗震构造柱,卫生间、厨房、大梁及楼梯采用现浇钢筋混凝土,其余楼盖和层面采用预制钢筋混凝土多孔板
室地面为水泥砂浆地面,室内装修采用混凝土砂浆抹灰,仿瓷涂料罩面,外墙采用干粘石
屋面工程采用加气混凝土块保温层,改性沥青卷材防水,上铺架空隔热层

(三)工程施工条件本工程所在地,地形平坦,地下水位为于基地以下 im,地下水对建筑物无侵蚀作用,场地内地基承载力为 87KN/m2,本地区土壤最大冻结结深度为 28cm,雨季为 7、8、9 三个月,冬季为 12 月份到第二年的 2月份
施工期间主导风向偏南
建筑施工场地较为狭窄,南面及西面为已建建筑,东面和北面为围墙,中心绿地可以作为施工场地占用
(四)施工技术经济条件1、预应力空心楼板由工厂预制后汽车运至现场,门窗由工厂加工制作然后由汽车运至现场;2、现场水
电供应均取自城市管网
3、施工机械、运输机具供应根据工程概况调配;4、现场临时设施均现场搭建搭

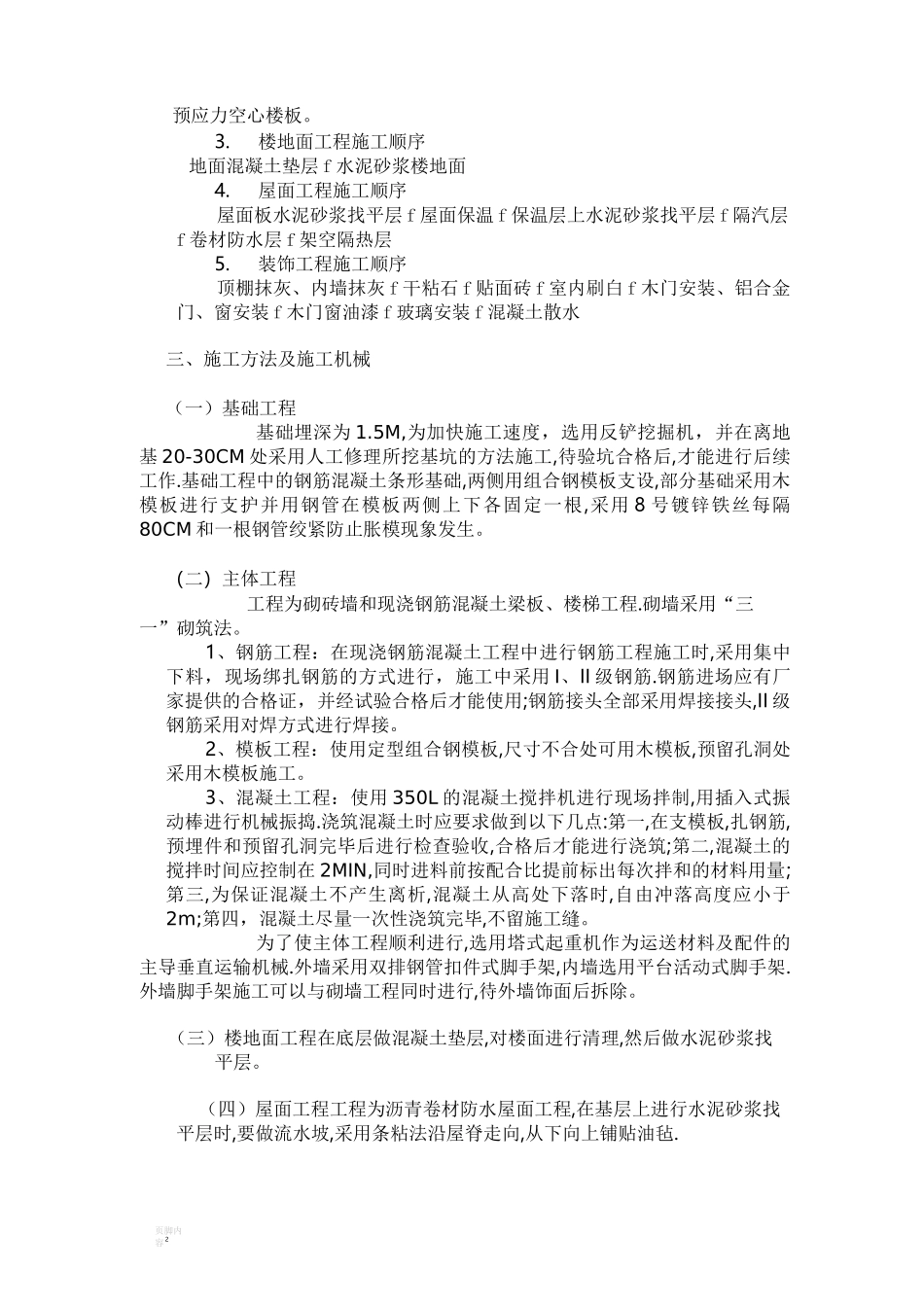

二、施工方案施工顺序本工程为多层砖混住宅楼,根据工程的相关特点将其划分为:基础工程、主体工程、楼地面工程、装饰工程和屋面工程五个分部工程
基础工程施工顺序土方 f 混凝土垫层、砖基础 f 地圈梁、构造柱 f 回填土
主体工程施工顺序自下而上,逐层施工
砖墙砌筑工程同脚手架工程采用平行施工
