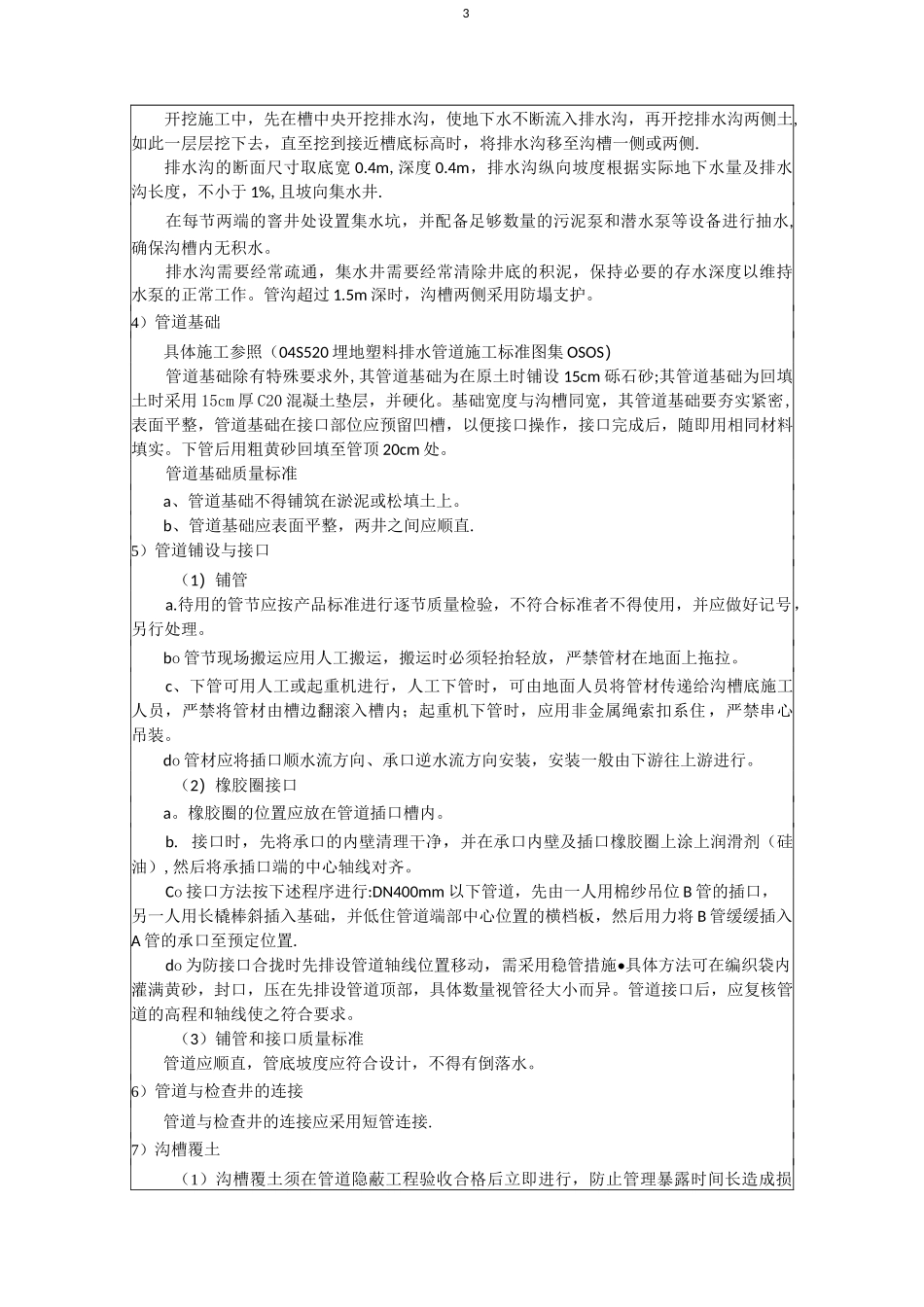

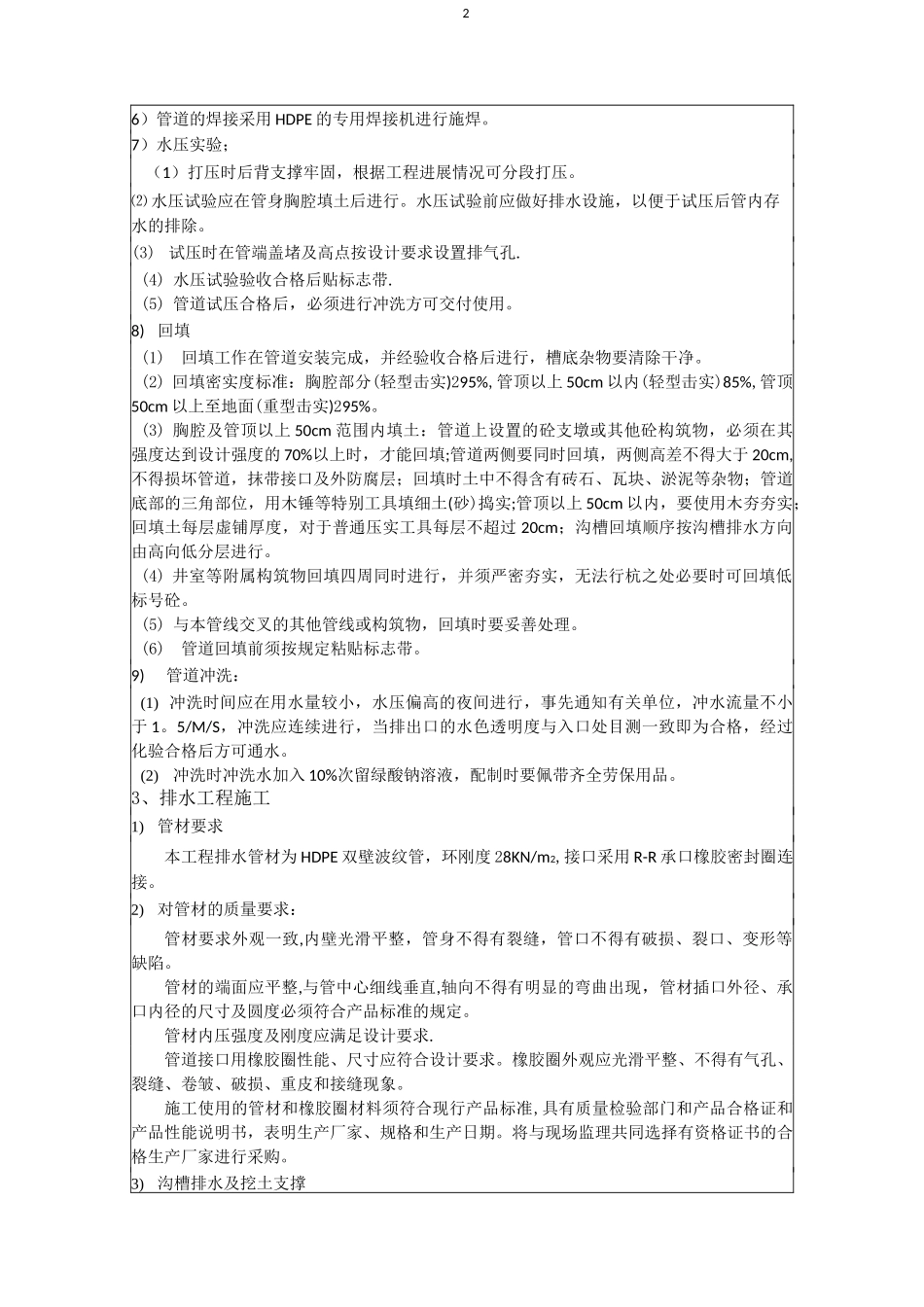

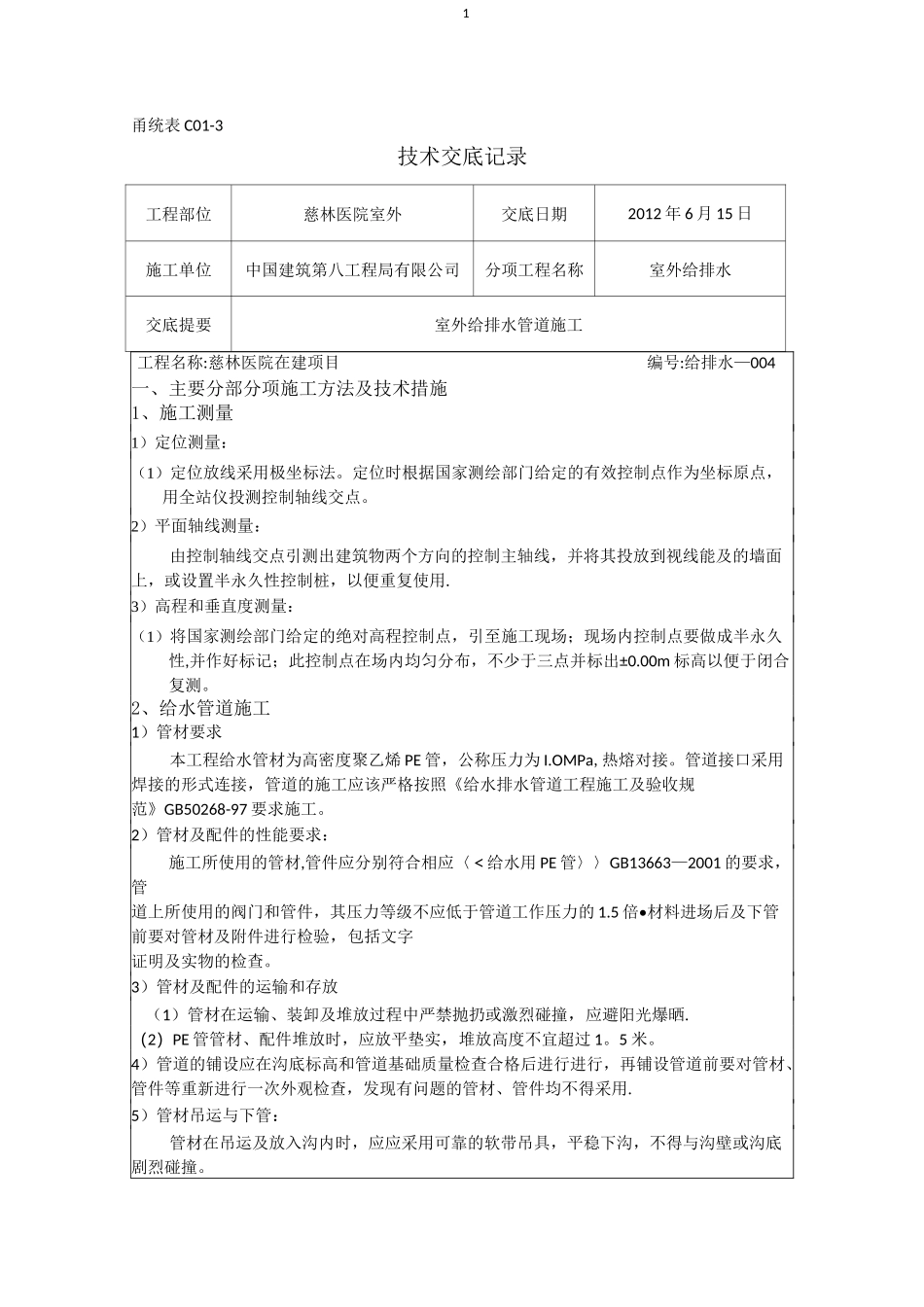

1甬统表 C01-3技术交底记录工程部位慈林医院室外交底日期2012 年 6 月 15 日施工单位中国建筑第八工程局有限公司分项工程名称室外给排水交底提要室外给排水管道施工一、主要分部分项施工方法及技术措施1、施工测量1)定位测量:(1)定位放线采用极坐标法。定位时根据国家测绘部门给定的有效控制点作为坐标原点,用全站仪投测控制轴线交点。2)平面轴线测量:由控制轴线交点引测出建筑物两个方向的控制主轴线,并将其投放到视线能及的墙面上,或设置半永久性控制桩,以便重复使用.3)高程和垂直度测量:(1)将国家测绘部门给定的绝对高程控制点,引至施工现场;现场内控制点要做成半永久性,并作好标记;此控制点在场内均匀分布,不少于三点并标出±0.00m 标高以便于闭合复测。2、给水管道施工1)管材要求本工程给水管材为高密度聚乙烯 PE 管,公称压力为 I.OMPa,热熔对接。管道接口采用焊接的形式连接,管道的施工应该严格按照《给水排水管道工程施工及验收规范》GB50268-97 要求施工。2)管材及配件的性能要求:施工所使用的管材,管件应分别符合相应〈<给水用 PE 管〉〉GB13663—2001 的要求,管道上所使用的阀门和管件,其压力等级不应低于管道工作压力的 1.5 倍•材料进场后及下管前要对管材及附件进行检验,包括文字证明及实物的检查。3)管材及配件的运输和存放(1)管材在运输、装卸及堆放过程中严禁抛扔或激烈碰撞,应避阳光爆晒.(2)PE 管管材、配件堆放时,应放平垫实,堆放高度不宜超过 1。5 米。4)管道的铺设应在沟底标高和管道基础质量检查合格后进行进行,再铺设管道前要对管材、管件等重新进行一次外观检查,发现有问题的管材、管件均不得采用.5)管材吊运与下管:管材在吊运及放入沟内时,应应采用可靠的软带吊具,平稳下沟,不得与沟壁或沟底剧烈碰撞。工程名称:慈林医院在建项目编号:给排水—00426)管道的焊接采用 HDPE 的专用焊接机进行施焊。7)水压实验;(1)打压时后背支撑牢固,根据工程进展情况可分段打压。⑵ 水压试验应在管身胸腔填土后进行。水压试验前应做好排水设施,以便于试压后管内存水的排除。(3) 试压时在管端盖堵及高点按设计要求设置排气孔.(4) 水压试验验收合格后贴标志带.(5) 管道试压合格后,必须进行冲洗方可交付使用。8) 回填(1)回填工作在管道安装完成,并经验收合格后进行,槽底杂物要清除干净。(2) 回填密实度标准:胸腔部分(轻型击实)295%,管顶以上 50cm 以内(轻...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

室外给排水管网施工技术交底-

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
