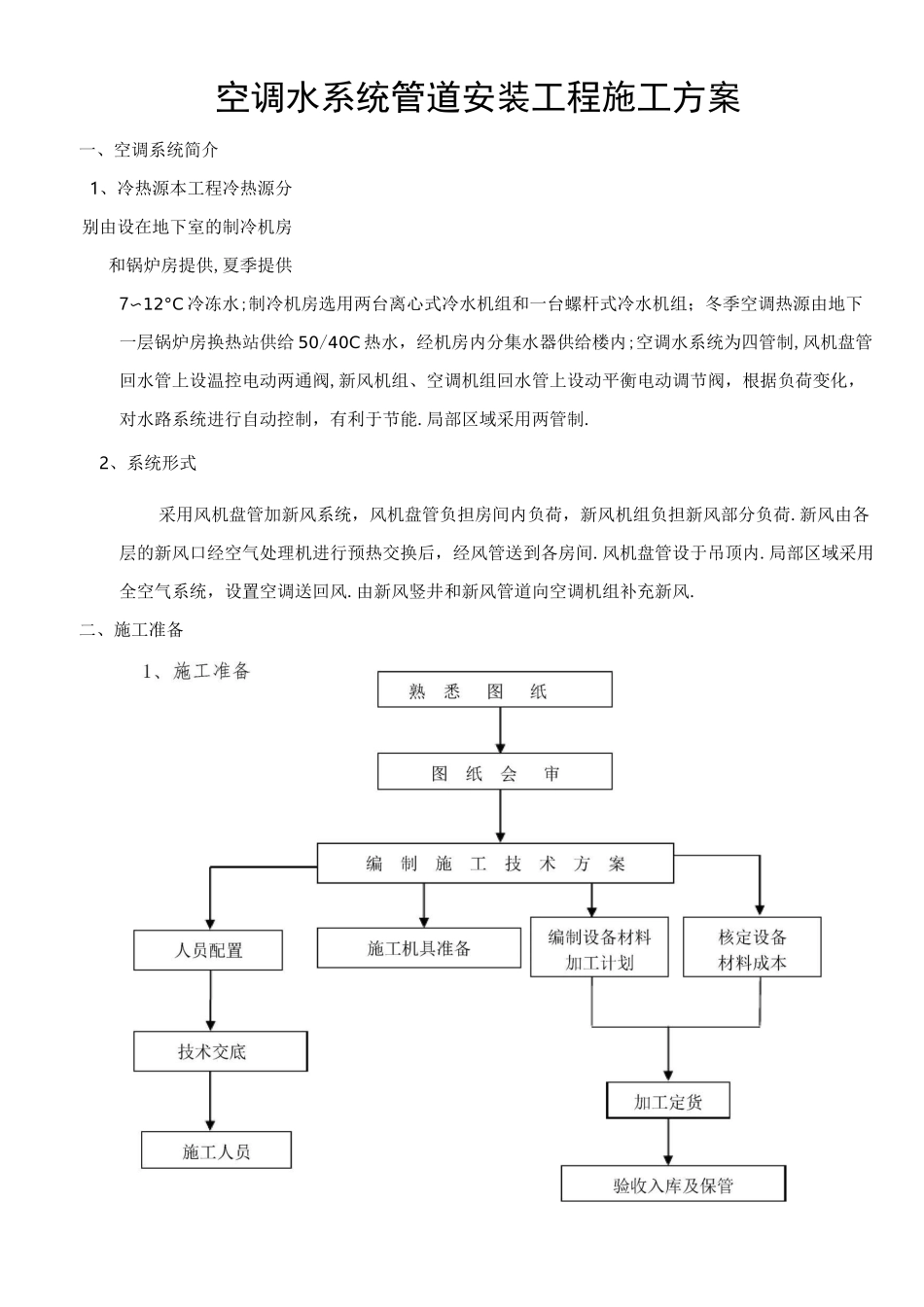

空调水系统管道安装工程施工方案一、空调系统简介1、冷热源本工程冷热源分别由设在地下室的制冷机房和锅炉房提供,夏季提供7〜12°C 冷冻水;制冷机房选用两台离心式冷水机组和一台螺杆式冷水机组;冬季空调热源由地下一层锅炉房换热站供给 50/40C 热水,经机房内分集水器供给楼内;空调水系统为四管制,风机盘管回水管上设温控电动两通阀,新风机组、空调机组回水管上设动平衡电动调节阀,根据负荷变化,对水路系统进行自动控制,有利于节能
局部区域采用两管制
2、系统形式采用风机盘管加新风系统,风机盘管负担房间内负荷,新风机组负担新风部分负荷
新风由各层的新风口经空气处理机进行预热交换后,经风管送到各房间
风机盘管设于吊顶内
局部区域采用全空气系统,设置空调送回风
由新风竖井和新风管道向空调机组补充新风

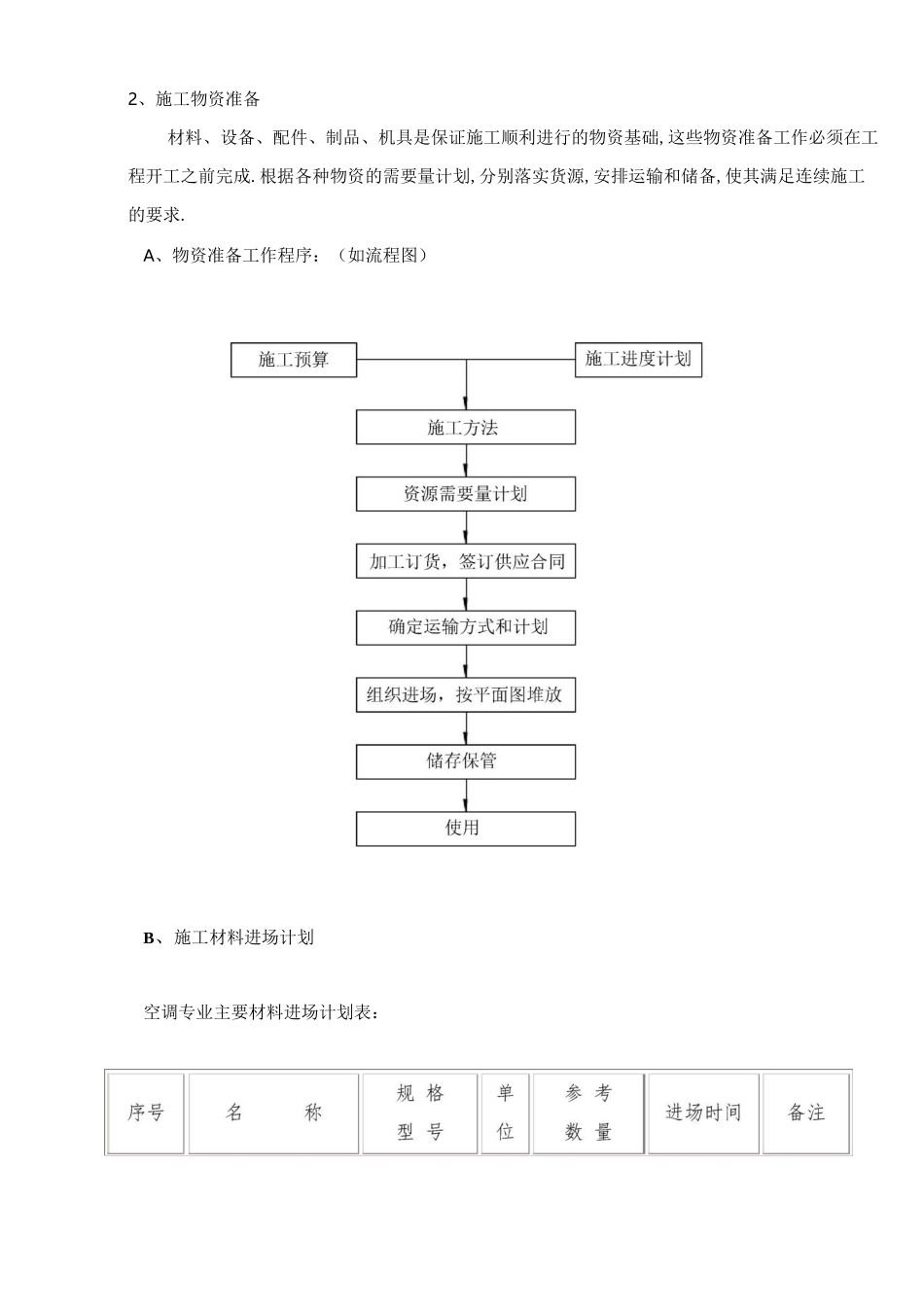

二、施工准备2、施工物资准备材料、设备、配件、制品、机具是保证施工顺利进行的物资基础,这些物资准备工作必须在工程开工之前完成
根据各种物资的需要量计划,分别落实货源,安排运输和储备,使其满足连续施工的要求

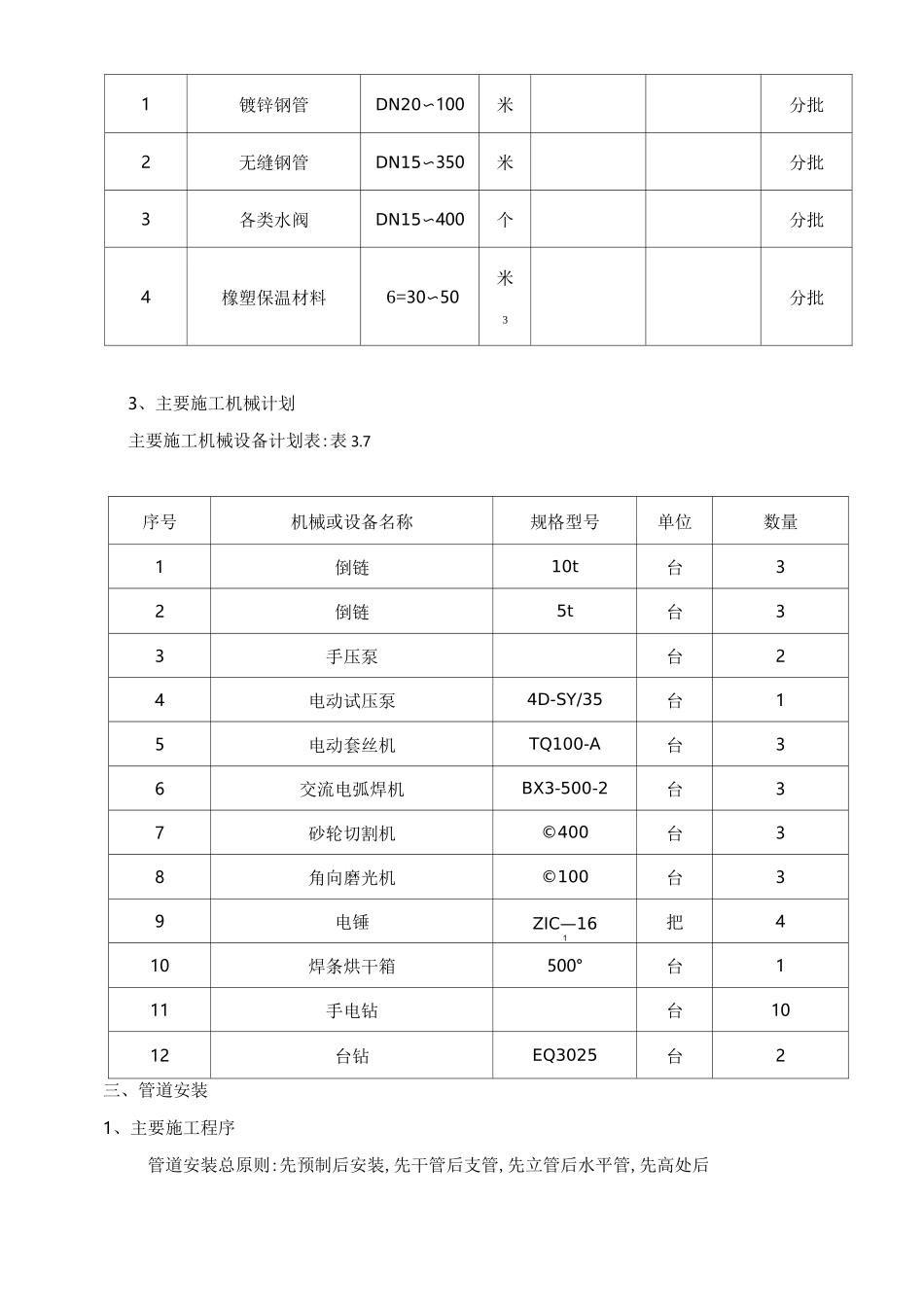

A、物资准备工作程序:(如流程图)B、施工材料进场计划空调专业主要材料进场计划表:1镀锌钢管DN20〜100米分批2无缝钢管DN15〜350米分批3各类水阀DN15〜400个分批4橡塑保温材料6=30〜50米3分批3、主要施工机械计划主要施工机械设备计划表:表 3
7序号机械或设备名称规格型号单位数量1倒链10t台32倒链5t台33手压泵台24电动试压泵4D-SY/35台15电动套丝机TQ100-A台36交流电弧焊机BX3-500-2台37砂轮切割机©400台38角向磨光机©100台39电锤ZIC—161把410焊条烘干箱500°台111手电钻台1012台钻EQ3025台2三、管道安装1、主要施工程序管道安装总原则:先预制后安装,先干管后支管,先立管后水平管,先高处后低处,先里后外,先系统
