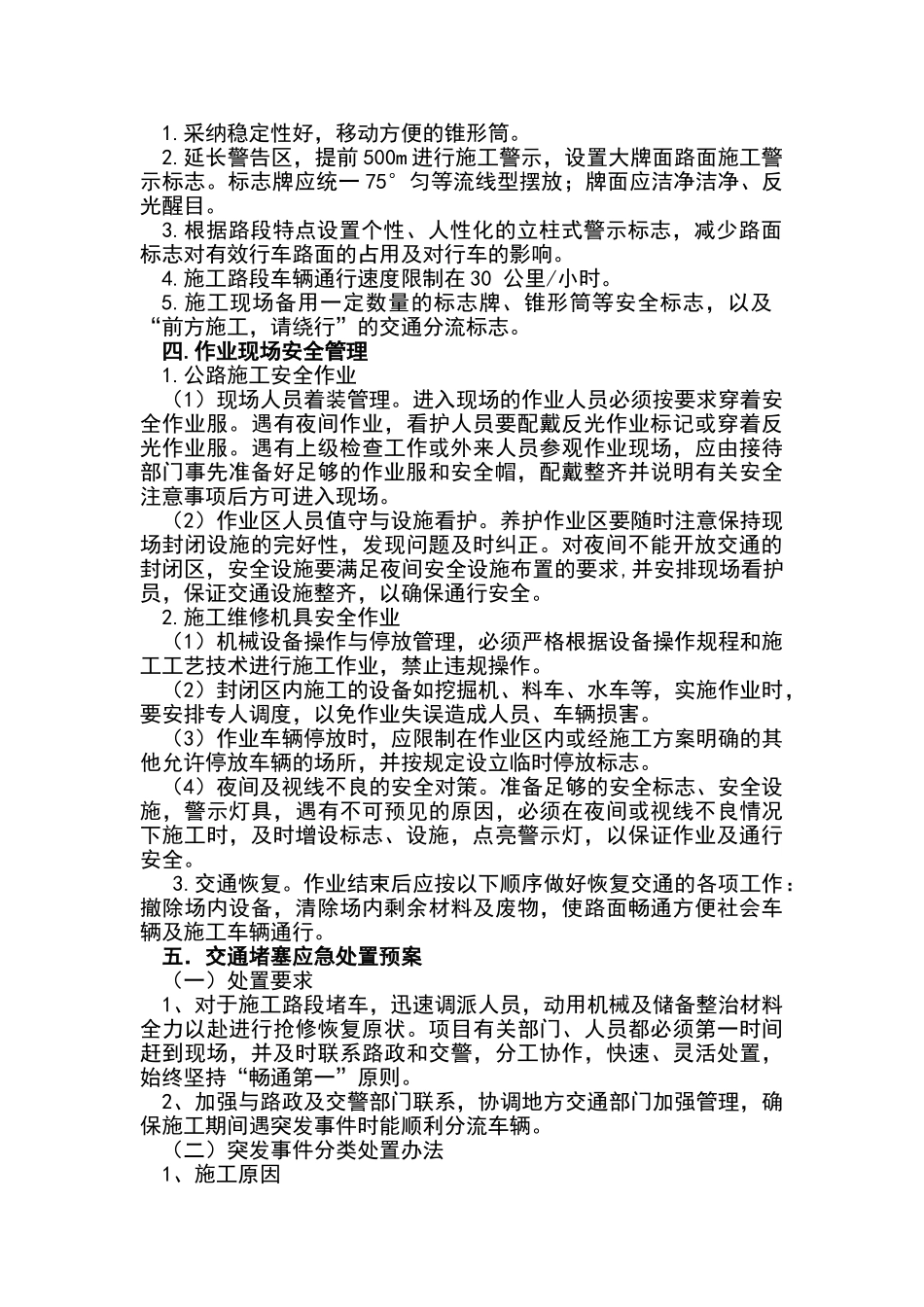

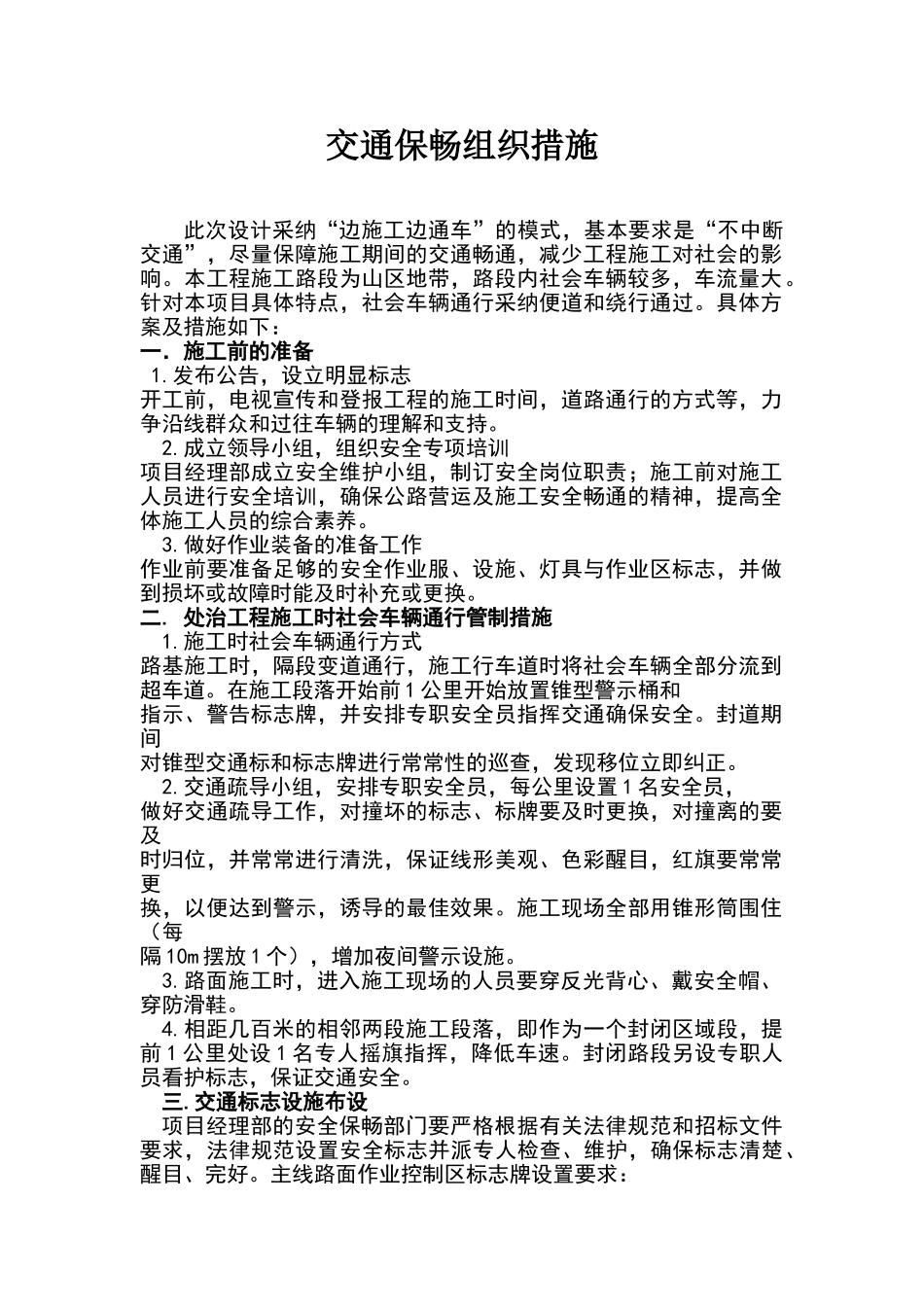

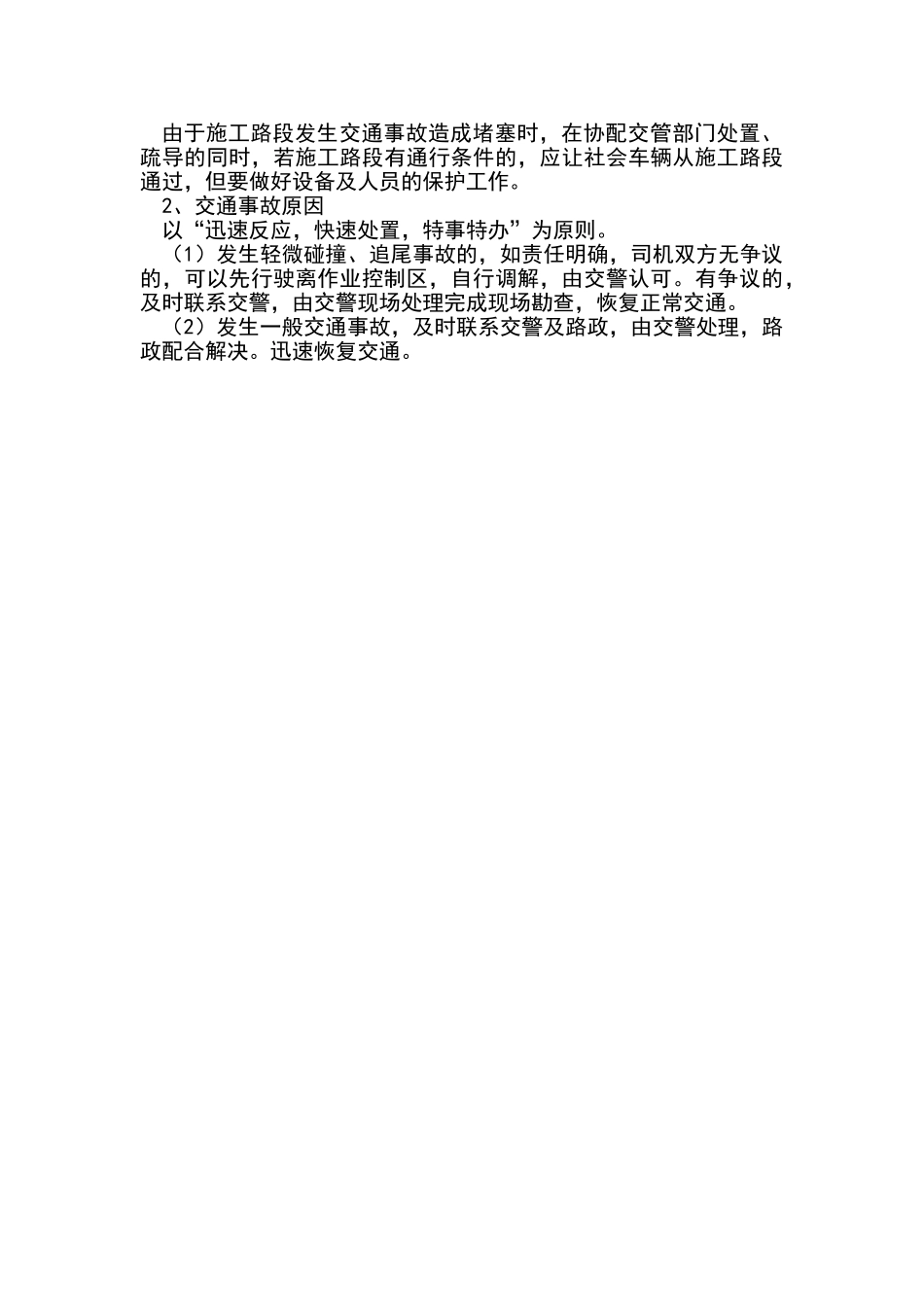

交通保畅组织措施此次设计采纳“边施工边通车”的模式,基本要求是“不中断交通”,尽量保障施工期间的交通畅通,减少工程施工对社会的影响
本工程施工路段为山区地带,路段内社会车辆较多,车流量大
针对本项目具体特点,社会车辆通行采纳便道和绕行通过
具体方案及措施如下: 一.施工前的准备 1
发布公告,设立明显标志 开工前,电视宣传和登报工程的施工时间,道路通行的方式等,力争沿线群众和过往车辆的理解和支持
成立领导小组,组织安全专项培训 项目经理部成立安全维护小组,制订安全岗位职责;施工前对施工人员进行安全培训,确保公路营运及施工安全畅通的精神,提高全体施工人员的综合素养
做好作业装备的准备工作 作业前要准备足够的安全作业服、设施、灯具与作业区标志,并做到损坏或故障时能及时补充或更换
处治工程施工时社会车辆通行管制措施 1
施工时社会车辆通行方式 路基施工时,隔段变道通行,施工行车道时将社会车辆全部分流到超车道
在施工段落开始前 1 公里开始放置锥型警示桶和指示、警告标志牌,并安排专职安全员指挥交通确保安全
封道期间对锥型交通标和标志牌进行常常性的巡查,发现移位立即纠正
交通疏导小组,安排专职安全员,每公里设置 1 名安全员,做好交通疏导工作,对撞坏的标志、标牌要及时更换,对撞离的要及时归位,并常常进行清洗,保证线形美观、色彩醒目,红旗要常常更换,以便达到警示,诱导的最佳效果
施工现场全部用锥形筒围住(每隔 10m 摆放 1 个),增加夜间警示设施
路面施工时,进入施工现场的人员要穿反光背心、戴安全帽、穿防滑鞋
相距几百米的相邻两段施工段落,即作为一个封闭区域段,提前 1 公里处设 1 名专人摇旗指挥,降低车速
封闭路段另设专职人员看护标志,保证交通安全
交通标志设施布设 项目经理部的安全保畅部门要严格根据有关法律规范和招标文件要求,法律规范设置安
