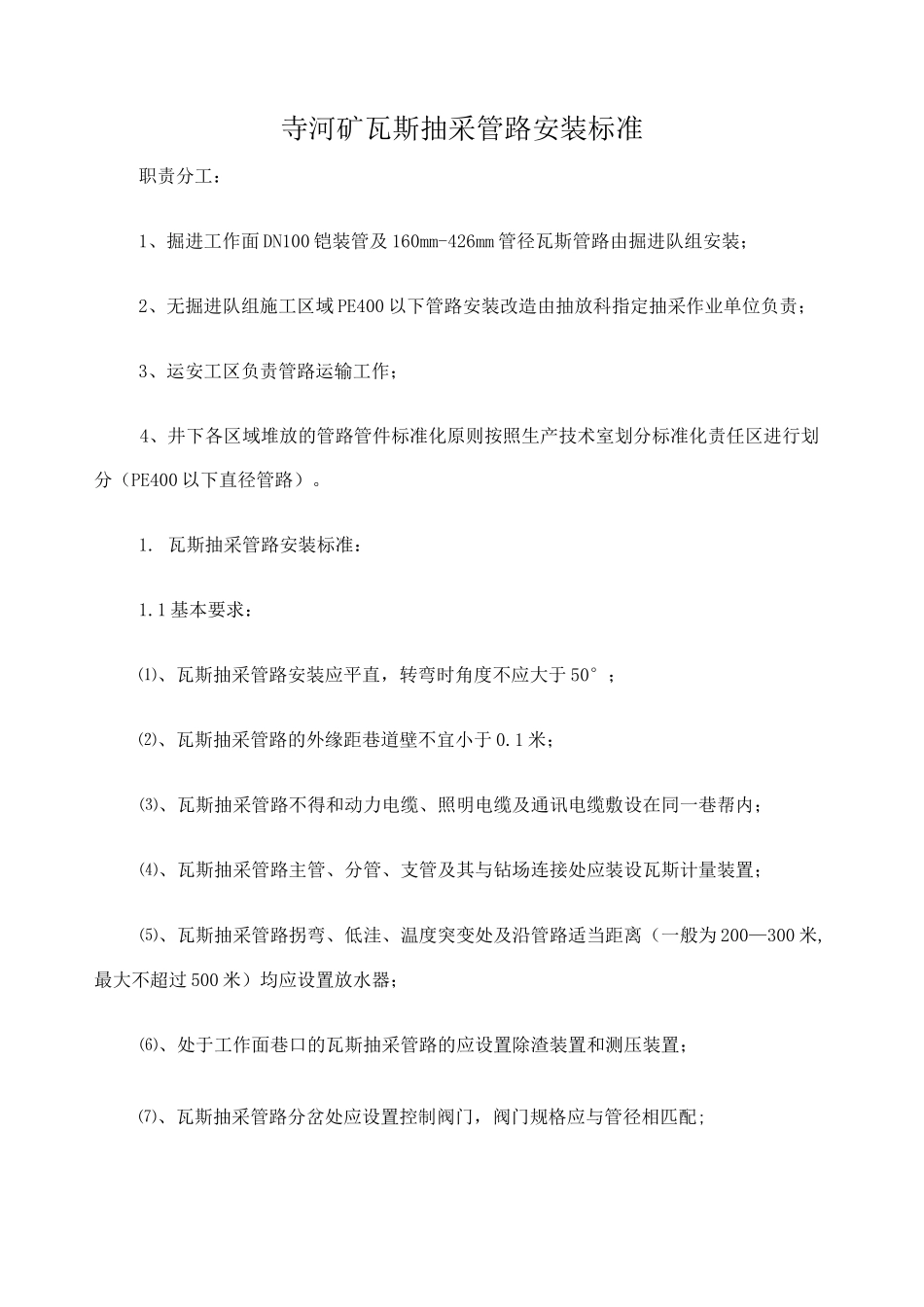

寺河矿瓦斯抽采管路安装标准职责分工:1、掘进工作面 DN100 铠装管及 160mm-426mm 管径瓦斯管路由掘进队组安装;2、无掘进队组施工区域 PE400 以下管路安装改造由抽放科指定抽采作业单位负责;3、运安工区负责管路运输工作;4、井下各区域堆放的管路管件标准化原则按照生产技术室划分标准化责任区进行划分(PE400 以下直径管路)。1. 瓦斯抽采管路安装标准:1.1 基本要求:⑴、瓦斯抽采管路安装应平直,转弯时角度不应大于 50°;⑵、瓦斯抽采管路的外缘距巷道壁不宜小于 0.1 米;⑶、瓦斯抽采管路不得和动力电缆、照明电缆及通讯电缆敷设在同一巷帮内;⑷、瓦斯抽采管路主管、分管、支管及其与钻场连接处应装设瓦斯计量装置;⑸、瓦斯抽采管路拐弯、低洼、温度突变处及沿管路适当距离(一般为 200—300 米,最大不超过 500 米)均应设置放水器;⑹、处于工作面巷口的瓦斯抽采管路的应设置除渣装置和测压装置;⑺、瓦斯抽采管路分岔处应设置控制阀门,阀门规格应与管径相匹配;⑻、在急倾斜巷道中,瓦斯抽采管路应设防滑卡,其间距可根据巷道坡度确定;⑼、瓦斯抽采管路应有良好的气密性及采取防腐蚀、防砸坏、防静电等措施。1.2 寺河矿工作面预抽管路安装标准:寺河矿工作面预抽管路有:PE400、PE280、PE160、① 426 铁管⑴、PE400、① 426 铁管管路安装标准:① 管路应安装在巷道的帮角上,管路上缘距巷道顶板距离不大于 300mm,管路距巷帮距离不小于 100mm(以 200mm 为宜);② 管路采用专用起吊锚杆进行吊挂,吊挂采用专用起吊环配合钢丝绳及胶管等材料,每 2 米一个起吊点,对于三通、阀门需增加一个起吊点;③ 主管路每 300 米安装 1 个主控阀门,每个横川安装 4 个 400/160(110)三通及阀门(DN150),用于连接支管路和预留放水三通,放水三通垂直向下;如遇千米钻机钻场则在钻场方向增设 1 个 400/280 三通及阀门(DN250);④ 管路低洼处必须安装放水三通,无明显低洼处的巷道每 300 米安装一放水器三通;⑤ 顺槽巷道口在管路平直段安装涡街流量计及人工参数测点。⑵、PE160 管路安装标准:①管路沿巷道采面侧进行安装(每 100 米为一组),要求距巷帮距离不大于 100mm,瓦斯管路底缘距底板安装高度不超过 0.6 米,每根 PE160 管配合安装一个 PE160/50 三通,并必须配套使用新型封联装置调控阀。② 管路采用专用起吊锚杆进行吊挂,吊挂采用专用起吊环配合钢丝绳及胶管等材料,每 2...
