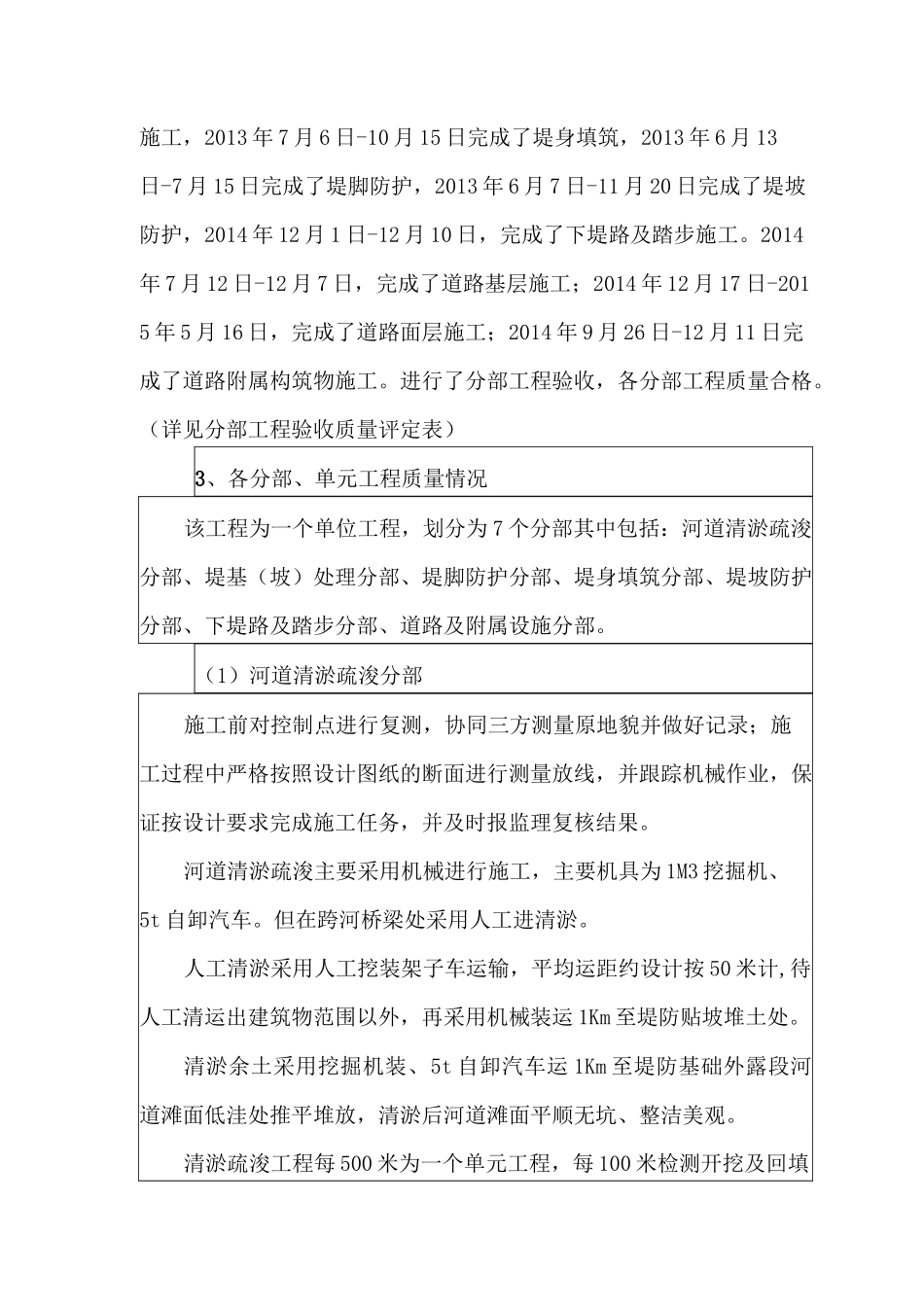

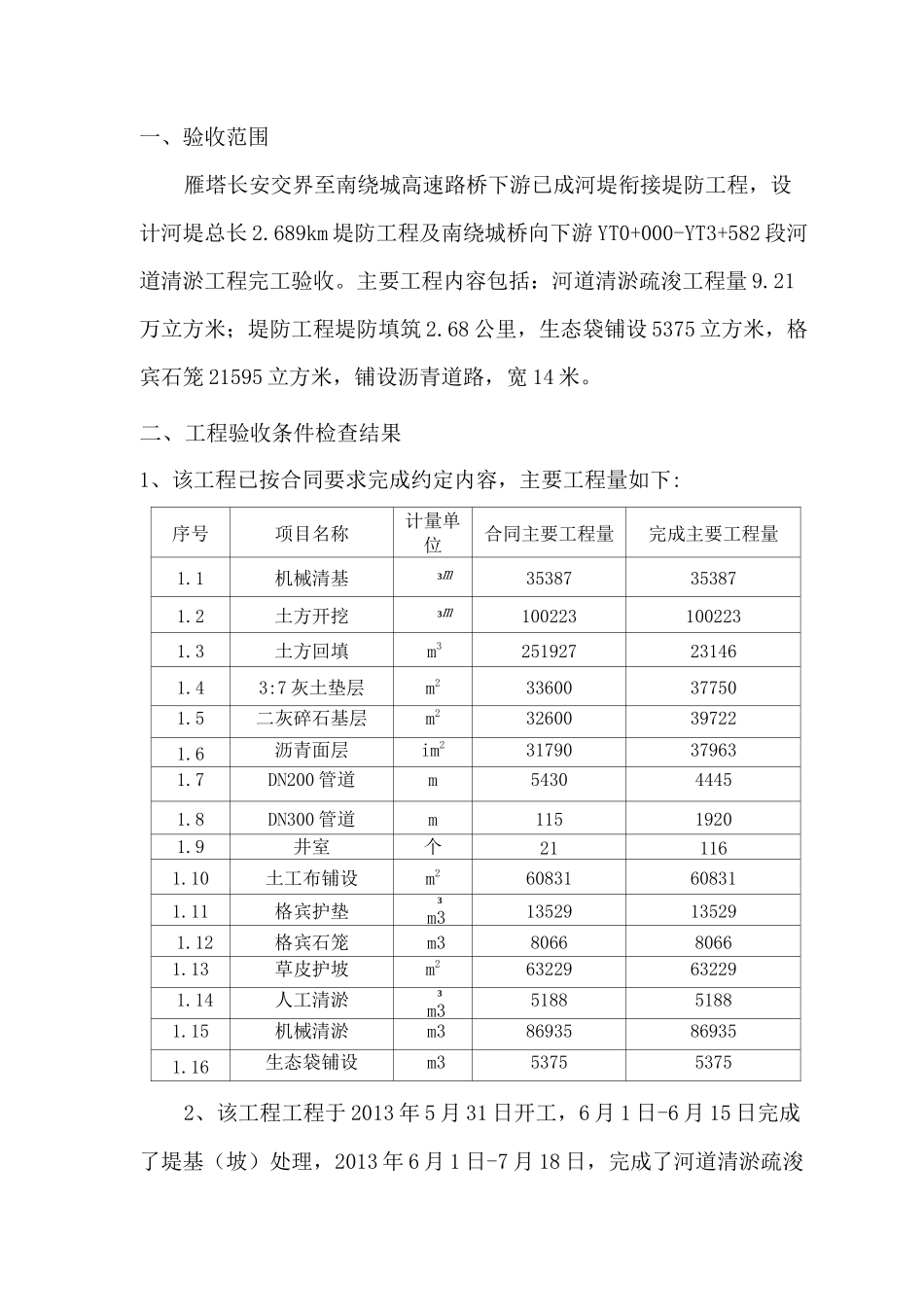

法人验收申请报告一、验收范围雁塔长安交界至南绕城高速路桥下游已成河堤衔接堤防工程,设计河堤总长 2.689km 堤防工程及南绕城桥向下游 YT0+000-YT3+582 段河道清淤工程完工验收。主要工程内容包括:河道清淤疏浚工程量 9.21万立方米;堤防工程堤防填筑 2.68 公里,生态袋铺设 5375 立方米,格宾石笼 21595 立方米,铺设沥青道路,宽 14 米。二、工程验收条件检查结果1、该工程已按合同要求完成约定内容,主要工程量如下:序号项目名称计量单位合同主要工程量完成主要工程量1.1机械清基3m35387353871.2土方开挖3m1002231002231.3土方回填m3251927231461.43:7 灰土垫层m233600377501.5二灰碎石基层m232600397221.6沥青面层im231790379631.7DN200 管道m543044451.8DN300 管道m11519201.9井室个211161.10土工布铺设m260831608311.11格宾护垫3m313529135291.12格宾石笼m3806680661.13草皮护坡m263229632291.14人工清淤3m3518851881.15机械清淤m386935869351.16生态袋铺设m3537553752、该工程工程于 2013 年 5 月 31 日开工,6 月 1 日-6 月 15 日完成了堤基(坡)处理,2013 年 6 月 1 日-7 月 18 日,完成了河道清淤疏浚施工,2013 年 7 月 6 日-10 月 15 日完成了堤身填筑,2013 年 6 月 13日-7 月 15 日完成了堤脚防护,2013 年 6 月 7 日-11 月 20 日完成了堤坡防护,2014 年 12 月 1 日-12 月 10 日,完成了下堤路及踏步施工。2014年 7 月 12 日-12 月 7 日,完成了道路基层施工;2014 年 12 月 17 日-2015 年 5 月 16 日,完成了道路面层施工;2014 年 9 月 26 日-12 月 11 日完成了道路附属构筑物施工。进行了分部工程验收,各分部工程质量合格。(详见分部工程验收质量评定表)3、各分部、单元工程质量情况该工程为一个单位工程,划分为 7 个分部其中包括:河道清淤疏浚分部、堤基(坡)处理分部、堤脚防护分部、堤身填筑分部、堤坡防护分部、下堤路及踏步分部、道路及附属设施分部。(1)河道清淤疏浚分部施工前对控制点进行复测,协同三方测量原地貌并做好记录;施工过程中严格按照设计图纸的断面进行测量放线,并跟踪机械作业,保证按设计要求完成施工任务,并及时报监理复核结果。河道清淤疏浚主要采用机械进行施工,主要机具为 1M3 挖掘机、5t 自卸汽车。但在跨河桥梁处采用人工进清淤。人工清淤采用人工挖装架子车运输,平均运距约设...
