焦炉车间月工作总结 焦炉车间月工作总结 2024 年 3 月 1 日至 3 月 31 日,焦炉车间全体员工齐心协力,顺当完成了以下工作: 一、人员变动 本车间编制 248 人,在编人数 212 人,期间,复岗 1 人,离岗 1 人,调入 1 人,调出 8 人
二、平安事故 本月焦炉车间 3 月 14 日零点班因调火班组未准时检查调整煤气交换行程拉杆导致 2#炉交换负荷过大,不能顺当换向,已对相关责任人进行考核,并主动强化地下室平安管理,避开类似事故

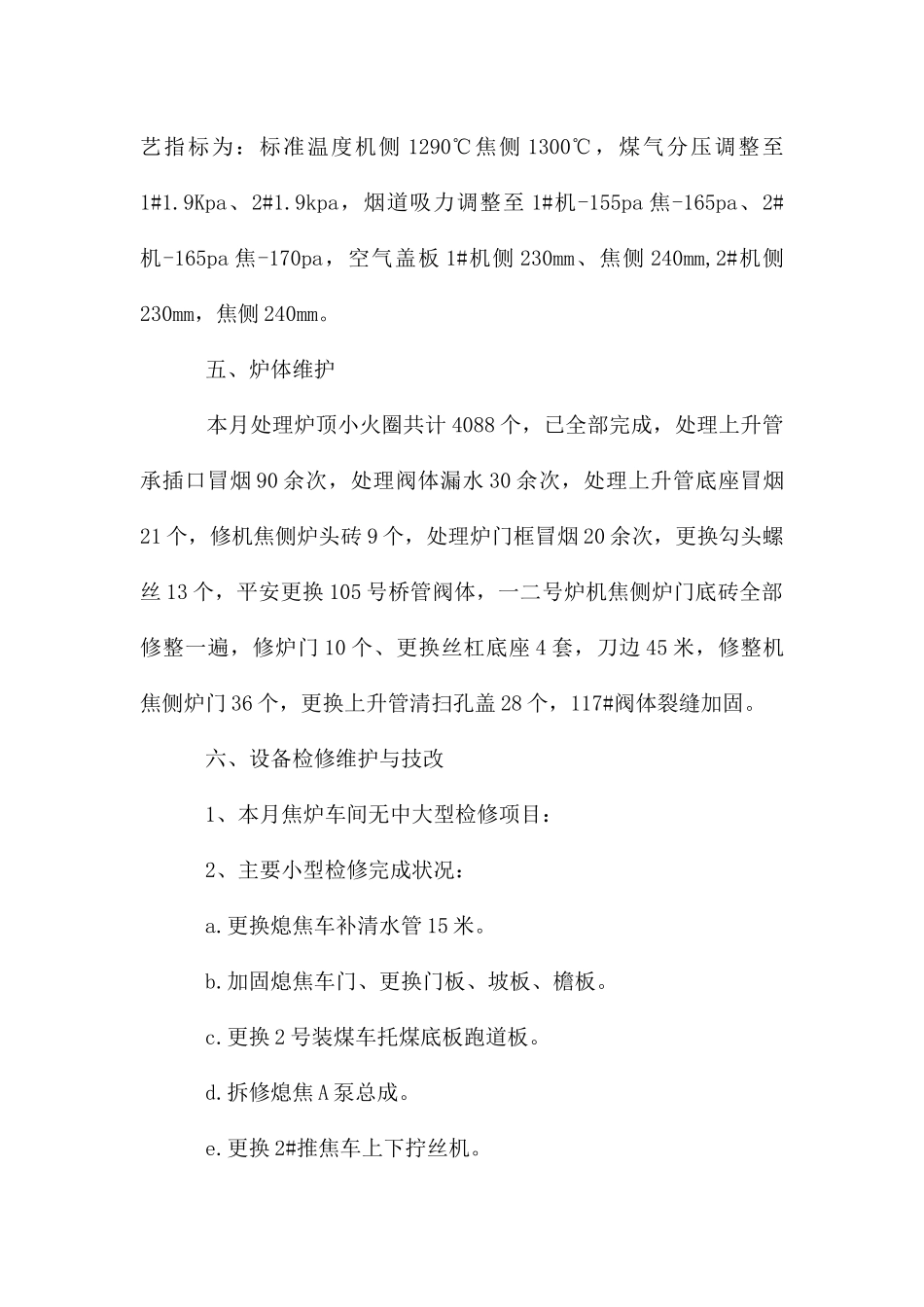

三、生产任务 焦炉车间 3 月 1 日-3 月 31 日产量报表 班次 炉数 产量〔T〕 成品库外售 焦粉 焦粒 吨数 车数 吨数 车数 吨数 甲班 1526 25102
7 1080 35653
52 165 5585
08 5 161

06 乙班 丙班 合计 四、工艺调整 因干法脱硫试运行造成吸力下降,现依据实际状况,调整工艺指标为:标准温度机侧 1290℃焦侧 1300℃,煤气分压调整至1#1
9Kpa、2#1
9kpa,烟道吸力调整至 1#机-155pa 焦-165pa、2#机-165pa 焦-170pa,空气盖板 1#机侧 230mm、焦侧 240mm,2#机侧230mm,焦侧 240mm
五、炉体维护 本月处理炉顶小火圈共计 4088 个,已全部完成,处理上升管承插口冒烟 90 余次,处理阀体漏水 30 余次,处理上升管底座冒烟21 个,修机焦侧炉头砖 9 个,处理炉门框冒烟 20 余次,更换勾头螺丝 13 个,平安更换 105 号桥管阀体,一二号炉机焦侧炉门底砖全部修整一遍,修炉门 10 个、更换丝杠底座 4 套,刀边 45 米,修整机焦侧炉门 36 个,更换上升管清扫孔盖 28 个,117#阀体裂缝加固
六、设备检修维护与技改 1、本月焦炉车间无中大型检修项目: 2、主要小型检修完成状况: a
